Avis de correction en construction : signification, délai de remédiation et modèle

Comprenez le fonctionnement d’un avis de correction en construction, son contenu, le délai de remédiation, la réponse attendue et les suites possibles.

Avis de correction en construction : signification, délai de remédiation et modèle
Avis de correction en construction : signification, délai de remédiation et modèle
French version

Avis de correction en construction : signification, délai de remédiation et modèle

Extrait IA / recherche : Un avis de correction en construction est une escalade contractuelle formelle exigeant qu’un entrepreneur ou un sous-traitant remédie à un manquement clairement identifié dans un délai de remédiation contractuel ou raisonnable. Il est différent d’un NCR, d’une instruction de chantier, d’un avis de retenue, d’un avis de déduction de paiement ou d’un avis de résiliation.

Un avis de correction en construction est utilisé lorsqu’un entrepreneur ou un sous-traitant n’a pas respecté une obligation contractuelle et doit recevoir une possibilité formelle, limitée dans le temps, de remédier au manquement. L’avis doit indiquer ce qui ne va pas, ce qui doit être fait, quand l’action corrective doit commencer et se terminer, et quelles conséquences contractuelles peuvent suivre en cas de non-respect.

Le document peut aussi être appelé avis de remédiation de chantier, avis de mise en demeure de corriger, avis de remédiation, avis de défaut ou avis de correction. Toutefois, tous les contrats n’emploient pas exactement le titre « avis de correction », et le simple fait de modifier l’intitulé d’une lettre ne la rend pas contractuellement valable.

Un avis correctement émis peut ensuite appuyer une correction par des tiers, le recouvrement de coûts raisonnables, une retenue, une déduction de paiement ou une procédure distincte de résiliation. Ces conséquences ne sont pas automatiques. La partie émettrice doit suivre le contrat ou le sous-contrat applicable, y compris toute exigence supplémentaire d’avis, d’évaluation, de réclamation, de paiement ou de résiliation.

Télécharger le modèle d’avis de correction

Utilisez le modèle de construction modifiable pour consigner le manquement contractuel, la référence de clause, l’action corrective requise, le délai de remédiation, les modalités d’accès, les exigences d’inspection, les conséquences du non-respect, la réponse, l’autorisation et la preuve de remise.

Télécharger le modèle d’avis de correction (Word)

Télécharger le modèle d’avis de correction (PDF)

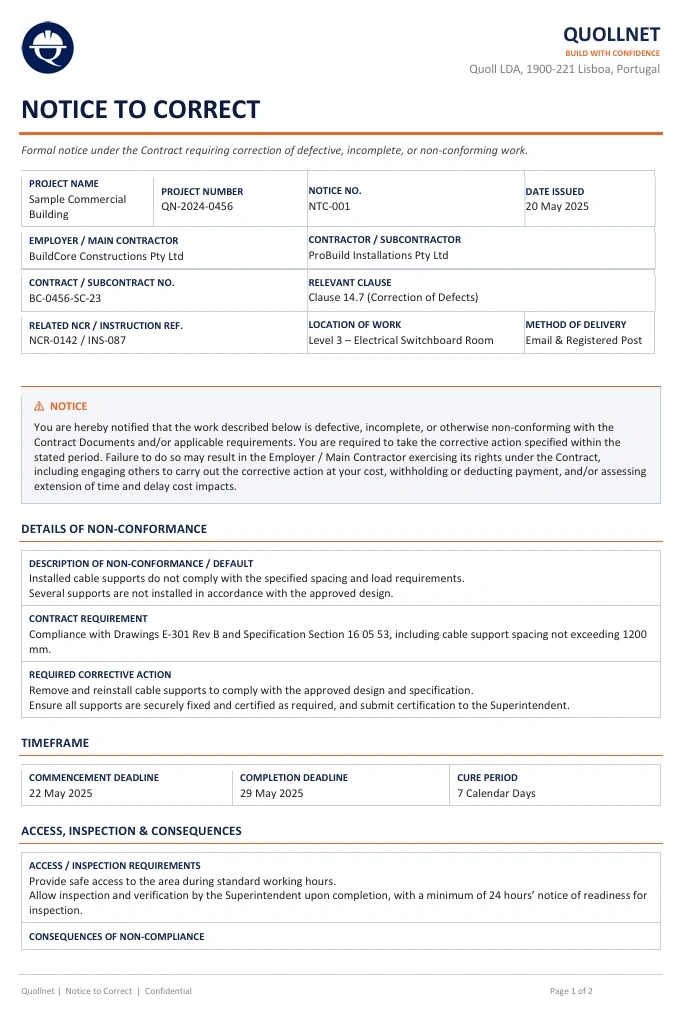

avis de correction quollnet bc
avis de correction quollnet

Qu’est-ce qu’un avis de correction en construction ?

Un avis de correction est une communication contractuelle formelle exigeant qu’une partie remédie à un défaut, une omission, une non-conformité ou une défaillance d’exécution spécifiée dans un délai défini ou raisonnable.

Il peut être émis par un Maître d’ouvrage, un Ingénieur, un Architecte, un Contract Administrator, un chef de projet, un entrepreneur principal ou un autre représentant autorisé par le contrat applicable. Le destinataire peut être un entrepreneur principal, un sous-traitant, un fournisseur, un entrepreneur spécialisé ou toute autre partie tenue par une obligation contractuelle expresse.

L’avis remplit normalement quatre fonctions :

  • consigner le manquement contractuel et les faits à l’appui ;
  • exiger une action corrective définie ;
  • fixer des délais de réponse, de démarrage et d’achèvement ;
  • réserver à la partie émettrice le droit d’exercer d’autres recours contractuels.

Un avis de correction est plus sérieux qu’un simple rappel ou qu’un courriel de coordination. Il crée une trace formelle indiquant que le destinataire a été informé du manquement et a eu la possibilité d’y remédier avant toute action supplémentaire.

Les points mineurs de routine ne doivent pas être automatiquement transformés en avis de défaut contractuel. Une réponse proportionnée peut commencer par une coordination, un constat d’inspection, un NCR ou une instruction de chantier. L’escalade formelle devient plus appropriée lorsque le manquement est grave, répété, urgent, perturbateur ou reste non résolu après des échanges antérieurs.

Terminologie de l’avis de correction selon FIDIC, AIA, NEC et JCT

La fonction contractuelle existe sous différentes formes dans les principaux ensembles de contrats types, mais la terminologie, l’émetteur, le délai de correction et les conséquences varient.

Famille de contratsMécanisme équivalentÉmetteur habituelDélai de correctionConséquence possible
FIDICAvis de correction exprès, instruction de travaux correctifs ou procédure de défautsIngénieur ou autre administrateur de contrat autoriséDélai prévu par la disposition applicable et les amendements contractuelsTravaux correctifs, correction par des tiers, réclamation du Maître d’ouvrage, détermination ou procédure de résiliation
AIAAvis écrit exigeant la correction d’un défaut, d’une négligence, de travaux défectueux ou de travaux non conformesPropriétaire ou entrepreneur, selon la relation A201 ou A401Dépend du recours ; différentes dispositions de correction et de résiliation peuvent prévoir des délais différentsCorrection par des tiers, retenue de paiement, réclamation ou procédure de résiliation
NEC4Notification d’un défaut, accès pour corriger et période de correction du défautSupervisor ou Contractor sous l’ECC, avec rôles correspondants sous l’ECSIndiqué dans les Contract Data ou Subcontract DataDéfaut accepté, évaluation d’un défaut non corrigé, correction par des tiers ou traitement du paiement
JCTInstruction, avis de non-conformité, notification de défauts ou avis de défaillanceArchitecte, Contract Administrator, Maître d’ouvrage ou entrepreneur dans un sous-contratDépend du formulaire, de l’édition, de l’instruction, de la Rectification Period et des amendementsTravaux par des tiers, déduction appropriée, recouvrement des coûts, Pay Less Notice ou procédure de résiliation

FIDIC peut utiliser expressément le terme Notice to Correct comme mécanisme formel de défaut. Il convient néanmoins de le distinguer d’une simple instruction de travaux correctifs de l’Ingénieur, du rejet de travaux non conformes ou d’un avis de défauts.

Les documents AIA peuvent exiger un avis écrit avant qu’un propriétaire ou un entrepreneur ne corrige le défaut d’une autre partie. L’expression « notice to cure » est fréquemment utilisée dans la correspondance de projet, mais la disposition A201 ou A401 applicable et le recours doivent être identifiés.

NEC4 utilise normalement son propre processus défini : un défaut est notifié, l’accès est fourni, la période de correction du défaut s’écoule, puis un défaut non corrigé peut être évalué. La procédure NEC ne doit pas être rebaptisée en avis de correction si cela masque les communications exigées par le contrat.

Les contrats JCT peuvent utiliser des instructions, des dispositions de non-conformité, des listes de défauts, des procédures de remise en état ou des avis de défaillance. Le mécanisme exact dépend du contrat principal ou du sous-contrat choisi et du fait que le projet utilise l’édition 2016 ou 2024.

Avant d’émettre l’avis, vérifiez la procédure applicable dans les guides Quollnet pour les contrats FIDIC, les contrats AIA, les contrats NEC4 ou les contrats JCT.

Quand faut-il émettre un avis de correction ?

Un avis de remédiation formel de chantier peut être approprié lorsqu’un entrepreneur ou un sous-traitant n’a pas traité :

  • des travaux défectueux ou non conformes ;
  • des travaux incomplets affectant l’avancement, les essais, la réception ou les corps d’état suivants ;
  • le non-respect d’une instruction autorisée ;
  • une main-d’œuvre, une supervision, des matériaux, des engins ou d’autres ressources insuffisants ;
  • le défaut d’évacuer les déchets ou de maintenir le nettoyage requis ;
  • le défaut de protéger les travaux achevés ;
  • le défaut de traiter les défauts notifiés ;
  • des défaillances qualité répétées ;
  • le défaut de remettre les plans, méthodes, calculs, programmes ou enregistrements requis ;
  • une violation des obligations de sécurité ou d’autres obligations contractuelles.

L’avis doit être proportionné au manquement. Tenez compte de sa gravité, de son urgence, des implications pour la sécurité, de son effet sur les corps d’état suivants, de la complexité technique, de la disponibilité des matériaux, de l’accès, des exigences d’essais, des avertissements antérieurs et du caractère répété ou non du défaut.

Par exemple, un défaut mineur de finition isolé peut être traité par une simple liste de réserves. En revanche, l’incapacité répétée à réaliser le calfeutrement coupe-feu avant la fermeture des plafonds peut justifier une escalade formelle immédiate, car elle touche à la sécurité des personnes, aux inspections, au phasage et à la dissimulation des travaux.

La distinction entre observation, réserve, NCR et défaut contractuel est expliquée dans Observation vs NCR vs Snag vs Defect.

Avis de correction, NCR, instruction de chantier et avis de retenue

Ces documents peuvent se rapporter au même événement, mais ils remplissent des fonctions différentes.

  • NCR : consigne une non-conformité technique par rapport à un plan, une spécification, une norme, une méthode ou une exigence d’inspection.
  • Instruction de chantier : ordonne au destinataire d’exécuter, déposer, remplacer, inspecter, tester, protéger ou corriger des travaux.
  • Avis de correction : escalade formellement un manquement contractuel et crée une obligation de remédiation dans un délai déterminé.
  • Avis de retenue : avertit d’un recouvrement de coûts potentiel ou le confirme à la suite du manquement.
  • Avis de paiement : traite du montant payable au cours d’un cycle d’évaluation donné.
  • Avis de résiliation : met en œuvre un recours contractuel distinct et nettement plus grave.

Un NCR peut fournir une preuve technique solide, mais il ne satisfait pas automatiquement aux exigences contractuelles d’un avis de correction. Il peut ne pas indiquer le délai de remédiation, les conséquences du non-respect, l’émetteur contractuellement autorisé ou le mode de remise requis.

La partie émettrice devrait joindre le formulaire NCR pertinent, les constats d’inspection, les photographies, les plans, les clauses de spécification, les résultats d’essais et la correspondance antérieure lorsqu’ils appuient l’avis.

Une instruction de chantier valable peut également devoir précéder l’avis, en particulier lorsque le contrat exige que l’Ingénieur, l’Architecte, le Contract Administrator ou une autre personne nommée ordonne les travaux correctifs.

Si le destinataire ne se conforme pas et que la partie émettrice entend recouvrer le coût de travaux réalisés par des tiers, un modèle distinct d’avis de correction et de retenue potentielle, un avis de coût final, une évaluation ou un avis de paiement peut encore être requis.

Quelle doit être la durée du délai de remédiation en construction ?

Il n’existe pas de délai universel de remédiation pour un avis de correction en construction.

Le délai peut être :

  • expressément prévu au contrat ou au sous-contrat ;
  • indiqué dans une instruction antérieure ;
  • fondé sur une période définie de correction des défauts ;
  • lié à une procédure de défauts ou de Rectification Period ;
  • apprécié comme raisonnable au regard des circonstances.

La partie émettrice doit également calculer le délai à partir du bon déclencheur contractuel. Selon le contrat, le délai peut courir à compter de la réception de l’avis, de la date à laquelle l’accès est fourni, de l’achèvement, d’une date d’instruction indiquée ou d’un autre événement défini.

Facteurs influençant un délai de remédiation raisonnable

  • sécurité et urgence ;
  • risque de dommages continus ;
  • disponibilité de l’accès, des permis et des escortes ;
  • enquête technique nécessaire ;
  • examen ou approbation de la conception ;
  • délais d’approvisionnement des spécialistes et des matériaux ;
  • travaux temporaires et protection ;
  • inspection, essais et remise en état ;
  • effet sur le programme accepté et les corps d’état suivants ;
  • possibilité d’une réparation provisoire pour réduire le risque immédiat ;
  • avertissements antérieurs ou tentatives de correction infructueuses.

Un délai irréaliste ne doit pas être utilisé simplement pour créer un dossier de défaut. Une échéance qui ne peut raisonnablement pas être respectée peut affaiblir la position de la partie émettrice et permettre au destinataire d’affirmer qu’il n’a jamais eu une véritable possibilité de se conformer.

L’avis peut fixer des délais distincts pour :

  • l’accusé de réception et la réponse écrite ;
  • l’action immédiate de protection ou de sécurité ;
  • la remise de la méthode de correction proposée ;
  • le démarrage de la correction définitive ;
  • l’achèvement des travaux physiques ;
  • l’inspection, les essais, la certification et les documents de clôture.

Une action d’urgence peut être nécessaire en cas de risque immédiat pour la sécurité, d’instabilité, d’infiltration d’eau, de services apparents, de dommages aux travaux achevés ou de risque pour le public. La partie émettrice doit distinguer la protection d’urgence limitée des travaux correctifs définitifs et documenter pourquoi une intervention immédiate était nécessaire.

Que doit contenir un avis de correction ?

Un avis pratique et neutre sur le plan contractuel devrait inclure :

  • le nom et le numéro du projet ;
  • la forme et l’édition du contrat ou du sous-contrat ;
  • la référence et la date de l’avis ;
  • l’émetteur autorisé et le destinataire contractuel ;
  • le mode de remise requis et la preuve de remise ;
  • la clause contractuelle pertinente et les amendements ;
  • l’instruction, le NCR, l’inspection ou l’avis antérieur associé ;
  • la description et l’emplacement exact du manquement ;
  • l’exigence contractuelle non satisfaite ;
  • l’action corrective requise ;
  • les modalités d’accès et de travail ;
  • le délai de réponse ;
  • le délai de démarrage ;
  • le délai d’achèvement ;
  • les exigences d’inspection, d’essai et d’acceptation ;
  • les conséquences possibles du non-respect ;
  • la réserve des droits contractuels ;
  • le nom, la fonction, la signature et la date d’émission.

L’avis doit être suffisamment précis pour que le destinataire comprenne exactement ce qu’il doit faire. Évitez les formulations vagues telles que « corriger immédiatement tous les travaux défectueux » lorsque les emplacements concernés, les enregistrements, les normes contractuelles et les critères d’acceptation peuvent être indiqués précisément.

Exemple de formulation d’un avis de correction

Objet : Avis de correction – [Projet, contrat et référence de l’avis]

Nous nous référons à [insérer le contrat ou le sous-contrat], [insérer la clause pertinente] et [insérer l’instruction, le NCR, l’inspection ou la correspondance antérieure]. Le manquement contractuel suivant a été identifié à [insérer l’emplacement] : [décrire les travaux défectueux, incomplets, non conformes, retardés ou omis].

Vous êtes tenu de fournir votre réponse écrite au plus tard le [date et heure], de commencer l’action corrective au plus tard le [date et heure] et d’achever les travaux requis au plus tard le [date et heure]. La correction doit être conforme à [insérer le plan, la spécification, le Scope, le Subcontract Scope, les Employer’s Requirements, les Contractor’s Proposals ou toute autre norme contractuelle] et sera soumise à [insérer l’exigence d’inspection ou d’essai]. L’accès sera fourni comme suit : [insérer les modalités].

Si le manquement n’est pas corrigé dans le délai applicable, la partie émettrice pourra envisager les autres recours prévus par le contrat exécuté, y compris la correction par des tiers, le recouvrement des coûts dûment justifiés, le traitement du paiement ou toute autre action contractuelle. Aucun recours n’est invoqué au-delà de ceux prévus par le contrat et le droit applicable.

Veuillez confirmer votre méthode de correction, votre programme, votre représentant responsable, votre plan de ressources et toute objection contractuelle ou technique. Tous les droits contractuels sont réservés.

Le modèle téléchargeable d’avis de correction développe cette formulation sous la forme d’un formulaire de projet contrôlé avec références de clauses, délais, pièces justificatives, réponse du destinataire, approbation interne et preuve de remise.

Comment le destinataire doit-il répondre ?

Un entrepreneur ou un sous-traitant recevant un avis de correction doit répondre rapidement. Ignorer l’avis peut permettre à l’émetteur d’affirmer que le destinataire a refusé ou omis de remédier au défaut.

La réponse devrait :

  • accuser réception sans admission involontaire de responsabilité ;
  • confirmer si le destinataire inspectera ou corrigera les travaux ;
  • demander des précisions lorsque l’allégation ou l’action requise n’est pas claire ;
  • demander l’accès et signaler toute restriction ;
  • contester une mauvaise répartition du périmètre ou de la responsabilité ;
  • identifier les causes liées à la conception, aux instructions, à la coordination, à une mauvaise utilisation ou à l’intervention d’un corps d’état précédent ;
  • proposer des dates réalistes de démarrage et d’achèvement ;
  • présenter une méthode de correction et un plan de ressources, le cas échéant ;
  • réserver tout droit à prolongation de délai ou à coût supplémentaire ;
  • distinguer la véritable correction d’une Variation ou d’un périmètre supplémentaire ;
  • préserver les objections à toute retenue ou déduction de paiement menacée.

Le destinataire peut contester sa responsabilité tout en proposant une inspection conjointe ou des travaux de protection urgents. Cela préserve sa position contractuelle sans donner l’impression que l’avis a été ignoré.

Lorsque le délai de remédiation est déraisonnable, le destinataire doit expliquer les raisons techniques et pratiques, préciser les contraintes d’accès ou d’approvisionnement nécessaires et proposer des dates alternatives réalisables.

Si une retenue a déjà été menacée ou appliquée, voir comment contester une retenue de chantier irrégulière.

Que se passe-t-il après un avis de correction ?

Si le manquement est corrigé

Les parties doivent inspecter ou tester les travaux corrigés au regard des critères d’acceptation indiqués. Le dossier du projet doit ensuite montrer :

  • la date d’achèvement des travaux correctifs ;
  • le résultat de l’inspection ou de l’essai ;
  • tout point restant ;
  • la clôture de l’avis de correction ;
  • la clôture ou la mise à jour du NCR ou du registre des défauts associé ;
  • l’annulation ou la révision de toute retenue potentielle ;
  • la réception des certificats d’essai, garanties, dossiers as-built ou autres documents de clôture.

La seule achèvement physique peut ne pas suffire à clôturer le dossier si le contrat exige également des essais, une certification, des dossiers de mise en service ou d’autres pièces justificatives.

Si le manquement n’est pas corrigé

Sous réserve du contrat exact, les mesures supplémentaires peuvent inclure :

  • une main-d’œuvre, des engins, des matériaux ou une supervision supplémentaires ;
  • une protection temporaire ou des travaux d’urgence ;
  • la correction ou l’achèvement par des tiers ;
  • l’évaluation et le recouvrement du coût raisonnable de correction ;
  • l’émission d’un avis de retenue potentiel ou final ;
  • une déduction via l’IPC applicable ou la procédure de paiement ;
  • l’acceptation des travaux avec une déduction appropriée ;
  • une réclamation, une certification, une évaluation ou une détermination formelle ;
  • une procédure distincte de résiliation en cas de manquement grave ou persistant.

Le non-respect n’autorise pas automatiquement tous les recours. La partie émettrice doit identifier le droit contractuel précis et suivre toute procédure supplémentaire d’avis, d’évaluation, de paiement, de compensation, de détermination ou de résiliation.

Lorsque des tiers exécutent la correction, la partie émettrice devrait calculer et justifier le coût correctif, suivre l’avis et le solde restant dans le registre des retenues, et montrer séparément tout montant approuvé lorsqu’il est déduit de l’IPC du sous-traitant.

Pour le risque d’escalade distinct, voir comment un avis de correction ignoré peut conduire à la résiliation. La résiliation exige sa propre analyse contractuelle stricte et ne doit pas être considérée comme la conséquence automatique de tout point non corrigé.

Erreurs courantes dans les avis de correction

  • Utiliser le mauvais contrat, la mauvaise clause ou la mauvaise édition.
  • Émettre l’avis par une personne non autorisée.
  • L’envoyer au mauvais destinataire contractuel.
  • Ignorer le mode de remise requis.
  • Décrire le manquement de manière trop vague.
  • Ne pas identifier la norme contractuelle.
  • Ne donner aucun accès ni possibilité d’inspection.
  • Combiner des manquements sans lien dans un seul avis.
  • Fixer un délai de remédiation irréaliste.
  • Exiger une amélioration ou un périmètre supplémentaire comme correction.
  • Menacer des recours non prévus par le contrat.
  • Faire intervenir des tiers avant l’expiration du délai applicable.
  • Ne pas distinguer la protection d’urgence de la correction définitive.
  • Ne pas inspecter et clôturer l’avis après conformité.
  • Supposer que l’avis autorise à lui seul une retenue ou une déduction de paiement.

Conclusion

Un avis de correction en construction est une escalade contractuelle formelle, et non un simple courriel ferme. Il doit identifier un véritable manquement contractuel, exiger une action corrective définie, prévoir un délai de remédiation contractuel ou raisonnable et expliquer les conséquences possibles d’un non-respect persistant.

La partie émettrice doit utiliser la terminologie, l’autorité, le mode de remise et la procédure exigés par le contrat exact. Le destinataire doit répondre rapidement, demander des précisions ou l’accès si nécessaire, protéger ses droits et distinguer les travaux correctifs d’un périmètre modifié ou supplémentaire.

Un avis de correction correctement administré donne au destinataire une possibilité équitable de remédier au manquement et crée un dossier de projet fiable si une correction par des tiers, un recouvrement de coûts, une retenue, une action sur le paiement ou un autre recours contractuel devient ensuite nécessaire.

Cet article fournit des informations générales sur l’administration des contrats de construction et ne constitue pas un avis juridique. Le contrat ou sous-contrat exécuté, ses amendements, le droit applicable, la législation sur les paiements et les circonstances du projet prévalent.


RÉFÉRENCES

FIDIC Construction Contract, Second Edition 2017, Reprinted 2022

FIDIC Construction Contract, First Edition 1999

FIDIC Paper Discussing Sub-Clause 15.1 Notice to Correct

AIA Contract Documents: Owner’s Right to Carry Out the Work

AIA Document A201–2017 Sample

NEC: Defining and Managing Defects in the ECC

NEC: Words and Phrases to Avoid

JCT: Making Good with Rectification Periods

JCT: Practical Completion

JCT Standard Building Contract with Quantities 2024 Contents

Andrei Ivanov's photo
Andrei Ivanov
@MechMindAndrei
Oct 06, 2026
0
0
1
1

Avis de correction en construction : signification, délai de remédiation et modèle

Frequently Asked Questions


FAQ

Q: Qu’est-ce qu’un avis de correction en construction ?

A: Un avis de correction est une communication contractuelle formelle exigeant qu’un entrepreneur ou un sous-traitant remédie à un manquement précis dans un délai contractuel ou raisonnable déterminé.

FAQ

Q: Un avis de correction est-il la même chose qu’un NCR ?

A: Non. Un NCR constate une non-conformité technique. Un avis de correction formalise une défaillance contractuelle et fixe une obligation de remédier dans un délai. Un NCR peut appuyer l’avis, mais ne le remplace pas automatiquement.

FAQ

Q: Un avis de correction est-il aussi appelé avis de remédiation ?

A: En pratique, il peut être désigné comme avis de remédiation, avis de mise en demeure de corriger, avis de défaut ou avis de correction. Le contrat peut toutefois employer une autre terminologie, voire aucune appellation équivalente.

FAQ

Q: Qui peut émettre un avis de correction ?

A: Il doit être émis par la personne autorisée par le contrat ou le sous-contrat. Selon le formulaire, il peut s’agir de l’Ingénieur, du Maître d’ouvrage, de l’Architecte, du Contract Administrator, de l’entrepreneur principal ou d’un autre représentant désigné.

FAQ

Q: Quelle doit être la durée du délai de remédiation ?

A: Le délai peut être prévu au contrat ou apprécié comme raisonnable. Il doit tenir compte de l’urgence, de la sécurité, de l’accès, de la complexité technique, des approvisionnements, des essais, des travaux en aval et des avertissements antérieurs.

FAQ

Q: L’accès doit-il être fourni ?

A: Lorsque le destinataire a besoin d’un accès pour inspecter ou corriger les travaux, la partie émettrice doit fournir et documenter un accès raisonnable. Un accès refusé ou restreint peut influencer la justification d’une correction par des tiers et d’un recouvrement de coûts.

FAQ

Q: Que doit contenir l’avis ?

A: Il doit identifier les parties, le projet, le contrat, la clause, le manquement, les pièces justificatives, la correction requise, les délais de réponse et d’exécution, les exigences de vérification, les conséquences du non-respect, les réserves de droits, la signature et la preuve de remise.

FAQ

Q: Que se passe-t-il si le destinataire se conforme ?

A: Les travaux corrigés doivent être inspectés ou testés, le résultat consigné, l’avis clôturé, les NCR associés mis à jour et toute retenue préliminaire annulée ou ajustée.

FAQ

Q: Que se passe-t-il si l’avis est ignoré ?

A: Sous réserve du contrat, l’émetteur peut envisager des ressources supplémentaires, des travaux par des tiers, un recouvrement de coûts, une retenue, un traitement du paiement, une acceptation avec déduction ou une procédure distincte de résiliation.

FAQ

Q: Un avis de correction peut-il conduire à une retenue ?

A: Oui. Si le destinataire ne corrige pas le manquement et que le contrat permet l’intervention de tiers et le recouvrement des coûts, l’avis peut appuyer une retenue ultérieure. Un avis de coût séparé et une procédure de paiement peuvent néanmoins rester nécessaires.

FAQ

Q: Un avis de correction peut-il conduire à la résiliation ?

A: Il peut faire partie d’un processus de résiliation lorsque le contrat prévoit que la persistance du manquement constitue un motif de résiliation. La résiliation exige toutefois le respect strict et distinct des motifs, avis, délais et procédures applicables.

FAQ

Q: NEC utilise-t-il le terme avis de correction ?

A: NEC4 utilise normalement la notification d’un défaut, l’accès pour corriger, la période de correction du défaut et l’évaluation d’un défaut non corrigé. La procédure NEC ne doit pas être rebaptisée à la légère en avis de correction.

FAQ

Q: Un délai de remédiation déraisonnable peut-il être contesté ?

A: Oui. Le destinataire doit répondre immédiatement, expliquer pourquoi l’échéance n’est pas contractuellement ou pratiquement raisonnable, préciser les contraintes d’accès ou d’approvisionnement nécessaires et proposer des dates alternatives réalistes.

FAQ

Q: Un avis de correction est-il toujours requis avant de confier les travaux à un tiers ?

A: La réponse dépend du contrat. De nombreuses procédures exigent un avis préalable et une possibilité de correction, mais les urgences, les dommages en cours, les risques de sécurité, les défaillances répétées ou un droit exprès d’intervention peuvent justifier une action plus rapide.

FAQ

Q: Comment un entrepreneur ou un sous-traitant doit-il répondre ?

A: Il doit accuser réception, éviter toute admission involontaire, confirmer s’il inspectera ou corrigera, demander des précisions et l’accès, formuler ses اعتراضions sur le périmètre ou la responsabilité, proposer des dates et méthodes, et réserver ses droits contractuels.
