نموذج سجل الخصم العكسي لتكاليف المقاول الفرعي وخصومات IPC
يسجل سجل الخصم العكسي كل خصم عكسي مقترح أو مؤكد للمقاول الفرعي منذ الإشعار الأولي وفترة المعالجة حتى تقييم التكلفة، والاعتماد، والنزاع، وخصم IPC، والإلغاء، والإغلاق. يفصل السجل بين المبالغ التقديرية والمعتمدة والمتنازع عليها والمخصومة والمتبقية لدعم سجل تجاري قابل للتدقيق ومنع خصومات الدفع المكررة.
هل تحتاج السجل الآن؟
قم بتنزيل واستخدام سجل الخصم العكسي أدناه لتتبع الإشعارات وفترات المعالجة وتقييمات التكلفة والاعتمادات والنزاعات وخصومات IPC والأرصدة المتبقية. يجب أن يكون كل إدخال مدعومًا بالإشعار وسجلات التكلفة ذات الصلة قبل اعتباره خصمًا معتمدًا من الدفعة.

تنبيه تعاقدي: سجل الخصم العكسي هو سجل ضبط إداري. لا يثبت القيد في السجل بحد ذاته المسؤولية، ولا يعتمد التكلفة، ولا ينشئ حقًا تعاقديًا في خصم خصم عكسي من دفعة المقاول الفرعي.

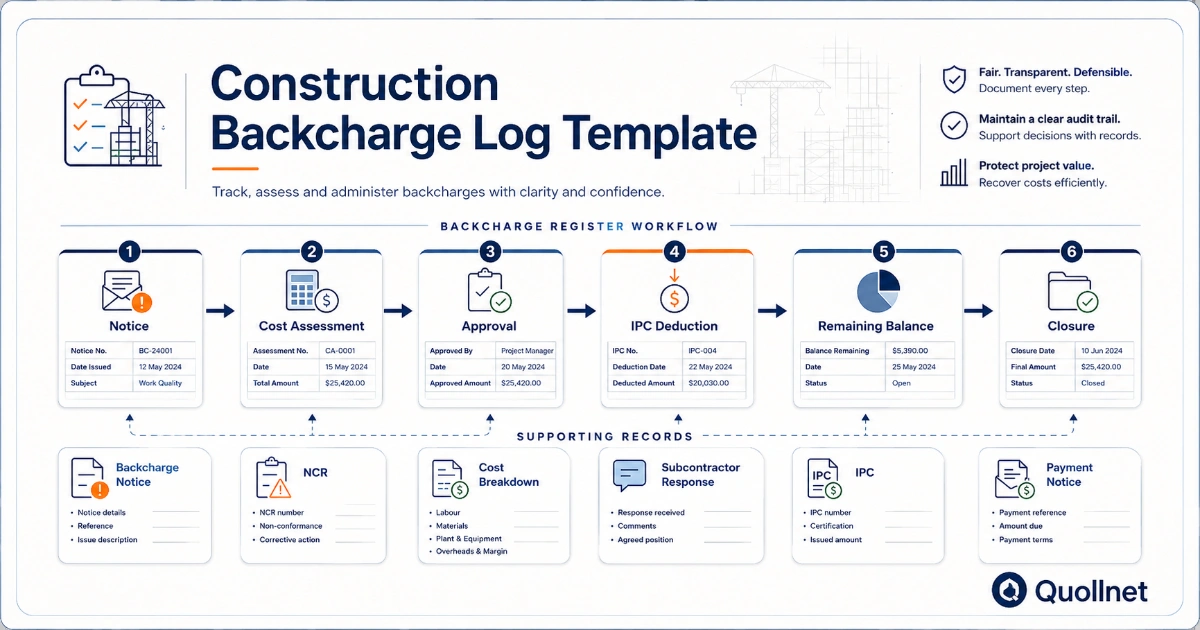

نموذج سجل الخصم العكسي الأساسي في البناء
تم تصميم السجل الأساسي التالي للاستخدام المعتاد في المشروع. وهو يحتوي على الحقول اللازمة لتحديد الخصم العكسي، ومتابعة فترة المعالجة، وفصل المبالغ المالية، وتسوية كل خصم مع شهادة الدفع المرحلية ذات الصلة للمقاول الفرعي.
المدخلات النموذجية توضيحية فقط.

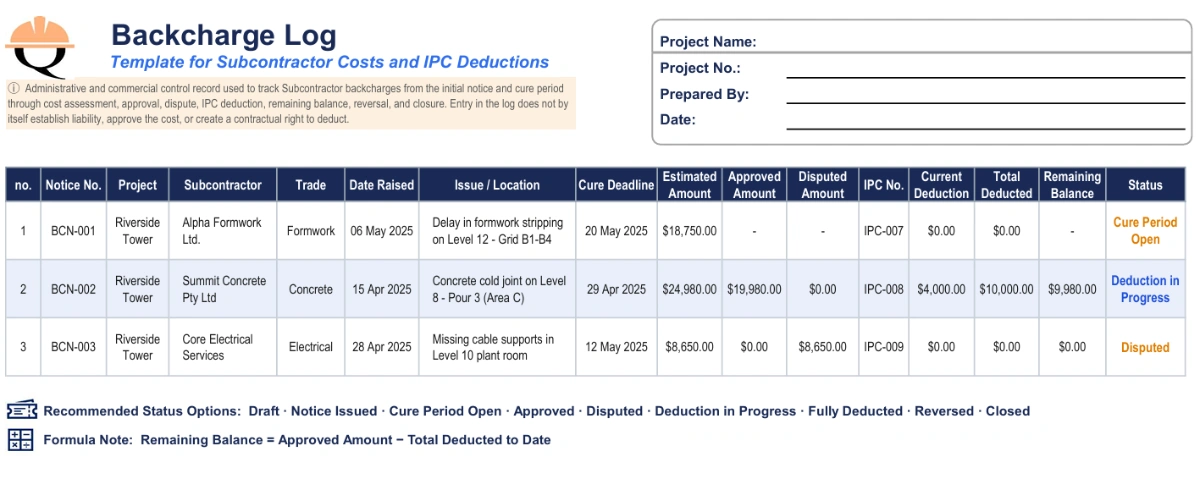

| الرقم التسلسلي | رقم الإشعار | المشروع | المقاول الفرعي | الاختصاص / الحزمة | تاريخ الإصدار | المشكلة / الموقع | التوجيه / NCR | الموعد النهائي للمعالجة | حالة المعالجة | المبلغ التقديري | التكلفة الفعلية | المبلغ المعتمد | المبلغ المتنازع عليه | رقم IPC | خصم IPC الحالي | إجمالي المخصوم | الرصيد المتبقي | الحالة | ملاحظات / مرجع السجل |
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| 1 | BCN-001 | Riverside Tower | Alpha Formwork Ltd. | Formwork | 6 May 2026 | Delayed stripping, Level 12, Grid B1–B4 | SI-146 / NCR-087 | 20 May 2026 | Open | $18,750 | — | — | — | — | $0 | $0 | $0 | فترة المعالجة مفتوحة | تم إصدار الإشعار الأولي؛ لم تتم الموافقة على أي تكلفة. |
| 2 | BCN-002 | Riverside Tower | Summit Concrete Pty Ltd. | Concrete | 15 April 2026 | Cold-joint remedial work, Level 8, Pour 3 | SI-132 / NCR-071 | 29 April 2026 | Expired | $24,980 | $21,240 | $19,980 | $0 | IPC-11 | $4,000 | $10,000 | $9,980 | الخصم قيد التنفيذ | معتمد بموجب CA-044؛ تم الخصم السابق في IPC-10. |
| 3 | BCN-003 | Riverside Tower | Core Electrical Services | Electrical | 28 April 2026 | Missing cable supports, Level 10 plant room | NCR-079 | 12 May 2026 | متنازع عليه | $8,650 | $8,650 | $0 | $8,650 | — | $0 | $0 | $0 | متنازع عليه | المقاول الفرعي ينفي المسؤولية؛ لم تتم الموافقة على أي خصم. |
في المشاريع الأكبر، قد يتضمن سجل الخصم العكسي الموسع أيضًا رقم العقد الفرعي، والبند ذي الصلة، وعضو الفريق المسؤول، ومرجع إشعار الدفع، وسجل الاعتماد الداخلي، ورد المقاول الفرعي، ورابط المستندات الداعمة، والمبلغ المقبول، وتاريخ الإغلاق، وسجل الإلغاء.
ما الذي يتتبعه سجل الخصم العكسي
يربط سجل الخصم العكسي الحدث الفني بعواقبه التجارية والمالية. يبدأ السجل عادةً عند تحديد عيب أو إغفال أو حدث ضرر أو مشكلة مرتبطة بالتأخير أو عدم الامتثال وإصدار إشعار بذلك.
ثم يجب أن يتابع الإدخال المسألة خلال فترة المعالجة، وتدخل المقاول، وتقييم التكلفة، والمراجعة الداخلية، ورد المقاول الفرعي، والاعتماد، وخصم الدفعة، والإغلاق. يجب أن تصف الحالة المرحلة التجارية الحالية — وليس فقط ما إذا كان العيب الفني الأصلي لا يزال مفتوحًا.
على سبيل المثال، قد تكون الأعمال الفعلية قد تم تصحيحها بالفعل بينما لا تزال التكلفة قيد التقييم أو متنازعًا عليها. في هذه الحالة، قد يكون السجل الفني مغلقًا بينما يظل سجل الخصم العكسي مفتوحًا.
خيارات الحالة الموصى بها للخصم العكسي
| المرحلة | الحالات الموصى بها |
|---|---|
| الإشعار والمعالجة | مسودة، تم إصدار الإشعار، فترة المعالجة مفتوحة، تم التصحيح بواسطة المقاول الفرعي، يتطلب تدخل المقاول |
| تقييم التكلفة | التكلفة معلقة، قيد التقييم، مقدمة للاعتماد، معتمدة، معتمدة جزئيًا |
| الرد والنزاع | متنازع عليه، مقبول جزئيًا |
| الدفع | الخصم معلق، الخصم قيد التنفيذ، تم الخصم بالكامل |
| الإغلاق | تم الإلغاء، تم السحب، مغلق |
لا تحذف الإدخالات المسحوبة أو الملغاة أو المرفوضة. إن الاحتفاظ بها في السجل يحافظ على تاريخ التدقيق ويشرح سبب عدم ظهور مبلغ كان ظاهرًا في تقرير سابق ضمن تقييم دفعة المقاول الفرعي.
الحقول المالية الرئيسية في سجل الخصم العكسي
يجب أن تميز الأعمدة المالية بين التقدير الأولي والمبلغ الجاهز للمعالجة في الدفعات:
- المبلغ التقديري: التوقع الأولي قبل اكتمال أعمال المعالجة والتكاليف الداعمة.
- التكلفة الفعلية: تكلفة العمالة والمواد والمعدات والمختصين وغيرها من التكاليف القابلة للاسترداد والمدعومة بسجلات المشروع.
- المبلغ المعتمد: المبلغ المصرح به بموجب إجراء الاعتماد التجاري للمشروع.
- المبلغ المتنازع عليه: المبلغ الذي اعترض عليه المقاول الفرعي أو لم يقبله.
- خصم IPC الحالي: المبلغ المدرج في تقييم الدفعة الحالي.
- إجمالي المخصوم حتى تاريخه: المبلغ التراكمي المخصوم في جميع IPC السابقة والحالية.
- الرصيد المتبقي: المبلغ المعتمد الذي لم يتم خصمه بعد.
الرصيد المتبقي = المبلغ المعتمد − إجمالي المخصوم حتى تاريخه
لا تحسب الرصيد المتبقي من مبلغ تقديري أو متنازع عليه.
ربط سجل الخصم العكسي بـ IPC للمقاول الفرعي

أهم ضابط هو رقم إشعار خصم عكسي موحد. يجب أن يظهر المرجع نفسه في الإشعار الأولي، وإشعار التكلفة النهائي، وتفصيل تكلفة الخصم العكسي, وسجل الخصم العكسي، وسطر خصم IPC للمقاول الفرعي، وإشعار الدفع أو إشعار الخصم، وسجل الحساب النهائي.
يجب أن يوضح السجل كلًا من إجمالي المبلغ المعتمد وإجمالي المخصوم حتى تاريخه. وهذا يمنع خصم المبلغ المعتمد نفسه بالكامل أكثر من مرة.
على سبيل المثال:
- الخصم العكسي المعتمد: $12,000
- المخصوم في IPC 10: $5,000
- المخصوم في IPC 11: $4,000
- الرصيد المتبقي: $3,000
لذلك يجب ألا يخصم IPC التالي أكثر من الرصيد المتبقي البالغ $3,000 ما لم يتم تعديل المبلغ المعتمد رسميًا. كما يجب على الفريق التجاري تسجيل أي رصيد لاحق أو إلغاء أو تسوية أو تخفيض مقابل مرجع الإشعار نفسه.
قبل إضافة بند إلى IPC، تحقق من الإجراء التعاقدي المطبق، وأصدر إشعار الخصم العكسي المطلوب، وادعم المبلغ بالأدلة، وسجل الخصم المعتمد وفقًا لإجراء تقييم IPC للمقاول الفرعي الخاص بالمشروع.
سجل الخصم العكسي مقابل سجل NCR
يتتبع سجل NCR عدم المطابقة الفنية وسببها والإجراء التصحيحي والفحص والإغلاق. أما سجل الخصم العكسي فيتتبع استرداد التكلفة التجاري والاعتماد والنزاع ومعالجة الدفع.
قد يتم تصحيح تقرير عدم المطابقة واحد دون إنتاج أي خصم عكسي. وعلى العكس، قد يجمع خصم عكسي واحد تكاليف ناتجة عن عدة NCRs أو صور أو تعليمات أو سجلات عمالة أو فواتير مختصين.
يجب ربط السجلين برقم مرجعي، لكن لا ينبغي اعتبارهُما المستند نفسه.
المستندات الداعمة وضوابط الخصم العكسي
يجب أن يرتبط كل إدخال بالسجلات اللازمة لشرح الحدث والمسؤولية والتكلفة والاعتماد ومعالجة الدفع:
- إشعار الخصم العكسي وإشعار التصحيح.
- تعليمات الموقع والمراسلات ذات الصلة.
- NCR، الصور، سجلات الفحص، والتقارير اليومية.
- جداول ساعات العمل، وسجلات المعدات، وفواتير المواد، وعروض أسعار المختصين.
- تفصيل التكلفة والاعتماد التجاري الداخلي.
- رد المقاول الفرعي أو إشعار النزاع.
- صفحة IPC ذات الصلة وإشعار الدفع أو إشعار الخصم.
- سجل التسوية أو الإلغاء أو السحب أو الإغلاق.
قبل إغلاق كل IPC شهري، يجب على المسّاح الكمي أو المدير التجاري التأكد من أن:
- التكاليف التقديرية والفعلية مسجلة بشكل منفصل؛
- الخصم لا يتجاوز المبلغ المعتمد؛
- تم ترحيل الخصومات السابقة؛
- الرصيد المتبقي صحيح حسابيًا؛
- المبالغ المتنازع عليها لا تُعرض كخصومات معتمدة؛
- تم إدخال الاعتمادات والإلغاءات؛ و
- يبقى الاحتجاز والخصومات العكسية بنود دفع منفصلة.
تشمل الأخطاء الشائعة تسجيل المطالبة الأصلية فقط، وتغيير رقم الإشعار بين المستندات، وتكرار الخصم عبر عدة IPCs، وترك الإشعارات المصححة مفتوحة، وعدم تسجيل الإلغاءات، واعتبار القيد في السجل دليلًا على المسؤولية.
إرشادات الخصم العكسي الخاصة بالعقد
يعتمد الإجراء الصحيح للإشعار والمعالجة والتقييم والشهادة والخصم على العقد الفرعي والقانون الحاكم. للحصول على شروحات خاصة بالعقد، راجع أدلة Quollnet الخاصة بـ خصومات FIDIC العكسية، وخصومات AIA العكسية، وخصومات NEC العكسية، وخصومات JCT العكسية.
يجب على المقاول الفرعي الذي يعترض على خصم غير مدعوم أو مكرر أو معيب إجرائيًا أن يحتفظ بإشعاراته وسجلات الدفع والأدلة الداعمة والاعتراضات التعاقدية. راجع الدليل حول كيفية الاعتراض على خصم عكسي إنشائي غير صحيح.
المراجع
الخصومات العكسية في عقود البناء
نموذج إشعار الخصم العكسي في البناء
نموذج تفصيل تكلفة الخصم العكسي والحاسبة
خصم الخصم العكسي من IPC للمقاول الفرعي
الإشعارات في الوقت المناسب في البناء
FIDIC: أعمال الهندسة المدنية والإنشاءات—السجلات المعاصرة والإثبات
