قالب سجل NCR (سجل / متعقب NCR)

استخدم هذا سجل NCR (يُطلق عليه أيضًا سجل NCR) لتتبع كل تقرير عدم المطابقة من الإصدار إلى الإغلاق. تم تصميم السجل بحيث يكون كل NCR في صف واحد، ويمكن لمعظم الخلايا أن تحتوي على عدة أسطر (تفاصيل رئيسية مجمعة معًا)، مما يجعله قابلاً للطباعة على A4 أفقي بينما يظل قابلاً للتصفية والبحث في Excel.


التنزيلات

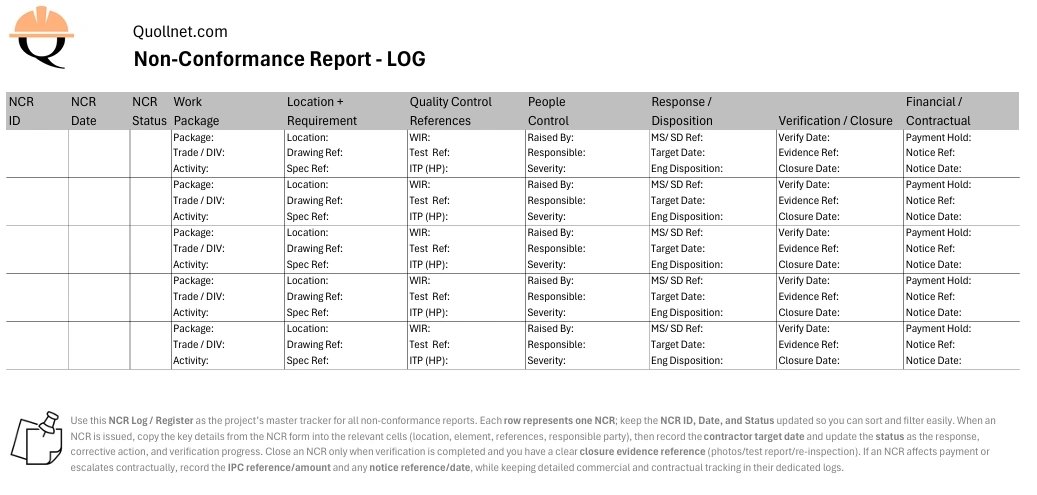

1) قالب سجل NCR فارغ

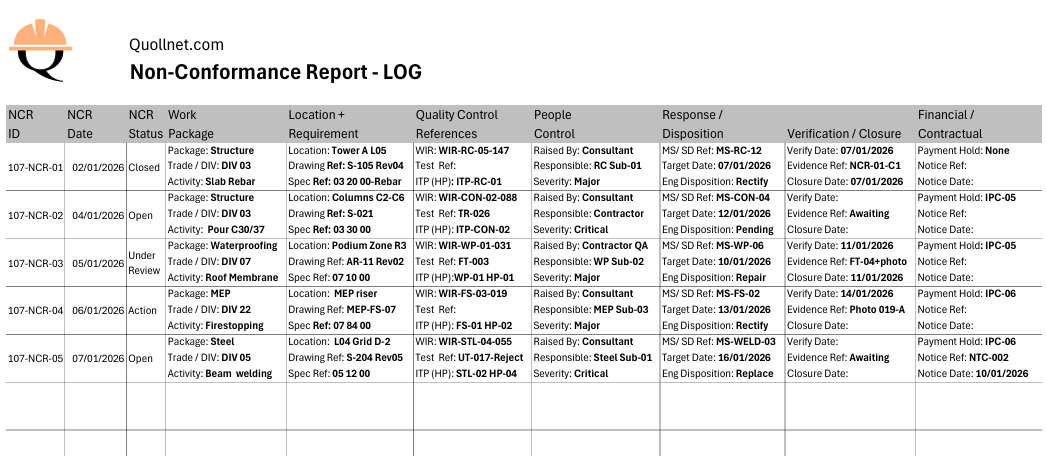

2) مثال معبأ (10 عينات NCR)


construction ncr register ncr tracker filled
معاينة لـ مثال سجل NCR المعبأ يظهر عينات إدخالات NCR مع حالات واقعية، تحديثات الحالة، ومراجع أدلة الإغلاق.

construction ncr register ncr tracker
معاينة لـ قالب سجل NCR الفارغ / سجل NCR (تخطيط A4 أفقي، NCR واحد لكل صف) لتتبع الحالة، المراجع، الإجراءات، والإغلاق.

الصفحات ذات الصلة (روابط موصى بها)


كيفية استخدام سجل NCR (إرشادات سريعة)

يمثل كل صف NCR واحد. ابدأ بملء معرف NCR، تاريخ NCR، وحالة NCR (تُحفظ هذه كخلايا بسيطة بحيث يمكنك الفرز والتصفية بسهولة). ثم انسخ التفاصيل الرئيسية من نموذج NCR إلى الخلايا المجمعة (الموقع، العنصر/النشاط، المراجع، الطرف المسؤول). قم بتحديث تاريخ الهدف للمقاول، وغيّر الحالة مع تقدم الإجراءات، وسجل التحقق وأدلة الإغلاق عند الانتهاء. أغلق NCR فقط بعد قبول إعادة الفحص/إعادة الاختبار وتسجيل مرجع دليل الإغلاق. إذا كان NCR يؤثر على الدفع أو يتصاعد تعاقديًا، فقم بتسجيل مرجع/مبلغ IPC وأي مرجع/تاريخ إشعار هنا، مع الاحتفاظ بتفاصيل QS وإدارة العقود في سجلات مخصصة.


ما يتتبعه السجل (نظرة سريعة)

هذا السجل مصمم للإجابة بسرعة:

  • ما هو المفتوح مقابل المغلق؟

  • أين عدم المطابقة وما هو العنصر المتأثر؟

  • ما هي المراجع التي تنطبق (المواصفات/الرسم/الفحص/الاختبار)؟

  • من المسؤول وما هو تاريخ الاستحقاق؟

  • ما هو التصرف وما هي الأدلة التي أغلقته؟

  • هل أثر على الدفع أو تصاعد إلى إشعار تعاقدي؟


الاختصارات المستخدمة في السجل (مسرد)

  • MS = بيان الطريقة

  • SD = رسم المتجر

  • ITP = خطة الفحص والاختبار

  • HP = نقطة توقف (نقطة ITP حيث لا يمكن العمل بدون فحص/قبول)

  • WIR = طلب فحص العمل

  • QA/QC = ضمان الجودة / مراقبة الجودة

  • IPC = شهادة الدفع المؤقتة

  • BOQ = قائمة الكميات

(إذا كنت تستخدم اختصارات أخرى في ورقتك، أضفها هنا كقائمة واحدة.)


ملاحظات حول الحقول المالية والتعاقدية (اجعلها خفيفة)

بعض NCRs تؤثر على التقييم التجاري (مثل حجز الدفعات، الخصومات، أو القبول مع التنازل). هذا السجل يسجل فقط التتبع على مستوى عالٍ (نعم/لا، المرجع، التاريخ، المبلغ). يجب أن تبقى الحسابات التفصيلية والمراسلات التعاقدية في سجلات QS/إدارة العقود لتجنب تحويل سجل NCR إلى دفتر حسابات تجاري.



Giovanni Rossi's photo
Giovanni Rossi
Jun 04, 2026
0
1
12
18

Ncr Log Template E46

Frequently Asked Questions


FAQ

Q: ما هو سجل NCR (تسجيل NCR)؟

A: سجل NCR هو سجل تتبع يستخدم لمراقبة جميع NCRs في المشروع بواسطة المعرف، الحالة، الموقع، المراجع، الإجراءات، التحقق، والإغلاق. يساعد الفرق في تحديد أولويات الإغلاقات وإدارة أداء الجودة.

FAQ

Q: هل يجب أن يكون كل NCR في صف أو صفحة منفصلة؟

A: لأغراض التحكم في المشروع، يجب أن يكون كل NCR في صف واحد في السجل (مع خلايا متعددة الخطوط مجمعة إذا لزم الأمر). يبقى نموذج NCR نفسه السجل التفصيلي.

FAQ

Q: من يقوم بتحديث سجل NCR؟

A: عادةً ما يقوم فريق ضمان الجودة/مراقبة الجودة بصيانة السجل (المقاول أو المستشار، حسب النظام). يجب أن تعكس الحالة والإغلاق الوضع الموثق الأخير، وليس الافتراضات.

FAQ

Q: ما هي قيم الحالة التي يجب أن أستخدمها؟

A: اجعلها بسيطة ومتسقة، مثل مفتوح، قيد المراجعة، تم اتخاذ إجراء، مغلق. المفتاح هو الاتساق لأغراض الفرز والتقارير.

FAQ

Q: هل تؤثر NCRs على المدفوعات (IPC)؟

A: يمكن أن تؤثر. إذا كان العمل غير مطابق أو مقبول مع خصم، قد تطبق المشاريع تعليق دفع أو خصم وتسجيله في قسم خصومات IPC. يجب أن يسجل هذا السجل مرجع IPC والمبلغ على مستوى عالٍ.

FAQ

Q: هل يجب أن أتتبع الإشعارات التعاقدية المرتبطة بـ NCRs في هذا السجل؟

A: نعم، ولكن بشكل خفيف. سجل فقط ما إذا تم إصدار إشعار تعاقدي، بالإضافة إلى مرجع الإشعار وتاريخه. تتبع الإشعارات التفصيلية ينتمي إلى سجل إشعارات العقود المنفصل.

FAQ

Q: أين أجد تنسيق NCR التفصيلي المستخدم لكل سجل؟

A: استخدم صفحة قالب نموذج NCR للحصول على النموذج الكامل المستخدم لرفع وإغلاق NCRs الفردية.

Related Checklists


What to Do When the Contractor Receives an NCR: Action Guide
✅ 22 items
What to do when the contractor receives an NCR is a practical, step-by-step response plan for construction teams facing a nonconformance report, non-compliance notice, or quality deviation. This checklist focuses on immediate containment, factual root cause analysis, corrective and preventive actions, and transparent closeout—without drifting into unrelated scopes. By following a structured approach, you reduce rework, avoid safety incidents, protect delivery dates, and maintain a defensible contractual position. Every step emphasizes objective evidence: calibrated measurements, annotated photos, batch numbers, inspection reports, and signatures. You will find guidance for logging, isolating affected work, coordinating hold points, and aligning with stakeholder expectations per approved project specifications and authority requirements. The result is a clear record demonstrating control of the nonconformance, verification of the fix, and prevention of recurrence. Start in interactive mode to tick items, add comments, attach files, and export your record as PDF/Excel with a QR link for quick field access.
Remediate Pile Defects Checklist: Grout or Core Repair
✅ 26 items
Remediate pile defects with a disciplined, field-proven process focused on pressure grouting or core repair, verification, and closing nonconformance reports. This checklist guides supervisors, QC engineers, and contractors through practical pile repair steps without adding new tests, relying on the approved investigation and method statement. It helps decide between pressure grouting for internal voids or core repair for localized damage, manages materials and equipment, and controls grouting pressures, volumes, and curing. You will capture photo evidence, pressure/volume logs, batch certificates, and as-built sketches to demonstrate that defective piles are restored to intent per approved project specifications and authority requirements. The scope excludes new integrity or load testing; verification depends on process records, dimensional checks, and joint inspections. Outcomes include safe, durable repairs, traceable documentation, and timely NCR closure. Use this interactive checklist to tick off actions, add field comments, and export a QR-secured PDF/Excel package for review and archiving.
Compile pile dossier for handover: QA docs checklist
✅ 24 items
Compile pile dossier for handover is your structured process for organizing and validating all pile-related documentation prior to client acceptance. This piling documentation checklist focuses on the pile QA dossier, ensuring verifiable records for installation, testing, calibrations, and as-built deliverables while explicitly excluding general foundation records such as pile caps or ground beams. By curating only pile-specific evidence—installation logs, static and dynamic load test reports, integrity test summaries, instrument calibration certificates, and NCR closures—you reduce disputes, avoid rework, and accelerate taking-over. The outcome is a clean, traceable package that demonstrates compliance per approved project specifications and authority requirements, with consistent file naming, signatures, and revision control. Practical acceptance cues, SI-based tolerances, and geo-referenced evidence help teams close gaps quickly and defend quality under audit. Use this interactive checklist to assign actions, capture photo and file attachments, add comments, and track digital sign-offs. Start ticking items, comment where needed, and export the dossier as PDF/Excel with an embedded QR code.
Repair Driven Pile Heads/Splices: Weld, QA and Coating
✅ 22 items
Repair driven pile heads/splices is a focused jobsite process to restore integrity of driven steel pile heads and welded splices after driving. This checklist addresses pile head repair, pile splice welding, weld rectification, protective coating application, and QA records. It explicitly excludes driving logs and production data, concentrating instead on defect identification, alignment and fit-up, qualified welding, nondestructive testing, and corrosion protection. By following these steps, teams reduce structural risk from crack propagation, misalignment, and coating failure, while creating a defensible audit trail. Each instruction pairs a method or tool with acceptance evidence—measurements in millimetres, temperature readings, NDT reports, coating thicknesses, photos, material heat numbers, and signatures—per approved project specifications and authority requirements. Use this checklist to organize work zones, capture approvals, and prevent rework, ensuring consistent, traceable repairs that stand up to independent review. Start in interactive mode to tick tasks, add comments, and export PDF/Excel with a secure QR for field sign-off.
Inspect façade delivery, unloading, and storage on site
✅ 24 items
Inspect façade delivery, unloading, and storage conditions on site to protect high‑value façade components and maintain traceability. This checklist targets facade logistics inspection, material receipt inspection, and offloading control for curtain wall panels, cladding cassettes, glazing units, sub‑frames, and hardware. It focuses strictly on delivery verification, safe unloading methods (crane/forklift), and storage environmental controls—excluding installation, testing, and commissioning. By capturing waybills, lot numbers, and condition photos, teams avoid hidden damage, moisture ingress, mix‑ups, and handling injuries. Acceptance cues cover crate integrity, rigging suitability, ground stability, weather readiness, and storage temperature/relative humidity. The outcome is predictable handling, reduced rework, preserved warranties, and clear readiness for subsequent façade assembly per approved project specifications and authority requirements. Use this interactive checklist on mobile: tick off steps as events occur, attach photos and instrument readings, add comments for snags, and export your record to PDF/Excel with a secure QR code for verification and sharing.

Related Articles


Fidic Site Instruction Form Download Usage
⏳ 2 min read
نموذج تعليمات موقع Fidic - تنزيل مجاني ونصائح للاستخدام
قم بتنزيل نموذج تعليمات موقع FIDIC المجاني. تعلم كيفية استخدامه في أي إصدار من FIDIC، وتتبع التغييرات، والحماية من النزاعات بسجلات صحيحة.
Construction Tender Register Bid Tracker Template
⏳ 2 min read
قالب سجل المناقصات وتتبع العطاءات في البناء – إكسل، Pdf وpng مجانًا
قم بتنزيل قالب سجل المناقصات وتتبع العطاءات في البناء مجانًا بصيغ إكسل، PDF وPNG لتبسيط العطاءات وتتبع طلبات تقديم العروض والقرارات والنتائج باستخدام مؤشرات الأداء الرئيسية.
Ncr Log Template E46
⏳ 2 min read
Ncr Log Template (register & Ncr Tracker) – Excel/pdf Download
Download an NCR log template (NCR register) to track non-conformance reports by ID, date, status, location, references, actions, and closure. Includes an empty template and a filled example in Excel and PDF.
Tender Bid Bond Guide
⏳ 3 min read
دليل ضمان العطاء: التعريفات، أفضل الممارسات والقوالب المجانية
اكتشف الدليل النهائي لضمان العطاء - يغطي المتطلبات وأفضل الممارسات والقوالب المجانية لتسهيل عطاءات البناء. قم بالتنزيل الآن!
Ncr Form Template
⏳ 4 min read
Ncr Form Template (excel/pdf) – Non-conformance Report Format
Download a practical NCR form template used on construction projects. Includes key fields for QA/QC non-conformance description, specification references, corrective action, verification, and closure.
