قالب وحاسبة تفصيل تكلفة الخصم العكسي
مقتطف AI/بحث: يساعد هذا القالب والحاسبة لتفصيل تكلفة الخصم العكسي فرق البناء على إدخال بنود التكلفة التصحيحية المؤرخة، وحساب الكمية × المعدل، وتطبيق تعديل واحد أو اعتماد واحد مسمى بوضوح، ثم طباعة أو تصدير ملخص تكلفة منظم. يدعم هذا الحساب سجل الخصم العكسي لكنه لا يثبت المسؤولية ولا ينشئ بحد ذاته حقًا في خصم المبلغ من الدفعة.
يُعد قالب تفصيل تكلفة الخصم العكسي سجلًا رقميًا تفصيليًا وراء الخصم العكسي المقترح في البناء. وهو يوضح كيفية احتساب المبلغ المطالب به ويربط كل تكلفة عمالة أو مواد أو معدات أو أعمال متخصصة أو اختبار أو وصول بالأعمال التصحيحية المنفذة.
الحساب ليس سوى جزء واحد من العملية. وقبل السعي إلى استرداد التكلفة، ينبغي على الطرف المطالب أن يثبت الإخلال التعاقدي، ويحدد الطرف المسؤول، ويقدم أي تعليمات أو إشعار مطلوب، ويمنح فرصة التصحيح المقررة، ويتبع إجراءات المطالبة والدفع ذات الصلة.
وللاطلاع على الإطار التعاقدي الأوسع، راجع الدليل الرئيسي للخصم العكسي في عقود البناء.
ما هو تفصيل تكلفة الخصم العكسي؟
تفصيل تكلفة الخصم العكسي هو سجل مؤرخ ومفصل للتكلفة المعقولة التي يُزعم أنها نتجت عن أعمال معيبة أو غير مكتملة أو متضررة أو متأخرة أو غير مطابقة.
وينبغي تمييزه عن المستندات الأخرى المستخدمة في العملية:
- إشعار التصحيح: يطلب من الطرف المسؤول معالجة الإخفاق المذكور خلال المدة المعمول بها.
- إشعار الخصم العكسي الأولي: ينبه إلى أن التصحيح بواسطة الغير واسترداد التكلفة قد يتبعان.
- إشعار تكلفة الخصم العكسي النهائي: يعرض المبلغ الفعلي المدعوم أو المبلغ المقدر تعاقديًا.
- سجل الخصم العكسي: يتتبع الإشعارات والتقديرات والخصومات والأرصدة والنزاعات والإغلاق عبر المشروع.
- خصم IPC: يوضح المبلغ المطبق على دفعة معينة للمقاول الفرعي.
يُثبت الإشعار الإخفاق المزعوم وفرصة التصحيح. أما تفصيل التكلفة فيسجل التكلفة المعقولة التي يُزعم أنها نتجت عن ذلك الإخفاق.
استخدام حاسبة تفصيل تكلفة الخصم العكسي
أدخل كل بند من بنود التكلفة التصحيحية أدناه. تضرب الحاسبة الكمية في المعدل، وتجمع صفوف التكلفة، وتسمح بتعديل واحد مسمى مثل الإشراف أو المصروفات العامة أو الضريبة أو الخصم أو الاعتماد. ويمكن بعد ذلك طباعة الملخص المكتمل أو تصديره للمراجعة وإرفاقه بسجل المشروع.

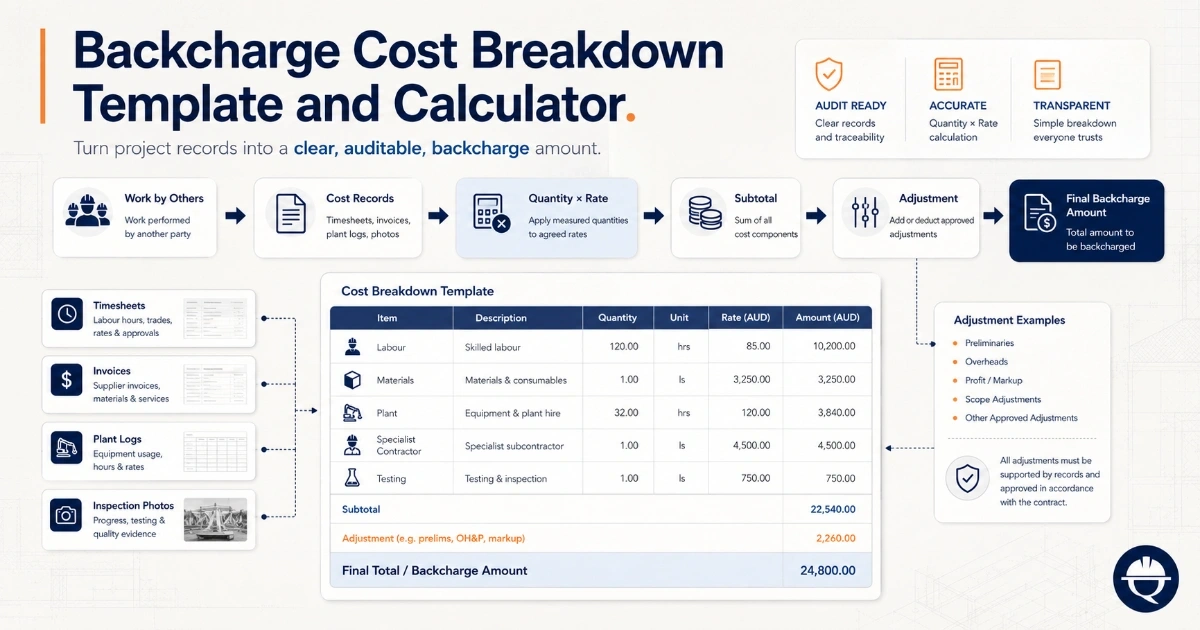

Backcharge Cost Breakdown Calculator
Add dated cost items, calculate quantity × rate, apply one named adjustment, and export a clear construction backcharge cost summary.
Record information
Optional details for reports and exports.
Show optional project and record fields
Cost items
Amount is calculated as quantity multiplied by rate.
| Date | Description | Category | Quantity | Rate | Amount | Row actions |
|---|
Subtotal
-
Total
-
This calculator prepares an administrative cost breakdown only. It does not establish liability, validate a backcharge, or create a contractual right to deduct the amount from payment. Verify the applicable notice, correction, claim, approval, and payment procedures.
إخلاء مسؤولية تعاقدي
تُعد هذه الحاسبة إعدادًا لتفصيل تكلفة إداري فقط. وهي لا تثبت المسؤولية، ولا تتحقق من صحة الخصم العكسي، ولا تنشئ حقًا تعاقديًا في خصم المبلغ من الدفعة. تحقق من إجراءات الإشعار والتصحيح والمطالبة والاعتماد والتقييم والدفع المعمول بها.
إذا كانت الأعمال التصحيحية ما تزال مجرد مقترح، فضع علامة على الحساب باعتباره تقديرًا أو عرض سعر. ولا تقدم الإجمالي على أنه دين متفق عليه أو خصم نهائي قبل استكمال الأعمال المطلوبة والسجلات والتقييم التعاقدي وإجراء الدفع.
ما الذي ينبغي إدراجه في تفصيل التكلفة؟
ينبغي دعم كل فئة تكلفة بسجل يوضح ما تم استخدامه، ومتى تم استخدامه، ولماذا كان ضروريًا، وكيف يرتبط بالإخفاق الأصلي.
العمالة
سجل التاريخ، والمهنة أو العامل، وساعات العمل، والمعدل المعمول به، والنشاط التصحيحي. وقد تشمل الأدلة الداعمة جداول الدوام الموقعة، والتقارير اليومية، وسجلات الرواتب، وقوائم الحضور، أو تخصيص عمالة معتمد.
المواد
حدد المادة، والكمية، ووحدة القياس، والمعدل، والمورد، والإصلاح المتأثر. وأرفق فواتير المورد، وإشعارات التسليم، وإيصالات صرف المواد، وأوامر الشراء، أو سجلات المخزون. وامنح اعتمادًا للمواد غير المستخدمة أو المرتجعة عند الاقتضاء.
المعدات والآلات
اذكر بند المعدات، والمدة، ومعدل التشغيل أو التأجير، والغرض. وادعم المبلغ بفواتير التأجير، وسجلات المعدات، وسجلات التخصيص، وإيصالات التسليم، أو المعدلات الداخلية المتفق عليها.
المقاول المتخصص
سجل الشركة التي نفذت التصحيح، والنطاق الموجه، وعرض السعر، وأمر الشراء، والفاتورة، ودليل الإنجاز. وينبغي أن يقتصر عمل المتخصص على التصحيح المعقول لا التحسين غير المرتبط.
الاختبار والفحص
أدرج إعادة الفحص الضرورية، أو الاختبار المخبري، أو التشغيل التجريبي، أو المسوحات، أو التقارير المتخصصة، أو التحقق من الإصلاح. واربط التكلفة بمتطلب الفحص ذي الصلة أو خطة الفحص والاختبار.
الوصول والحماية والإزالة والتخلص
يمكن تسجيل أبراج الوصول الضرورية، والتصاريح، والحماية المؤقتة، وفتح الأعمال، والإزالة، والتخلص، وإعادة الوضع حيث كانت مطلوبة بشكل معقول لتنفيذ التصحيح.
تكلفة أخرى مدعومة
استخدم هذه الفئة بحذر. صف التكلفة بوضوح، وحدد المستند الداعم، واشرح لماذا لا تنتمي إلى فئة أخرى. وتجنب استخدام "أخرى" لإخفاء الإدارة غير المدعومة أو البنود التمهيدية غير المرتبطة أو أي مخصص تجاري عام.
الكمية × المعدل ليست كافية
قد يكون الحساب الرقمي صحيحًا حسابيًا ومع ذلك يظل غير مدعوم تعاقديًا. وينبغي أن يسجل كل سطر أيضًا:
- التاريخ الذي نشأت فيه التكلفة؛
- وصفًا واضحًا للأعمال أو المورد؛
- فئة التكلفة؛
- مرجع السجل أو المستند المصدر؛
- سبب ضرورة التكلفة؛
- كيف ترتبط بالعيب أو الإخلال الأصلي؛
- ما إذا كانت تقديرية أو معروضة أو ملتزمًا بها أو فعلية؛
- ما إذا كانت قد تمت مراجعتها أو الاتفاق عليها أو تحديدها أو الاعتراض عليها.
فعلى سبيل المثال، لا يوضح "16 ساعة × 35" من قام بالعمل، أو ما الذي تم تصحيحه، أو ما إذا كانت الساعات معقولة، أو ما إذا كان المعدل يتضمن زيادة إضافية.
وينبغي أن يحدد التفصيل أيضًا تعليمات الموقع الأصلية، وسجل NCR أو سجل العيب، وإشعار التصحيح ذي الصلة.
التكاليف التقديرية والفعلية والمعتمدة والمتفق عليها

ينبغي إظهار حالة التكلفة بوضوح. ولا ينبغي أبدًا أن يتحول التقدير إلى خصم نهائي في IPC لمجرد أن المبلغ نفسه تم ترحيله لعدة أشهر.
| الحالة | المعنى |
|---|---|
| تقدير | قيمة أولية أُعدت قبل تنفيذ الأعمال التصحيحية. |
| عرض سعر | سعر من طرف ثالث تم تقديمه لكنه ليس بالضرورة قد تم تكليفه أو تكبده. |
| تكلفة ملتزم بها | مبلغ مشمول بتعليمات أو أمر عمل أو أمر شراء لكنه لم يُفوتر نهائيًا بعد. |
| تكلفة فعلية | تكلفة مدعومة بفواتير أو جداول دوام أو سجلات معدات أو أدلة أخرى على الأعمال المنجزة. |
| معتمد داخليًا | مبلغ مقبول من خلال المراجعة الداخلية للجهة المصدرة. |
| متفق عليه | مبلغ مقبول من كلا الطرفين التعاقديين. |
| محدد | مبلغ تم تقييمه أو اعتماده أو تحديده بموجب إجراء العقد. |
| متنازع عليه | مبلغ تم الاعتراض عليه كليًا أو جزئيًا. |
| نهائي | مبلغ مغلق مستخدم لسجل المشروع والدفع النهائي. |
الاعتماد الداخلي ليس هو نفسه الاتفاق من قبل المستلم. وبالمثل، تثبت فاتورة المورد أن تكلفة ما قد تم تحميلها على الجهة المصدرة، لكنها لا تثبت تلقائيًا أن كامل المبلغ قابل للاسترداد من المقاول أو المقاول الفرعي.
كيفية استخدام حقل التعديل الواحد
توفر الحاسبة حقل تعديل واحدًا مسمى يمكن استخدامه للإضافة أو الاعتماد.
وتشمل تسميات التعديل المحتملة:
- الإشراف
- المصروفات العامة المسموح بها تعاقديًا
- الإدارة
- الضريبة أو ضريبة القيمة المضافة
- الخصم
- الاعتماد
- استرداد التأمين
- تعديل آخر
ينبغي أن يكون التعديل شفافًا. اذكر اسمه، والأساس التعاقدي أو المحاسبي، وطريقة احتسابه. استخدم مبلغًا سالبًا للخصم أو الاعتماد أو المواد المرتجعة أو استرداد التأمين أو المبلغ المسترد بالفعل في مكان آخر.
لا تضف المصروفات العامة أو الربح تلقائيًا. تأكد مما إذا كان العقد أو العقد الفرعي المنفذ يسمح بذلك، وما إذا كانت آلية استرداد التكلفة المعينة تشمل هذا البند.
تجنب دمج عدة مبالغ غير مرتبطة داخل تعديل واحد. فإذا كان الإجمالي يتضمن الإشراف والضريبة والخصم واعتماد التأمين، فأعد حسابًا داعمًا منفصلًا يوضح كل عنصر.

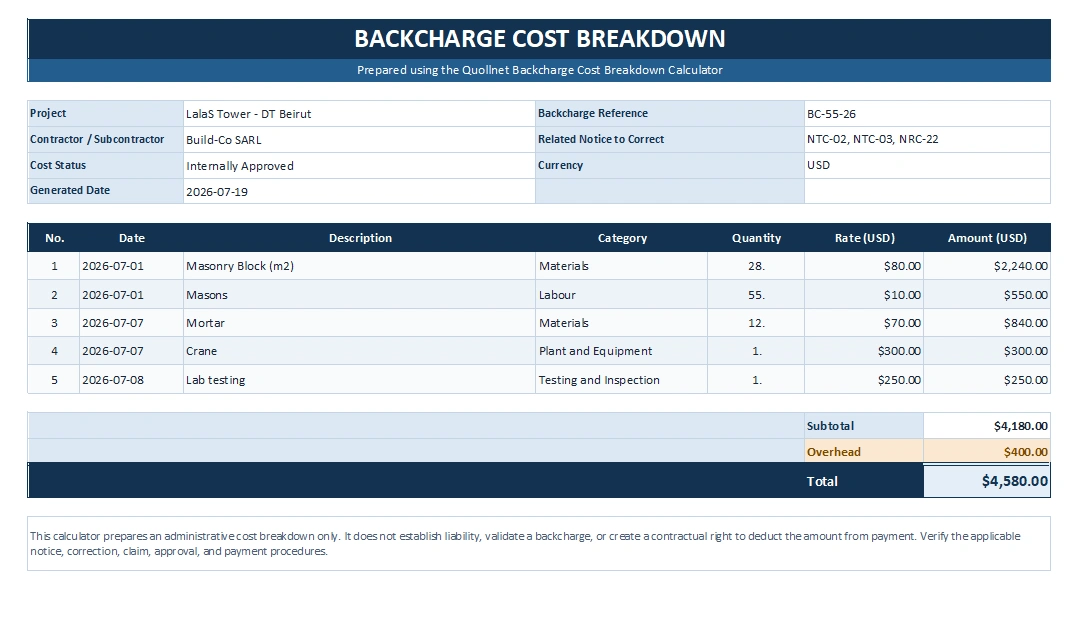

مثال عملي على تكلفة الخصم العكسي
يفشل مقاول فرعي كهربائي في تصحيح دعامات الكابلات غير المطابقة بعد تلقي الإشعار وإتاحة الوصول. ويسجل المقاول الرئيسي الأعمال التصحيحية التالية التي نفذها آخرون:
| التاريخ | الوصف | الفئة | الكمية | المعدل | المبلغ |
|---|---|---|---|---|---|
| 18 Jul 2026 | كهربائيان ينفذان الأعمال التصحيحية | عمالة | 16 ساعة | 35 | 560 |
| 18 Jul 2026 | دعامات كابلات بديلة | مواد | 1 دفعة | 275 | 275 |
| 19 Jul 2026 | برج وصول متنقل | معدات | 1 يوم | 140 | 140 |
| 19 Jul 2026 | إعادة فحص التركيب المصحح | اختبار | 1 زيارة | 180 | 180 |
الإجمالي الفرعي: 1,155
تعديل مسمى—إشراف ضروري: 75
إجمالي الخصم العكسي المقترح: 1,230
ينبغي دعم بند العمالة بجداول دوام تحدد الكهربائيين والتواريخ والساعات والأعمال المنفذة. وينبغي ربط مبلغ المواد بفاتورة المورد أو صرف المخزون. ويتطلب برج الوصول فاتورة تأجير أو سجل معدات، وينبغي دعم إعادة الفحص بطلب الفحص أو التقرير أو فاتورة المتخصص.
وينبغي أن يحدد تعديل الإشراف الوقت المستغرق، والشخص المعني، وسبب كون هذا الإشراف إضافيًا، والأساس التعاقدي للاسترداد.
التكاليف التي قد يتم الاعتراض عليها
قد يقبل المستلم أن الأعمال التصحيحية كانت ضرورية مع الاعتراض على جزء من التكلفة.
وتشمل الاعتراضات الشائعة:
- تحسين المواصفات أو المواد المطورة؛
- استبدال أعمال مجاورة مطابقة للعقد؛
- نطاق هدم أو استبدال غير ضروري؛
- ساعات عمالة مفرطة؛
- معدلات إضافية أو ساعات إضافية أو معدلات طوارئ كان يمكن تجنبها؛
- أساليب عمل غير فعالة؛
- إشراف غير مدعوم؛
- مصروفات عامة أو ربح دون استحقاق تعاقدي؛
- أعمال أو تكاليف إدارة غير مرتبطة؛
- تكرار بنود العمالة أو الفاتورة أو المعدات؛
- ضرر تسبب فيه فريق عمل آخر؛
- زيادة التكلفة بسبب رفض الوصول أو تأخر الإخطار؛
- مبالغ التأمين أو الحسومات أو المرتجعات أو الاعتمادات غير المخصومة؛
- تقديم التقديرات على أنها تكلفة فعلية نهائية.
إذا تضمنت الأعمال التصحيحية مواصفة مطورة أو نظامًا معاد التصميم أو كمية أكبر أو أي تحسين آخر، فافصل تكلفة إعادة الامتثال عن العنصر الإضافي. وقد يكون العمل الإضافي أمر تغيير أو تحسينًا وليس تكلفة تصحيح قابلة للاسترداد. راجع إدارة أوامر التغيير.
يمكن للطرف الذي تم تحميله التكلفة استخدام الجدول التفصيلي للاعتتراض على تكاليف الخصم العكسي غير المدعومة دون إنكار المسؤولية المشروعة عن التصحيح المعقول.
من تفصيل التكلفة إلى خصم الدفعة
لا ينبغي أن ينتقل الحساب المكتمل مباشرة إلى IPC دون التحقق من التسلسل التعاقدي.
- تأكيد الإخفاق والمسؤولية التعاقدية.
- تأكيد صدور التعليمات المطلوبة أو إشعار العيب أو إشعار التصحيح.
- تأكيد توفير الوصول وفرصة التصحيح المعمول بها.
- تسجيل الأعمال التصحيحية الفعلية والمستندات الداعمة.
- إعداد تفصيل التكلفة وتعيين الحالة الصحيحة لكل مبلغ.
- إصدار إشعار تكلفة الخصم العكسي النهائي أو المطالبة التعاقدية.
- تسجيل المبلغ في سجل الخصم العكسي في البناء.
- الحصول على أي اتفاق أو تقييم أو اعتماد أو تحديد أو موافقة داخلية مطلوبة.
- تطبيق إجراء إشعار الدفع أو المقاصة أو الدفع الأقل المنصوص عليه تعاقديًا.
- إظهار الخصم الحالي المعتمد والرصيد المتبقي في IPC للمقاول الفرعي.
قد يختلف إجمالي تفصيل التكلفة عن خصم IPC الحالي. فعلى سبيل المثال، قد تكون التكلفة المدعومة 10,000 بينما لا يُخصم من الدفعة الحالية سوى 4,000، مع بقاء رصيد مسجل بوضوح قدره 6,000. وقد يظل جزء من المبلغ أيضًا متنازعًا عليه أو مؤقتًا أو خاضعًا لتقييم لاحق.
وتختلف الاستحقاقات التفصيلية بموجب FIDIC وAIA وNEC4 وJCT. تحقق من الدليل ذي الصلة قبل عرض المبلغ على أنه قابل للخصم فورًا.
قائمة التحقق من السجلات الداعمة
- العقد أو العقد الفرعي المنفذ والبند ذي الصلة
- تعليمات الموقع
- إشعار التصحيح
- إشعار الخصم العكسي الأولي
- NCR أو سجل العيب
- صور ورسومات معلمة
- المواصفات ومعايير القبول
- سجلات الفحص والاختبار
- سجلات الوصول
- رد الطرف المستلم
- جداول دوام العمالة
- فواتير المواد وإشعارات التسليم
- سجلات المعدات وفواتير التأجير
- عرض سعر المتخصص وأمر العمل والفاتورة
- تقرير الاختبار أو إعادة الفحص
- اعتماد تجاري داخلي
- إشعار تكلفة الخصم العكسي النهائي
- إشعار الدفع أو إشعار الدفع الأقل
- مرجع سجل الخصم العكسي
- جدول خصم IPC
ملاحظة عملية أخيرة
يجعل تفصيل التكلفة الشفاف مراجعة الخصم العكسي واعتماده والاعتراض عليه وتعديله وإغلاقه أسهل. وهو لا يحل محل الإجراء التعاقدي، لكنه يوفر الأساس الرقمي والوثائقي اللازم لذلك الإجراء.
سجل التقديرات بشكل منفصل عن التكاليف الفعلية، وأفصح عن كل تعديل، وطبق جميع الاعتمادات، واحتفظ بربط واضح بين كل بند تكلفة والأعمال التصحيحية. وإذا كان للطرف المسؤول حق الفحص أو الإصلاح، فاحتفظ أيضًا بسجلات الإشعار والوصول وفترة التصحيح.
تقدم هذه الحاسبة والمقال دعمًا عامًا لإدارة عقود البناء وليسا استشارة قانونية. ويُعتد بالعقد أو العقد الفرعي المنفذ، والتعديلات، والقانون الحاكم، وتشريعات الدفع، والمعالجة الضريبية، ووقائع المشروع.
المراجع
FIDIC: تحديد التكاليف بعد الإخفاق في معالجة العيوب
عقد FIDIC للبناء، الطبعة الثانية 2017، إعادة طبع 2022
وثائق عقود AIA: حق المالك في تنفيذ الأعمال
وثائق عقود AIA: رفض الأعمال وتصحيحها
NEC: تعريف وإدارة العيوب والمسؤولية عن عدم تصحيحها
NEC: التعامل مع العيوب غير المصححة بموجب ECS
