الخصومات اللاحقة بموجب AIA A201 وA401: تكاليف التصحيح، الإشعار، وحجب الدفعات

شرح الخصومات اللاحقة في AIA A201–2017 وA401–2017، بما يشمل التصحيح بواسطة الغير، الإشعار، شهادة المعماري، حجب الدفعات، المطالبات، والاعتراضات.

الخصومات اللاحقة بموجب AIA A201 وA401: تكاليف التصحيح، الإشعار، وحجب الدفعات
الخصومات اللاحقة بموجب AIA A201 وA401: تكاليف التصحيح، الإشعار، وحجب الدفعات
Arabic version

الخصومات اللاحقة بموجب AIA A201 وA401: تكاليف التصحيح، الإشعار، وحجب الدفعات

مقتطف للذكاء الاصطناعي/محركات البحث: الخصم اللاحق في AIA هو مصطلح إنشائي غير رسمي لتكلفة التصحيح التي تُطالب بها عبر الإجراءات الفعلية في AIA A201–2017 أو A401–2017. وبحسب العلاقة التعاقدية، قد تتطلب العملية إشعارًا كتابيًا، وفرصة للتصحيح، وأعمالًا موثقة بواسطة الغير، ومراجعة المعماري للدفعات، وحجبًا، ومطالبة رسمية.

تُستخدم كلمة الخصم اللاحق على نطاق واسع في مشاريع البناء في الولايات المتحدة، لكن AIA A201–2017 وA401–2017 لا يضعان إجراءً موحدًا واحدًا يحمل رسميًا عنوان «إشعار خصم لاحق». وعادةً ما يظهر المقابل العملي عندما يدّعي المالك أو المقاول وجود أعمال معيبة أو غير مكتملة أو غير مطابقة، ويمنح الطرف المسؤول فرصة لتصحيحها، ويرتب التصحيح بواسطة الغير حيثما يُسمح بذلك، ويوثق التكلفة الناتجة، ويسعى إلى الاسترداد أو الحجب عبر إجراءات الدفع والمطالبات المعمول بها.

يجب أولًا تحديد العلاقة التعاقدية. يحكم A201 علاقة المالك–المقاول عندما يُدرج في اتفاقية المالك–المقاول المعمول بها. ويحكم A401 العلاقة المنفصلة بين المقاول والمقاول الفرعي، ويُدرج A201 ضمن هيكله التعاقدي المنسق. وقد تُعدّل الشروط التكميلية، وتعديلات المقاولة الفرعية، وقوانين الدفع السريع في الولاية، وقوانين الرهن، والقانون الواجب التطبيق النتيجة القياسية بصورة جوهرية.

وللاطلاع على المبادئ الأوسع المطبقة عبر صيغ العقود المختلفة، راجع الخصومات اللاحقة في البناء بموجب العقود النموذجية.

هل تحتاج إلى إصدار إشعار خصم لاحق الآن؟

حمّل نموذج إشعار الخصم اللاحق العملي. قبل إرساله في مشروع AIA، تحقّق مما إذا كان A201 أو A401 أو الشروط التكميلية أو أحكام الدفع أو قانون الولاية يتطلب إشعارًا معينًا أو فترة تصحيح أو مطالبة أو طريقة تسليم أو إجراء حجب محددًا.

ماذا يعني «الخصم اللاحق» في عقود AIA؟

في وثائق AIA، قد يقابل المصطلح التجاري «الخصم اللاحق» عدة آليات تعاقدية مختلفة:

  • تصحيح الإخلال أو الإهمال من قبل المالك;
  • تصحيح الأعمال المرفوضة أو غير المطابقة;
  • تصحيح أعمال المقاول الفرعي بواسطة المقاول;
  • حجب أو إبطال شهادة الدفع;
  • حجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية للمقاولة الفرعية;
  • قبول الأعمال غير المطابقة مع تخفيض منصف;
  • مطالبة رسمية بالدفع أو بغيره من الانتصاف;
  • تكلفة الإكمال بعد الإنهاء للسبب.

هذه الآليات مترابطة لكنها ليست قابلة للتبادل. فوجود سجل عيب فني لا يجيز بالضرورة التصحيح بواسطة الغير. وحق التصحيح لا يثبت تلقائيًا المبلغ النهائي القابل للاسترداد. كما أن مطالبة التكلفة لا تسمح دائمًا بالخصم الفوري من الدفعة التالية.

العلاقة أو الحدث آلية AIA ذات الصلة الخطوة الإجرائية الرئيسية الأثر المحتمل على الدفع
المالك ضد المقاول المواد 2.5 و9.5 و12.2 من A201 إشعار كتابي وفرصة للتصحيح يجوز للمعماري حجب التصديق أو إبطاله بالقدر اللازم بصورة معقولة
المقاول ضد المقاول الفرعي المادتان 3.3.5 و3.5 من A401 إخطار المقاول الفرعي واتباع إجراء التصحيح يجوز حجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية
عيب بعد الإنجاز الجوهري القسم 12.2.2 من A201 إشعار فوري وفرصة للتصحيح يجوز للمالك المضي بموجب القسم 2.5 بعد عدم التصحيح
الإنهاء والإكمال القسم 14.2 من A201 أو القسم 7.2.1 من A401 أسباب إنهاء منفصلة، وإشعار، وإجراء معالجة محاسبة تكلفة الإكمال بعد الإنهاء

AIA A201: متى يجوز للمالك تصحيح أعمال المقاول؟

يتناول القسم 2.5 من A201–2017 حق المالك في تنفيذ الأعمال عندما يتخلف المقاول أو يهمل الأداء وفقًا لوثائق العقد.

تتطلب العملية القياسية إشعارًا كتابيًا من المالك. وبعد استلامه، يكون لدى المقاول فترة عشرة أيام لبدء ومواصلة تصحيح الإخلال أو الإهمال بعناية وسرعة. وإذا لم يفعل ذلك، يجوز للمالك تصحيح الإخلال دون التنازل عن سائر الانتصافات المتاحة.

ويخضع تدخل المالك والمبالغ المحتسبة على المقاول لموافقة مسبقة من المعماري. وقد تشمل التكلفة المعقولة نفقات المالك وتعويضات الخدمات الإضافية للمعماري التي أصبحت لازمة بسبب الإخلال أو الإهمال أو الفشل.

ويظل للمقاول الحق في الاعتراض على كل من إجراء المالك والمبلغ المطالب به عبر المادة 15. لذلك، لا يحول القسم 2.5 الحساب الداخلي للمالك إلى دين متفق عليه تلقائيًا.

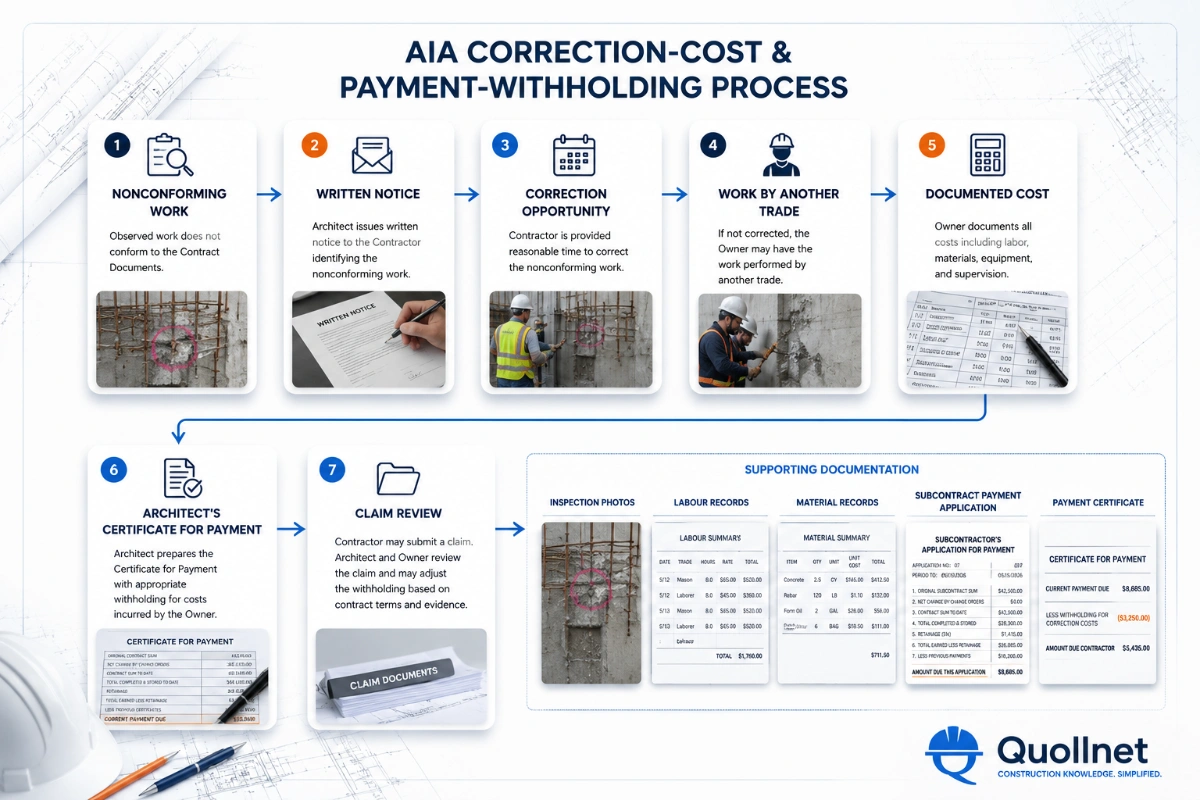

عملية الخصم اللاحق بموجب AIA A201 وA401

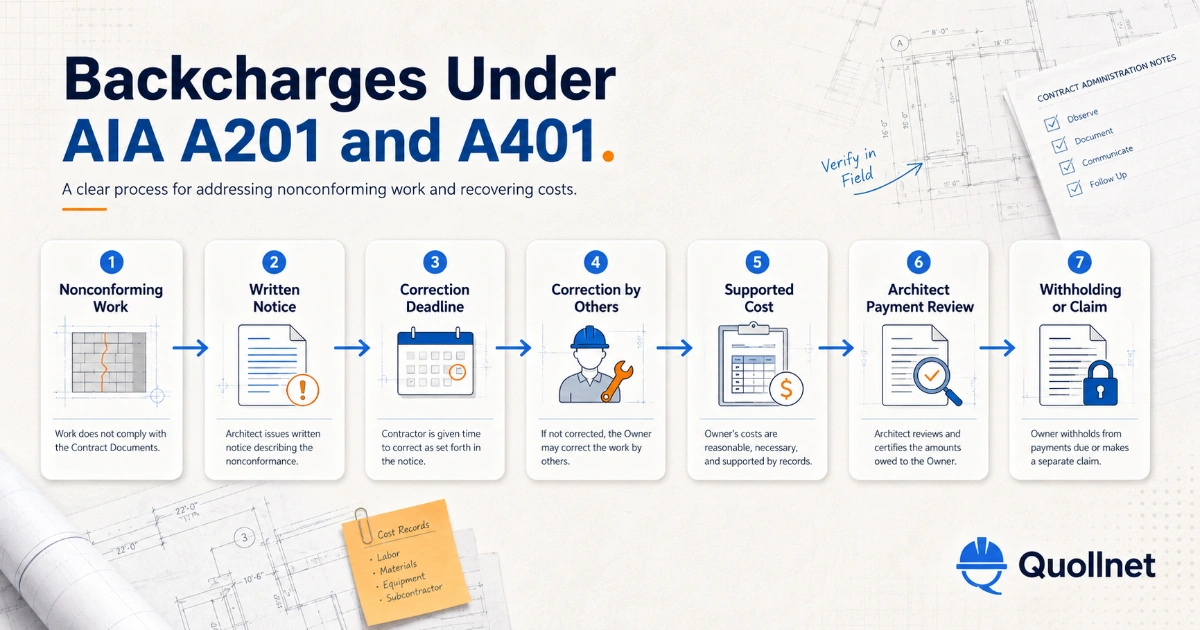

عملية الخصم اللاحق بموجب AIA A201 وA401

مثال تطبيقي: المالك ضد المقاول

يفشل العزل المائي المركب أسفل شرفة في اختبار الغمر المحدد. ويحدد المعماري الأعمال غير المطابقة، ويصدر المالك إشعارًا كتابيًا يطلب فيه من المقاول بدء التصحيح ومواصلته. ويطعن المقاول في الاختبار لكنه لا يحشد الموارد خلال فترة العشرة أيام.

وبعد موافقة المعماري، يستعين المالك بأخصائي عزل مائي آخر. ويسجل المالك تكاليف الفحص والإزالة وإصلاح الغشاء والحماية وإعادة الاختبار وإعادة الوضع. ثم ينظر المعماري في المبلغ الذي ينبغي، إن وجد، أن يؤثر في الدفع.

ويجوز للمقاول مع ذلك أن يطعن في ما إذا كانت الشرفة بأكملها تتطلب الإزالة، وما إذا كانت العمالة ذات الأجر الأعلى ضرورية، وما إذا كان بعض الضرر قد سببه مقاول آخر، وما إذا كان التفصيل البديل تجاوز وثائق العقد. وقد تُعرض هذه المسائل كمطالبة بموجب المادة 15.

AIA A401: تصحيح المقاول لأعمال المقاول الفرعي

ينشئ A401–2017 آلية تعاقدية منفصلة بين المقاول والمقاول الفرعي. ولا ينبغي الخلط بينها وبين حقوق المالك بموجب A201.

يتطلب القسم 3.3.5 من المقاول إخطار المقاول الفرعي بالأخطاء أو العيوب المعروفة في أعمال المقاولة الفرعية أو بعدم المطابقة مع وثائق المقاولة الفرعية. ويمنح ذلك المقاول الفرعي فرصة للتحقق من المشكلة وحلها قبل أن تتسبب في اضطراب أوسع.

ويتناول القسم 3.5 المقاول الفرعي الذي يتخلف أو يهمل تنفيذ أعماله وفقًا لوثائق المقاولة الفرعية. ويجوز للمقاول تصحيح الأعمال وحجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية.

وهذا يعد وسيلة صريحة نسبيًا لاسترداد تكلفة التصحيح، لكنه لا يلغي الحاجة إلى إثبات:

  • الالتزام التعاقدي للمقاول الفرعي;
  • الخطأ أو العيب أو الإخلال أو عدم المطابقة المحددة;
  • الإشعار الكافي وإتاحة الوصول;
  • عدم اتخاذ المقاول الفرعي إجراءً;
  • النطاق اللازم بصورة معقولة للتصحيح;
  • تكلفة التصحيح الفعلية والمدعومة;
  • الامتثال لأحكام الدفع والمطالبات الخاصة بالمقاولة الفرعية.

كما ينبغي للمقاول مراجعة المادة 6 والمادة 11 والمادة 14 وأحكام العقد الرئيسي المدمجة وأي تعديلات خاصة بالمشروع.

مثال تطبيقي: المقاول ضد المقاول الفرعي

يترك مقاول فرعي للأسقف إغلاقات محيطية غير مكتملة وعدة مناطق متضررة في الأسقف. ويرسل المقاول إشعارًا كتابيًا بالعيب يحدد المواقع والرسومات والصور الفوتوغرافية والإصلاح المطلوب وتواريخ الوصول والموعد النهائي للتصحيح.

ولا يحشد المقاول الفرعي الموارد. ويستعين المقاول بجهة أخرى لأعمال الأسقف ويسجل العمالة والمواد ومعدات الوصول والتخلص والتقارير اليومية. وتُسجل الأعمال المتعلقة بالأضرار التي تسبب بها مقاولون لاحقون بصورة منفصلة بدلًا من تحميلها تلقائيًا للمقاول الفرعي الأصلي.

ثم يصدر المقاول تفصيلًا نهائيًا للتكلفة ويحجب المبلغ المدعوم من دفعة لاحقة بموجب المقاولة الفرعية. ويجوز للمقاول الفرعي الطعن في المسؤولية أو الساعات المفرطة أو الإشراف أو الزيادة السعرية أو الأعمال الخارجة عن نطاقه عبر إجراء المطالبات المعمول به في A401.

ما الإشعار المطلوب قبل الخصم اللاحق في AIA؟

يعتمد الإشعار المطلوب على وسيلة الانتصاف المستخدمة. ولا ينبغي افتراض أن «إشعار خصم لاحق» عام يفي بكل إجراءات AIA.

وقد تشمل المراسلات ذات الصلة:

  • إخطارًا بعيب أو خطأ أو عدم مطابقة;
  • إشعار المالك الكتابي بموجب القسم 2.5 من A201;
  • إشعارًا بأعمال تتطلب التصحيح بموجب القسم 12.2 من A201;
  • إشعارًا يدعم الإنهاء للسبب;
  • إشعارًا رسميًا بالمطالبة;
  • مراسلة تتعلق بتصديق الدفع أو حجب المقاولة الفرعية.

ينبغي أن يحدد إشعار التصحيح المفيد:

  • متطلب العقد أو المقاولة الفرعية ذي الصلة;
  • الأعمال المعيبة أو غير المكتملة أو غير المطابقة;
  • موقعها الدقيق;
  • صور الفحص أو تقارير الاختبار أو غيرها من الأدلة;
  • التصحيح المطلوب;
  • ترتيبات الوصول والفحص;
  • الموعد النهائي للتصحيح المعمول به;
  • عواقب عدم الامتثال;
  • الاحتفاظ بحق استرداد تكلفة التصحيح;
  • المعالجة المقترحة للدفع.

قد يدعم تقرير عدم المطابقة (NCR) الادعاء الفني، لكنه ليس تلقائيًا الإشعار التعاقدي الكامل. راجع معنى NCR في البناء.

لا توجد فترة معالجة موحدة للخصم اللاحق في AIA. فإجراء العشرة أيام الخاص بالمالك بموجب القسم 2.5 من A201، والمدة المعقولة المستخدمة في أحكام التصحيح بعد الإنجاز، ووسيلة الانتصاف في القسم 3.5 من A401، وفترات معالجة الإنهاء، كلها ذات أغراض مختلفة.

ولسلسلة إشعار عملية، راجع الإشعار وفرصة التصحيح قبل الخصم اللاحق. كما ينبغي تتبع المواعيد النهائية الرسمية للمطالبات وطرق التسليم عبر سجل إشعارات المشروع، كما هو موضح في الإشعارات في الوقت المناسب في البناء.

التصحيح قبل الإنجاز الجوهري وبعده

يميز القسم 12.2 من A201 بين التصحيح قبل الإنجاز الجوهري والتصحيح خلال فترة التصحيح القياسية بعد الإنجاز.

قبل الإنجاز الجوهري

يجب على المقاول تصحيح الأعمال التي يرفضها المعماري أو التي لا تتوافق مع وثائق العقد على الفور، سواء كانت الأعمال المعنية قد صُنعت أو رُكبت أو اكتملت.

وقد تشمل تكلفة التصحيح:

  • الاختبارات والفحوصات الإضافية;
  • الكشف والإزالة والاستبدال;
  • خدمات المعماري ونفقاته التي أصبحت لازمة بسبب الأعمال غير المطابقة;
  • إصلاح أضرار المالك أو المقاول المنفصل التي حدثت أثناء الإزالة أو التصحيح.

إذا كُشف عن أعمال مخفية وتبين أنها مطابقة، فقد يحق للمقاول تعديل منصف. وإذا كانت غير مطابقة، فقد تظل تكلفة الكشف والتصحيح على عاتق المقاول.

بعد الإنجاز الجوهري

ينشئ A201 فترة تصحيح قياسية مدتها سنة واحدة تبدأ من الإنجاز الجوهري أو من تاريخ البدء المعمول به للضمانات أو من تاريخ آخر منصوص عليه لضمان خاص.

إذا اكتُشفت أعمال غير مطابقة خلال تلك الفترة، يجب على المالك إخطار المقاول على الفور ومنحه فرصة للتصحيح. وإذا فشل المقاول في التصحيح خلال مدة معقولة بعد الإشعار، جاز للمالك المضي قدمًا بموجب القسم 2.5.

فترة السنة الواحدة هي فترة تصحيح، وليست مدة تقادم عامة لسنة واحدة أو فترة ضمان شاملة. وقد تمتد الالتزامات التعاقدية الأخرى والمطالبات القانونية إلى ما بعدها.

وعندما يفشل المالك في إخطار المقاول ومنحه فرصة للتصحيح خلال فترة السنة الواحدة، يفرض A201 عواقب محددة تتعلق بالحق في طلب التصحيح ورفع مطالبة ضمان بموجب ذلك الحكم.

ولمناقشة عملية أوسع، راجع حقوق التصحيح والخصومات اللاحقة خلال فترة العيوب أو التصحيح.

تصديق المعماري وحجب الدفعات

إن وجود أعمال معيبة، والتكلفة المعقولة للتصحيح، والحق في حجب ذلك المبلغ من الدفعة التالية هي مسائل مترابطة لكنها متميزة.

شهادات الدفع

بموجب القسم 9.4، يراجع المعماري طلب الدفع المقدم من المقاول ويجوز له:

  • التصديق على كامل المبلغ المطلوب;
  • التصديق فقط على المبلغ المستحق على نحو صحيح وشرح التخفيض;
  • حجب التصديق عن الطلب بأكمله وبيان السبب.

تمثل شهادة الدفع تقييم المعماري للتقدم، والامتثال الظاهر، والمبلغ المستحق الدفع على نحو صحيح. وهي ليست فحصًا شاملًا، ولا قبولًا نهائيًا لجميع الأعمال، ولا تدقيقًا كاملًا لكل فاتورة مقاول فرعي.

الحجب بموجب القسم 9.5

يجوز للمعماري حجب التصديق أو إبطاله بالقدر اللازم بصورة معقولة لحماية المالك من الخسارة التي يتحمل المقاول مسؤوليتها. وتشمل الأسباب ذات الصلة:

  • الأعمال المعيبة غير المعالجة;
  • الضرر الذي لحق بالمالك أو بمقاول منفصل;
  • وجود دليل معقول على أن الرصيد غير المدفوع غير كافٍ لإكمال الأعمال;
  • التعرض المتوقع للتأخير الذي لا يغطيه الرصيد غير المدفوع بصورة كافية;
  • التكرار في عدم تنفيذ الأعمال وفقًا لوثائق العقد.

إن القيد «بالقدر اللازم بصورة معقولة» مهم. فينبغي أن يرتبط المبلغ المحجوب بعلاقة منطقية مع الخطر المحدد أو تكلفة التصحيح المدعومة.

إذا لم يتمكن المقاول والمعماري من الاتفاق على مبلغ دفع معدل، فينبغي للمعماري أن يصادق على المبلغ الذي يستطيع دعمه. وعندما تزول أسباب الحجب، ينبغي استعادة التصديق الذي كان محجوبًا سابقًا.

حجب المقاولة الفرعية

يجيز القسم 3.5 من A401 للمقاول حجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية. ولا يجيز ذلك معدلات داخلية تعسفية أو تقديرات غير مدعومة أو خصومات لا علاقة لها بمسؤولية المقاول الفرعي.

وينبغي إظهار الخصم بصورة منفصلة في تقييم الدفع. راجع كيفية إظهار الخصم اللاحق بصورة منفصلة في دفعة المقاول الفرعي وتسجيل الخصومات المتنازع عليها والمعتمدة في سجل الخصم اللاحق للبناء.

الاحتجاز آلية دفع مختلفة. ولا ينبغي اعتباره تلقائيًا صندوقًا عامًا لكل تكلفة تصحيح متنازع عليها. راجع الاحتجاز في البناء.

المطالبات، ومُصدر القرار الأولي، والقيود الزمنية

قد يشكل النزاع حول تكلفة تصحيح المالك أو قرار المعماري بحجب الدفع أو الاستحقاق المتنازع عليه مطالبة بموجب المادة 15 من A201.

بالنسبة للحالات التي اكتُشفت أولًا قبل انتهاء فترة التصحيح في القسم 12.2.2، يتطلب القسم 15.1.3.1 عمومًا بدء المطالبة خلال 21 يومًا بعد الحدث أو بعد أن يدرك صاحب المطالبة أول مرة الحالة التي نشأت عنها المطالبة، أيهما أحدث.

ويُرسل الإشعار إلى:

  • الطرف الآخر;
  • مُصدر القرار الأولي;
  • المعماري، إذا لم يكن هو مُصدر القرار الأولي.

أما بالنسبة للحالة التي تُكتشف أولًا بعد انتهاء فترة التصحيح، فيُعطى الإشعار إلى الطرف الآخر، ولا يلزم قرار من مُصدر القرار الأولي بموجب القسم 15.1.3.2.

دور مُصدر القرار الأولي

يعمل المعماري عادةً بوصفه مُصدر القرار الأولي ما لم يُحدد شخص آخر في الاتفاقية. ويجوز لمُصدر القرار الأولي طلب المعلومات، وتقييم المطالبة، وإصدار قرار كتابي يبيّن الأسباب وأي تغيير ناتج في مبلغ العقد أو مدته.

ويكون القرار الأولي ملزمًا ما لم يُتابع عبر الوساطة وإجراء تسوية النزاع الملزم المختار.

مطالبات A401

تنسق المادة 6 من A401 مطالبات المقاول–المقاول الفرعي والنزاعات مع هيكل A201. ويجب مراجعة المقاولة الفرعية الموقعة للتحقق من التعديلات، ومتطلبات التمرير، وفترات الإشعار الأقصر في المنبع، ومواعيد نهائية لنزاعات الدفع.

كما يميز A401 بين الإشعارات الكتابية العادية وإشعارات المطالبة الرسمية. ووفقًا للهيكل القياسي في القسم 14.4، يجوز إرسال الإشعارات العادية إلكترونيًا حيثما كان ذلك مسموحًا، لكن يجب تسليم إشعار المطالبة إلى الممثل المعين بالطريقة الرسمية المحددة، وليس إرساله بالبريد الإلكتروني العادي فقط.

لذلك، لا توجد قاعدة عامة مفادها أن كل اعتراض على خصم لاحق في AIA له مهلة 21 يومًا بالضبط. وينبغي للمتلقي الاعتراض على الفور وتحديد ما إذا كانت هناك حاجة إلى مطالبة رسمية بموجب A201 أو A401 أو إشعار دفع أو إشعار رهن أو رد قانوني على نحو منفصل.

تكلفة التصحيح مقابل تكلفة الإكمال بعد الإنهاء

إن تصحيح عيب محدد بينما العقد لا يزال ساريًا يختلف عن إنهاء المقاول أو المقاول الفرعي وإكمال الأعمال المتبقية.

المسألة التصحيح بينما العقد لا يزال ساريًا الإكمال بعد الإنهاء
الغرض تصحيح إخلال محدد أو بند غير مطابق إنهاء التعاقد وإكمال الأعمال المتبقية
الحكم النموذجي القسم 2.5 من A201 أو القسم 3.5 من A401 القسم 14.2 من A201 أو القسم 7.2.1 من A401
النطاق أعمال تصحيحية محدودة عادةً قد يشمل جميع الأعمال غير المكتملة
الإشعار إشعار خاص بالتصحيح وفرصة له أسباب إنهاء منفصلة ومتطلبات معالجة
المحاسبة تكلفة تصحيح معقولة وحجب للدفع مقارنة نهائية بين الرصيد غير المدفوع وتكلفة الإكمال والأضرار
الخطر الرئيسي خصم مبكر أو مبالغ فيه التعرض لإنهاء غير مشروع

إنهاء المالك بموجب A201

يجيز القسم 14.2 للمالك الإنهاء لأسباب محددة، بما في ذلك التكرار في عدم توفير عمالة أو مواد مناسبة، أو التجاهل المتكرر للمتطلبات القانونية، أو عدم دفع المقاولين الفرعيين، أو أي إخلال جوهري آخر.

ويتطلب الإنهاء تصديق المعماري على وجود سبب كافٍ وإشعارًا مدته سبعة أيام للمقاول والكفيل. ويجوز للمالك بعد ذلك استبعاد المقاول، والاستحواذ على المواد والمعدات ذات الصلة، وقبول إحالة المقاولات الفرعية، وإنهاء الأعمال بطريقة معقولة.

إنهاء المقاولة الفرعية بموجب A401

يتناول القسم 7.2.1 التكرار في إخفاق المقاول الفرعي أو إهماله. وبعد استلام الإشعار، يكون لدى المقاول الفرعي عشرة أيام لبدء التصحيح ومواصلته بعناية. وإذا لم يفعل، يجوز للمقاول إنهاء المقاولة الفرعية وإكمال الأعمال.

ولا ينبغي اعتبار إجراء المعالجة الخاص بإنهاء العشرة أيام شرطًا عامًا لكل حجب روتيني لتكلفة التصحيح بموجب القسم 3.5. فالإنهاء وسيلة انتصاف متميزة وأكثر خطورة.

كيف ينبغي تقييم تكلفة التصحيح والطعن فيها؟

يجب أن تكون مطالبة تكلفة التصحيح المشروعة في AIA معقولة، ومنسوبة، ومدعومة، وغير عقابية.

بنود قد تكون قابلة للاسترداد

  • العمالة المباشرة;
  • المواد البديلة;
  • المعدات وأنظمة الوصول;
  • المقاولون الفرعيون المتخصصون;
  • الاختبارات والفحوصات;
  • الكشف والاستبدال;
  • التخلص والحماية المؤقتة;
  • خدمات المعماري أو الخدمات المهنية اللازمة;
  • الإشراف الموقعي اللازم.

أسباب محتملة للطعن

  • عدم وجود استحقاق تعاقدي;
  • إشعار كتابي غير كافٍ أو متأخر;
  • عدم إتاحة فرصة للفحص أو التصحيح;
  • تحميل الطرف الخطأ المسؤولية;
  • امتثال الأعمال لوثائق العقد;
  • تسبب مقاول آخر في الضرر;
  • كانت طريقة التصحيح أكثر تكلفة من اللازم;
  • تضمن الاستبدال تحسينًا أو نطاقًا إضافيًا;
  • كانت ساعات العمالة أو معدلات المعدات مفرطة;
  • تضمن الأمر إدارة أو إشرافًا غير ذي صلة;
  • لم يكن للمصاريف العامة أو الربح أساس تعاقدي;
  • تكررت التكلفة أو استُردت من التأمين;
  • عُرض تقدير على أنه تكلفة فعلية نهائية;
  • تجاوز الحجب ما كان لازمًا بصورة معقولة;
  • لم يُتبع إجراء الدفع أو المطالبات.

إن الفحص السابق أو تصديق الدفع أو ملاحظة المعماري لا يعفي بالضرورة المقاول من المسؤولية، لكنه قد يكون دليلًا ذا صلة إذا كانت الحالة ظاهرة، أو مقبولة سابقًا، أو تغيرت لاحقًا، أو تسبب بها طرف آخر.

يمكن استخدام نموذج تفصيل تكلفة الخصم اللاحق لفصل العمالة والمواد والمعدات والاختبارات والخدمات المهنية والمصاريف العامة والاعتمادات والتقديرات والتكلفة الفعلية. ولرد منظم، راجع كيفية الطعن في خصم لاحق غير مدعوم في AIA.

متى يكون التصحيح المزعوم في الحقيقة تغييرًا في الأعمال؟

ينبغي للمقاول أو المقاول الفرعي الاعتراض عندما يتطلب «التصحيح» الموجّه أكثر من مجرد الامتثال لوثائق العقد القائمة.

وقد تكون الأعمال تغييرًا إذا تطلبت:

  • معيار جودة أو أداء أعلى;
  • تصميمًا معدّلًا;
  • مواد مختلفة;
  • كمية إضافية;
  • تسلسلًا مختلفًا;
  • تسريعًا;
  • أعمالًا خارج النطاق الأصلي;
  • تصحيح أضرار تسبب بها آخرون.

فعلى سبيل المثال، قد ينطوي استبدال غشاء قياسي مطابق بنظام مقوى ممتاز على كل من التصحيح والتحسين. وينبغي للأطراف فصل تكلفة استعادة الامتثال التعاقدي عن التكلفة الإضافية للحل المطور.

كما يجيز القسم 12.3 من A201 للمالك قبول الأعمال غير المطابقة بدلًا من طلب الإزالة والتصحيح، مع تخفيض مناسب ومنصف في مبلغ العقد.

وعندما يغيّر التوجيه النطاق أو التصميم أو المادة أو التسلسل أو معايير الأداء، ينبغي النظر في إجراء التغيير المعمول به. راجع إدارة أوامر التغيير ونموذج توجيه التغيير الإنشائي من AIA.

الخلاصة

بموجب AIA A201 وA401، فإن المقابل العملي للخصم اللاحق ليس نموذجًا واحدًا ولا قرارًا تجاريًا أحادي الجانب. بل هو سلسلة تتضمن تحديد الأعمال غير المطابقة، والإشعار الكتابي، وفرصة التصحيح، وتدخل طرف آخر حيثما كان ذلك مصرحًا به، وإثبات التكلفة المعقولة، وإجراءات التصديق والحجب والمطالبة والنزاع المعمول بها.

وعلى مستوى المالك–المقاول، يجب قراءة القسم 2.5 من A201 والمادة 9 والمادة 12 والمادة 15 معًا. وعلى مستوى المقاول–المقاول الفرعي، توفر المادتان 3.3.5 و3.5 من A401 آلية أكثر صراحة لتكلفة التصحيح، لكن المقاولة الفرعية وأحكام الدفع ومتطلبات الإشعار الرسمي والقانون المحلي تظل حاكمة.

ولا ينبغي للطرف الساعي إلى الاسترداد أن يبدأ بالمبلغ الذي يريد خصمه، بل يجب أن يبدأ بالالتزام التعاقدي، والإشعار الكتابي، وفرصة التصحيح، والمسؤولية، والتكلفة الفعلية، وإجراء الدفع الصحيح.

قارن إجراء AIA مع إجراء الأعمال العلاجية والخصم اللاحق في FIDIC، وتقييم تكلفة العيب غير المصحح في NEC4، وتعليمات JCT وخصومات الدفع.

تقدم هذه المقالة معلومات عامة عن إدارة عقود البناء وليست استشارة قانونية. وتظل الوثيقة الموقعة من العقد والمقاولة الفرعية، والشروط التكميلية، والتعديلات، والقانون الواجب التطبيق، وقوانين الدفع السريع، وقوانين الرهن، ووقائع المشروع الخاصة هي الحاكمة. وتتطلب نزاعات الدفع أو الإنهاء المهمة استشارة قانونية خاصة بالمشروع.



المراجع

نموذج وثيقة AIA A201–2017: الشروط العامة لعقد الإنشاء

الملخص الرسمي لوثيقة AIA A201–2017

وثائق عقود AIA: حق المالك في تنفيذ الأعمال

وثائق عقود AIA: رفض الأعمال وتصحيحها

وثائق عقود AIA: تحديد الأعمال المعيبة وتصحيحها

وثائق عقود AIA: فترة التصحيح لسنة واحدة مقابل الضمان

الملخص الرسمي لوثيقة AIA A401–2017

التعليمات الرسمية لوثيقة AIA A401–2017

وثائق عقود AIA: إنهاء مقاولة فرعية بسبب أعمال غير مطابقة

وثائق عقود AIA: إشعار المطالبات

وثائق عقود AIA: تسوية نزاعات المالك–المقاول

عائلة وثائق AIA التقليدية A201

J
Jihad ahmad
@Jihad Ahmad
Jul 31, 2026
0
0
1
2

الخصومات اللاحقة بموجب AIA A201 وA401: تكاليف التصحيح، الإشعار، وحجب الدفعات

Frequently Asked Questions


FAQ

Q: هل يستخدم AIA مصطلح الخصم اللاحق؟

A: لا تنشئ AIA A201–2017 وA401–2017 إجراءً موحدًا واحدًا يحمل رسميًا عنوان «الخصم اللاحق». وقد يشير المصطلح العملي إلى تصحيح الأعمال، أو تكلفة التصحيح، أو حجب الدفعات، أو قبول الأعمال غير المطابقة، أو مطالبة، أو تكلفة الإكمال بعد الإنهاء.

FAQ

Q: هل يمكن للمالك إجراء خصم لاحق على المقاول بموجب A201؟

A: يجوز للمالك تصحيح إخلال المقاول بموجب القسم 2.5 من A201 بعد إشعار كتابي ومنح فرصة العشرة أيام المعمول بها لبدء التصحيح ومواصلته. ويستلزم تصرف المالك والمبالغ المحتسبة موافقة المعماري، ويجوز للمقاول الاعتراض عليها عبر المادة 15.

FAQ

Q: هل يمكن للمقاول إجراء خصم لاحق على المقاول الفرعي بموجب A401؟

A: يجيز القسم 3.5 من A401 للمقاول تصحيح أعمال المقاول الفرعي المتخلفة أو المهملة وحجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية. ومع ذلك، ينبغي للمقاول أن يثبت المسؤولية، والإشعار، وعدم اتخاذ إجراء، والتكلفة الفعلية، والامتثال لإجراء دفع المقاولة الفرعية.

FAQ

Q: ما الإشعار المطلوب قبل التصحيح بواسطة الغير؟

A: يعتمد الإشعار المطلوب على وسيلة الانتصاف. يتطلب القسم 2.5 من A201 إشعارًا كتابيًا من المالك. ويتطلب القسم 3.3.5 من A401 إخطارًا بالأخطاء أو العيوب أو عدم المطابقة المعروفة. وقد تكون لإشعارات فترة التصحيح أو المطالبة أو الدفع أو الإنهاء متطلبات مستقلة.

FAQ

Q: هل يسمح A401 بحجب تكاليف التصحيح من الدفعات المستقبلية؟

A: نعم. يؤكد الملخص الرسمي لـ A401–2017 أن القسم 3.5 يجيز للمقاول حجب تكلفة التصحيح من الدفعات الحالية أو المستقبلية عندما يتخلف المقاول الفرعي عن التزاماته أو يهملها.

FAQ

Q: هل فترة المعالجة البالغة عشرة أيام في A401 مطلوبة لكل خصم لاحق؟

A: لا. ترتبط فترة العشرة أيام في القسم 7.2.1 بإنهاء العقد للسبب بعد التكرار في الإخلال أو الإهمال. ولا ينبغي اعتبارها تلقائيًا فترة المعالجة لكل حجب روتيني لتكلفة التصحيح بموجب القسم 3.5.

FAQ

Q: هل يمكن للمعماري حجب شهادة الدفع؟

A: نعم. بموجب القسم 9.5 من A201، يجوز للمعماري حجب التصديق أو إبطاله بالقدر اللازم بصورة معقولة لحماية المالك من الخسارة المحددة التي يتحمل المقاول مسؤوليتها. وينبغي للمعماري أن يصادق على المبالغ التي تظل مستحقة على نحو صحيح.

FAQ

Q: هل يمكن للمقاول الطعن في حجب المالك لتكلفة التصحيح؟

A: نعم. يجوز للمقاول الطعن في حق المالك في التدخل، وفي المسؤولية عن الحالة، وفي طريقة التصحيح، وفي التحسين، وفي السببية، وفي معدلات العمالة والمعدات، وفي تكلفة الخدمات المهنية، وفي المبلغ المحجوب عبر إجراء المطالبات في المادة 15.

FAQ

Q: هل يوجد دائمًا موعد نهائي مدته 21 يومًا للاعتراض على خصم لاحق في AIA؟

A: لا. ينطبق إطار الـ 21 يومًا في A201 على مطالبات محددة اكتُشفت أولًا قبل انتهاء فترة التصحيح. وقد تفرض إجراءات A401، والمطالبات بعد فترة التصحيح، وقوانين الدفع، وإشعارات الرهن، وتعديلات المشروع مواعيد نهائية مختلفة.

FAQ

Q: ماذا يحدث بعد الإنجاز الجوهري؟

A: يوفر A201 عمومًا فترة تصحيح مدتها سنة واحدة. ويجب على المالك إخطار المقاول على الفور ومنحه فرصة لتصحيح الأعمال غير المطابقة. وإذا لم يتخذ المقاول إجراءً خلال مدة معقولة، جاز للمالك المضي قدمًا بموجب القسم 2.5.

FAQ

Q: هل الاحتجاز هو نفسه الخصم اللاحق؟

A: لا. الاحتجاز هو نسبة أو مبلغ متفق عليه يُحجب كضمان للأداء. أما الخصم اللاحق أو حجب تكلفة التصحيح فهو استرداد مُدعى به مرتبط بإخلال أو عيب أو عدم مطابقة محددة.

FAQ

Q: هل يمكن إضافة المصاريف العامة والربح إلى تكلفة التصحيح في AIA؟

A: فقط إذا كان العقد أو المقاولة الفرعية أو التعديلات أو الخسارة المثبتة أو القانون الواجب التطبيق يدعم ذلك. ولا ينبغي إضافة المصاريف العامة والربح تلقائيًا، ويجب الإفصاح عن الحساب وإسناده بأدلة.
