Tutoriel CashflowPot : prévoir, tester et financer la trésorerie d’un chantier

Créez une prévision de trésorerie dans CashflowPot, modélisez les contrats, estimez le financement, comparez les scénarios et exportez vers Excel.

Tutoriel CashflowPot : prévoir, tester et financer la trésorerie d’un chantier
Tutoriel CashflowPot : prévoir, tester et financer la trésorerie d’un chantier
French version

Comment construire et tester la trésorerie d’un projet de construction dans CashflowPot

Ce tutoriel CashflowPot explique comment établir une prévision de trésorerie de chantier à partir des activités, des conditions contractuelles, des hypothèses de sous-traitance et des facilités de financement, puis comparer des scénarios pour identifier le besoin maximal de financement et les clauses commerciales qui modifient sensiblement la trésorerie du projet.

CashflowPot est conçu pour la planification financière de la construction plutôt que pour l’ordonnancement détaillé par chemin critique (CPM). La démarche consiste à définir le projet et ses activités, prévoir les décaissements, modéliser les encaissements du client, examiner la trésorerie avant financement, ajouter les facilités nécessaires et comparer les scénarios avant une décision d’offre, de contrat ou de financement. Pour comprendre la logique financière, consultez le guide pratique pour établir la trésorerie d’un projet de construction.

Important : CashflowPot n’exige pas de décomposer chaque projet en milliers d’activités. Le modèle financier doit contenir suffisamment de détails sur les activités, les coûts, les dates et les conditions commerciales pour représenter les facteurs de trésorerie pertinents pour la décision étudiée.

1. Partir d’un modèle d’activités adapté au projet

Un scénario CashflowPot commence par les principales activités qui déterminent les coûts et les échéances de trésorerie. Une entreprise peut modéliser les installations et frais de chantier, les infrastructures, la superstructure, les achats d’équipements majeurs, les installations mécaniques, électriques et de plomberie (MEP), les façades et finitions, les essais et la réception, ainsi que les autres lots financièrement significatifs.

La structure des activités n’a pas à reproduire le planning complet. Si vous utilisez déjà une structure de découpage du projet (WBS), elle peut aider à identifier les livrables et lots principaux à convertir en activités de prévision.

ÉCRAN 01 — ACTIVITÉS DU PROJET

Espace CashflowPot présentant les activités, leurs dates, coûts prévus, décaissements et différentes courbes de coût.
Modèle d’activités CashflowPot présentant différents lots et leurs coûts répartis dans le temps. Le projet peut combiner des courbes de travaux prévues et des coûts explicitement programmés.

Les activités de travaux et les coûts programmés répondent à des besoins différents

Pour une activité de construction ordinaire, CashflowPot peut répartir le coût estimé sur sa durée à l’aide d’un profil de travaux. C’est utile lorsque les coûts exacts par période ne sont pas encore connus et doivent être estimés selon la nature du travail.

Lorsque les dates sont déjà connues, utilisez plutôt un coût programmé. Un équipement majeur peut, par exemple, comporter des paiements définis : acompte, jalon de fabrication et paiement à la livraison. Saisir cet échéancier est alors plus pertinent que de forcer le coût dans une courbe en S.

Pour choisir un profil linéaire, équilibré, concentré au début ou à la fin, ou façonné manuellement, l’article Prévision des flux de trésorerie en construction : courbes de coût et de facturation explique l’influence du type d’activité, des achats, des inspections, de la possibilité de facturer et des travaux exécutés non encore facturés (Work in Excess of Billings, WIEB).

2. Définir comment chaque activité génère des coûts

Chaque activité de travaux nécessite trois données de base : un coût estimé, un calendrier et une hypothèse de répartition. L’objectif est de construire une distribution temporelle financièrement crédible des dépenses du projet.

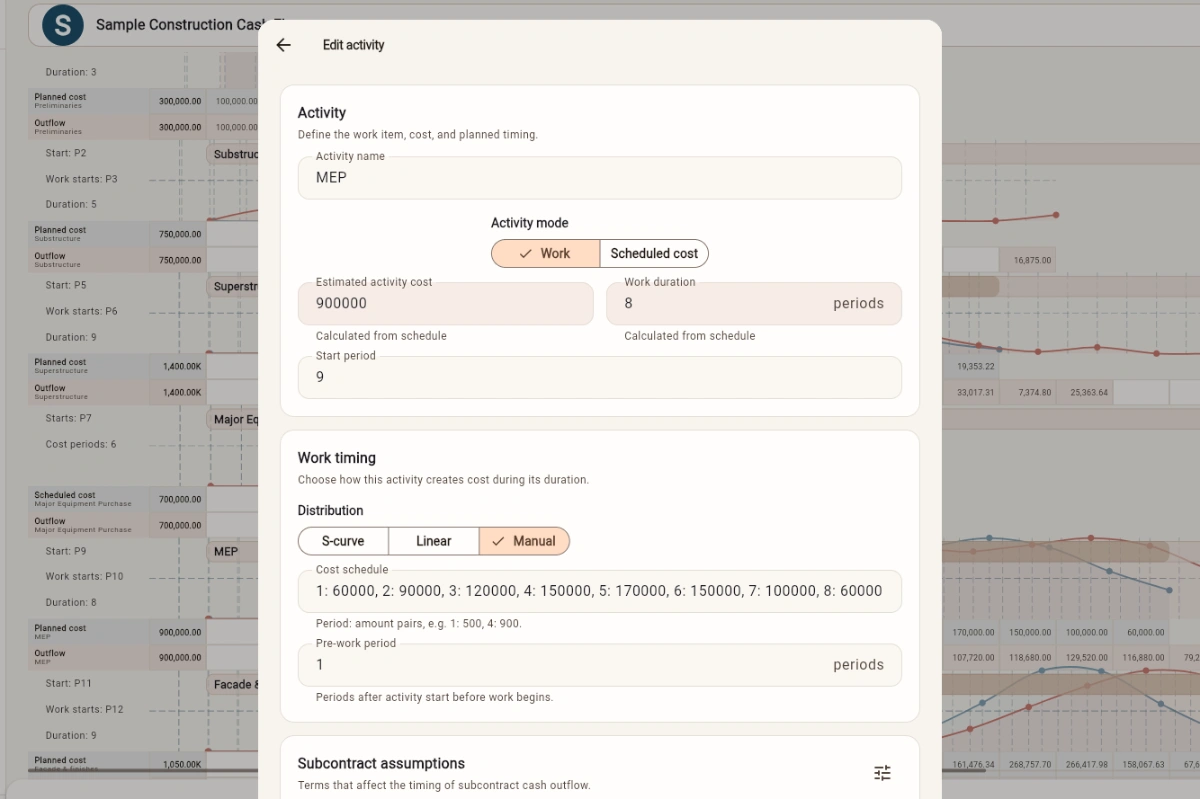

ÉCRAN 02 — PROFIL DE COÛT DE L’ACTIVITÉ

Éditeur MEP CashflowPot avec mode Work, coût, durée, période de début, répartition manuelle et période préalable aux travaux.
Une activité MEP utilisant une répartition manuelle des coûts. CashflowPot propose également des distributions linéaires et en courbe en S.

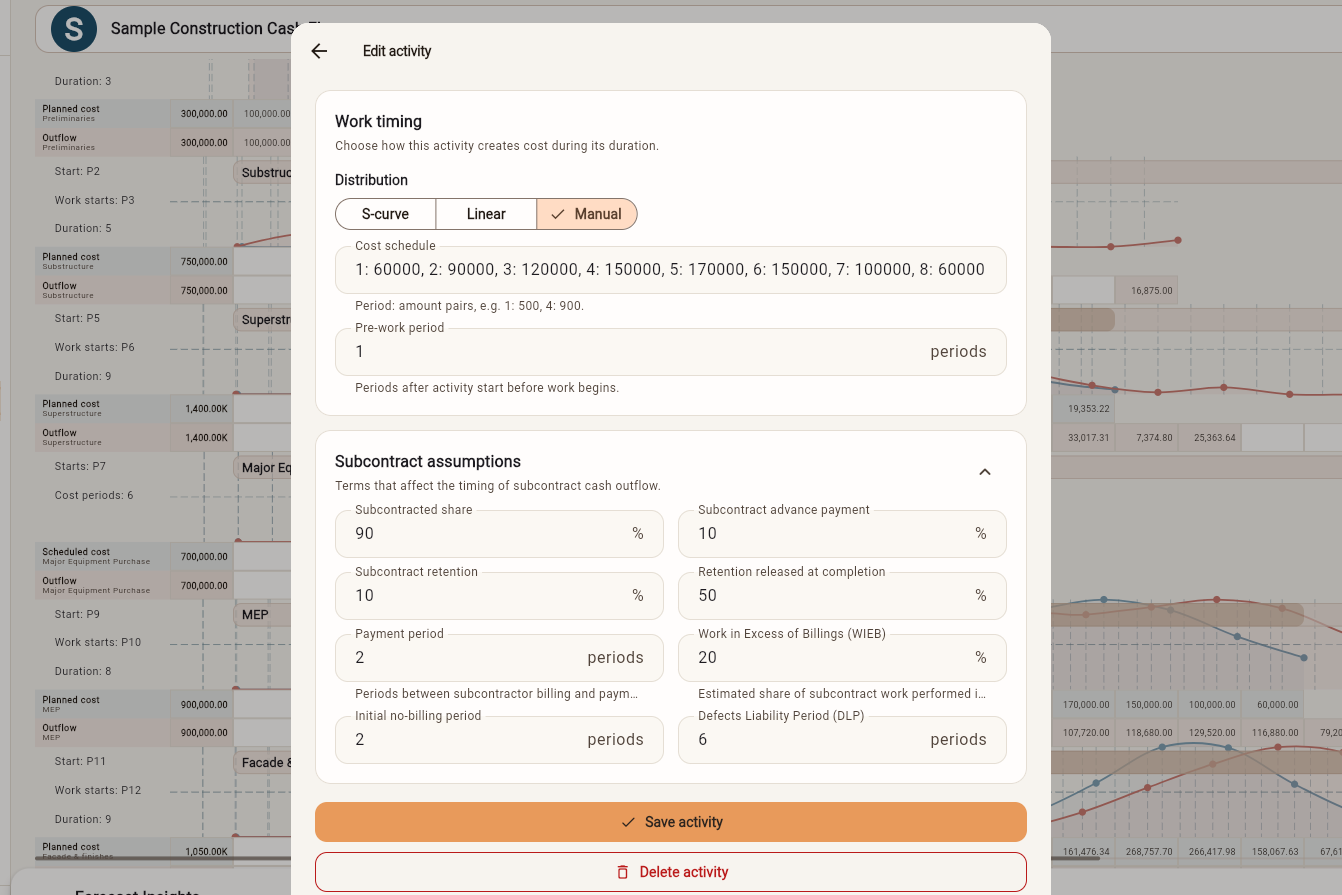

ÉCRAN 03 — HYPOTHÈSES DE SOUS-TRAITANCE

Hypothèses MEP de sous-traitance : part sous-traitée, avance, retenue, délai de paiement, WIEB, période sans facturation et période de responsabilité pour défauts.
La même activité MEP avec les hypothèses commerciales de sous-traitance qui modifient les dates de décaissement du projet.

Dans cet exemple, le MEP utilise une répartition manuelle, car les coûts ne devraient pas être uniformes. Les premières périodes peuvent être dominées par les soumissions techniques, la coordination, les achats et les éléments incorporés ; les dépenses majeures d’installation interviennent ensuite. CashflowPot permet de représenter ce profil plutôt que de supposer toutes les activités linéaires.

Les conditions de sous-traitance modifient les décaissements de l’activité

Lorsqu’une activité est sous-traitée, sa courbe de travaux physiques ou planifiés ne correspond pas automatiquement à la courbe de décaissement de l’entreprise principale. Les conditions commerciales déterminent quand elle paie effectivement. Les hypothèses utiles par activité comprennent :

  • Part sous-traitée : la part du coût de l’activité payée au titre de la sous-traitance.
  • Avance au sous-traitant : les fonds versés avant l’exécution des travaux correspondants.
  • Retenue de garantie : la part retenue puis libérée ultérieurement.
  • Délai de paiement : le décalage entre la facturation du sous-traitant et son règlement.
  • Travaux exécutés non encore facturés (WIEB) : travaux réalisés mais pas encore facturables selon les règles de métré, d’inspection ou de facturation du contrat de sous-traitance.
  • Période initiale sans facturation : utile lorsque les premières études, les achats ou la mobilisation ne peuvent pas encore être facturés.
  • Période de responsabilité pour défauts (DLP) : pertinente lorsque la retenue ou les derniers paiements se prolongent après l’achèvement physique.

Pour approfondir la retenue, consultez Retenue de garantie en construction : formules, garanties et comptabilité. Les mécanismes d’avance sont expliqués dans Avances dans les marchés de construction.

3. Modéliser séparément les encaissements du client et les décaissements du projet

La courbe de coût de l’entreprise et la courbe des paiements du client sont deux objets financiers distincts. Les décaissements dépendent des modalités et des dates auxquelles l’entreprise paie les travaux. Les encaissements dépendent du marché principal : acquisition de la valeur, facturation, certification, retenue puis paiement.

Chaque scénario CashflowPot peut donc porter ses propres hypothèses de montant du marché et d’encaissement. Selon le modèle, les recettes du client peuvent être prévues indépendamment des décaissements des activités ou liées plus directement à leur progression.

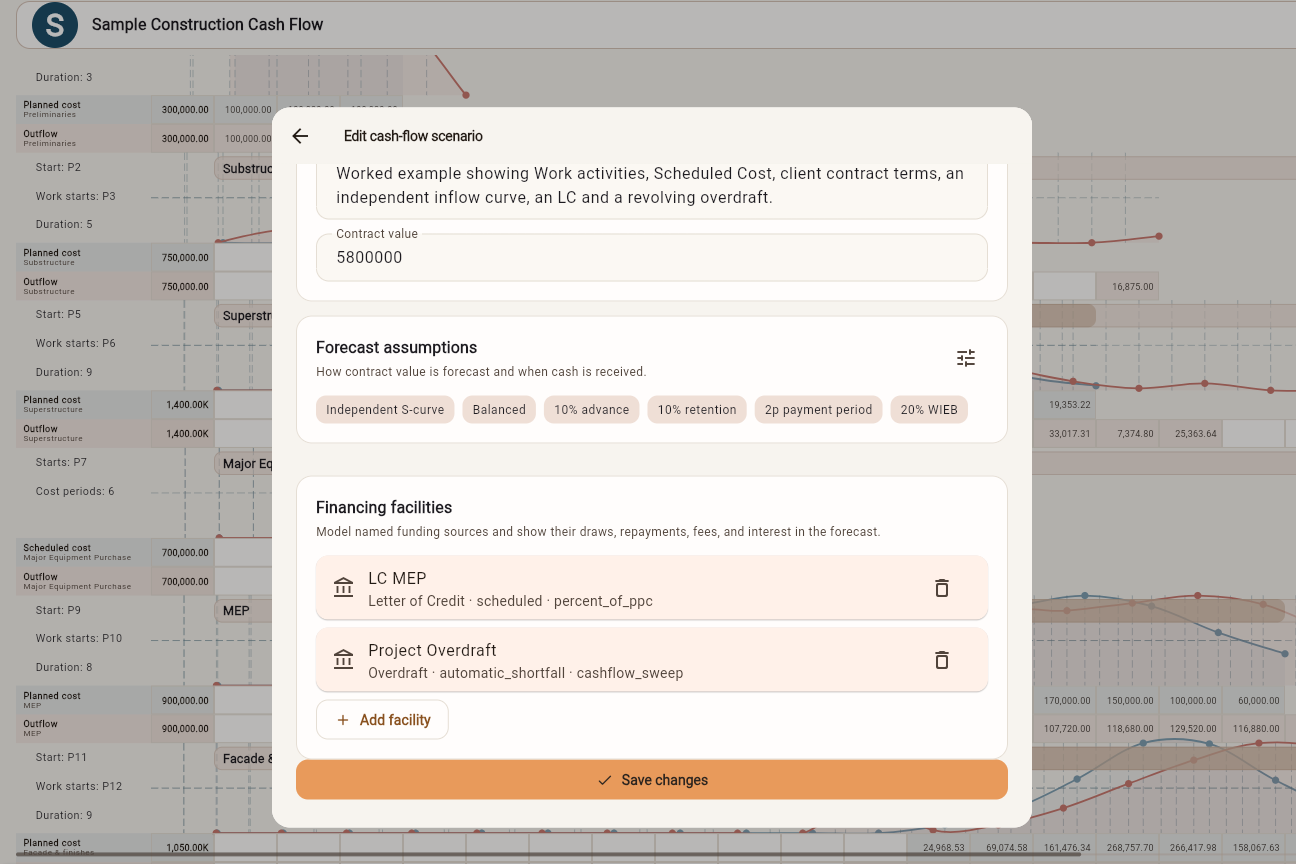

ÉCRAN 04 — HYPOTHÈSES DU CLIENT ET DU SCÉNARIO

Éditeur de scénario avec montant du marché, prévision indépendante en S, avance, retenue, délai de paiement, WIEB et facilités.
Les hypothèses du marché principal sont séparées du modèle de coût des activités afin de tester explicitement l’effet de la facturation et des conditions de paiement.

L’exemple utilise un marché de 5,8 millions, une avance de 10 %, une retenue de 10 %, un délai de paiement de deux périodes et un WIEB de 20 %. Il ne s’agit pas de valeurs universelles : les paramètres doivent refléter l’offre ou le contrat réellement étudié.

Le WIEB ne doit pas être un pourcentage arbitraire identique pour chaque activité. Les inspections, l’acceptation des demandes d’inspection des travaux (WIR), le métré, les dates d’arrêté, les matériaux sur chantier et la durée de l’activité influencent la valeur exécutée qui reste non facturée. L’article sur la prévision de trésorerie explique comment l’estimer plus réalistement.

4. Examiner la trésorerie du projet avant d’ajouter le financement

Lorsque décaissements et encaissements sont calculés sur la même échelle de temps, CashflowPot présente les mouvements nets et la trésorerie cumulée. La prévision devient alors utile pour planifier le besoin en fonds de roulement.

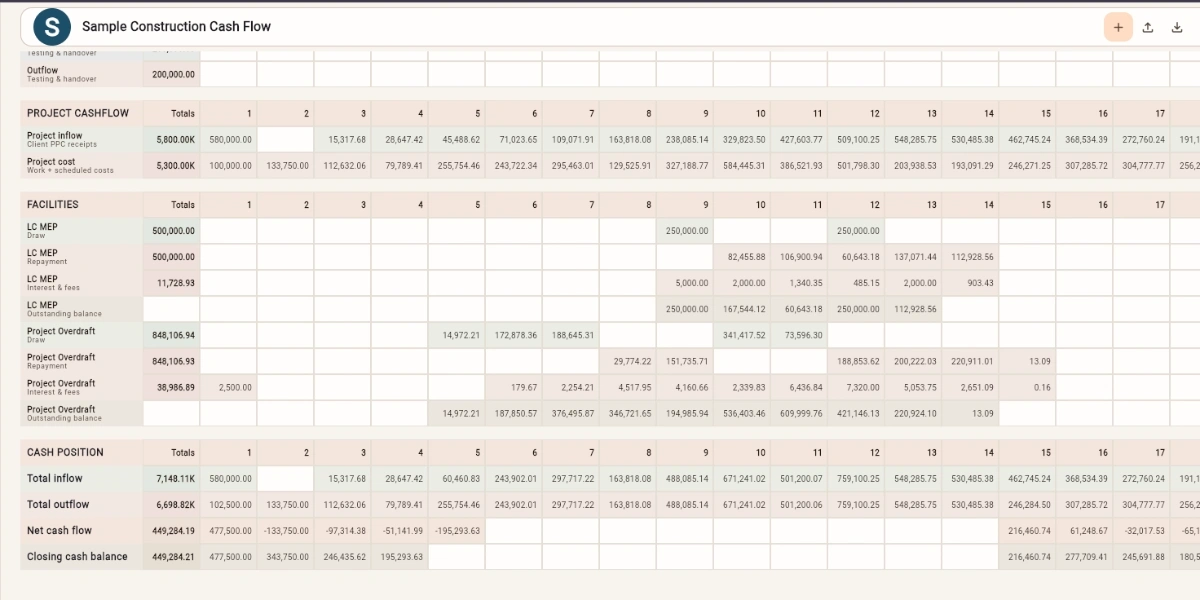

ÉCRAN 05 — FLUX DU PROJET, FACILITÉS ET TRÉSORERIE

Tableau CashflowPot présentant recettes, coûts, tirages, remboursements, encaissements et décaissements totaux, flux net et solde par période.
Le tableau présente les flux opérationnels, les facilités de financement et la trésorerie résultante sur une échelle temporelle commune.

Le tableau distingue volontairement trois niveaux financiers :

  1. Flux du projet : recettes du client comparées aux coûts du projet avant financement.
  2. Facilités : tirages, remboursements, intérêts et frais.
  3. Trésorerie : total des encaissements, total des décaissements, flux net et solde de clôture.

L’indicateur essentiel avant financement est le besoin maximal de financement : le plus grand déficit temporaire créé par le cycle opérationnel du projet avant l’ajout des facilités. Il constitue un point de départ pratique pour évaluer le besoin en fonds de roulement et les limites des financements.

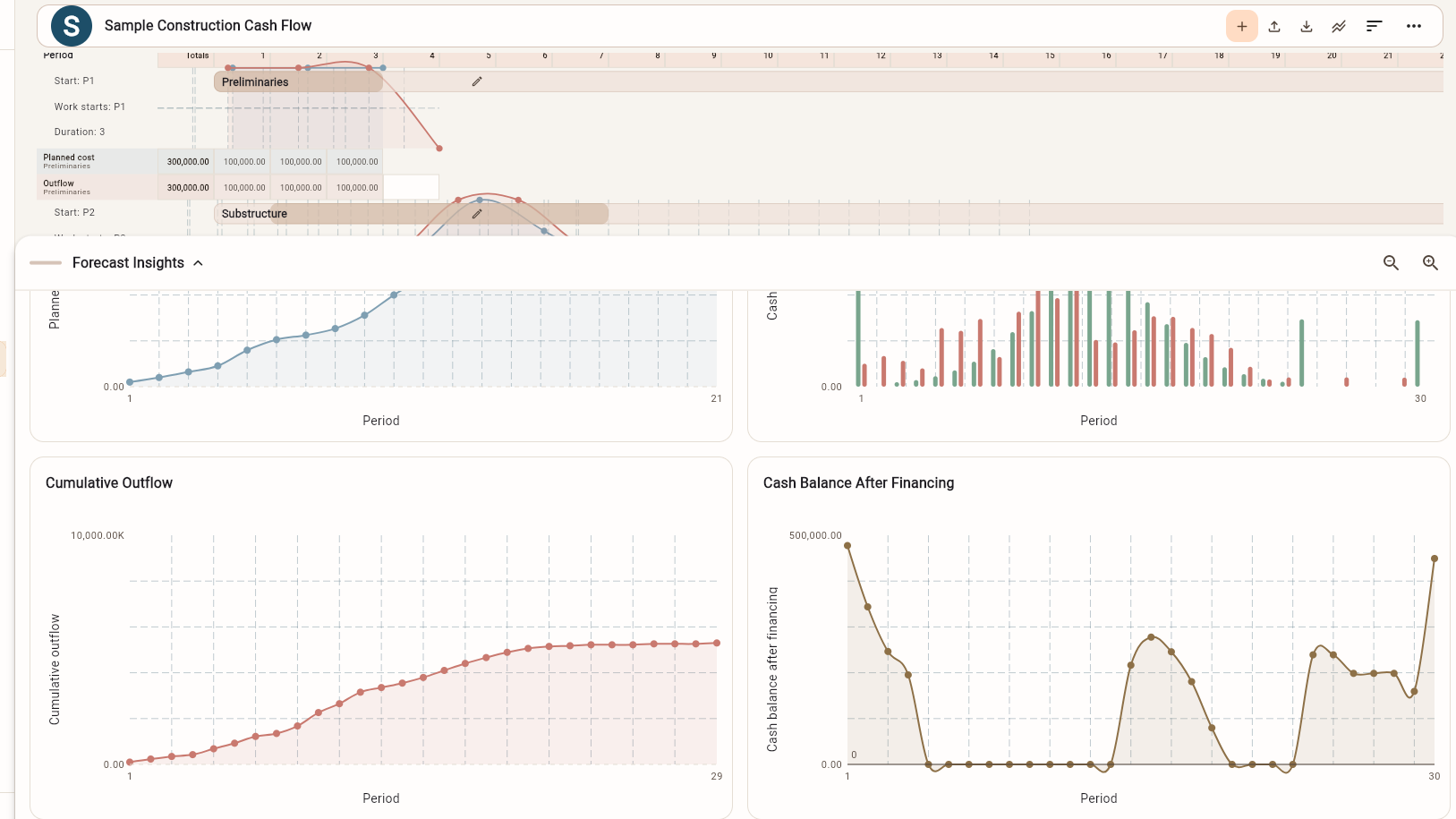

ÉCRAN 06 — ANALYSE GRAPHIQUE DES PRÉVISIONS

Graphiques CashflowPot des mouvements périodiques, décaissements cumulés et soldes après financement.
Forecast Insights synthétise le profil temporel pour repérer l’accélération des dépenses, les tensions de liquidité et l’évolution de la trésorerie après financement.

5. Ajouter le financement après avoir compris le déficit

Ajoutez le financement après avoir calculé les flux propres au projet. Sinon, il devient difficile de distinguer son besoin de trésorerie de l’effet de la structure financière.

CashflowPot permet de modéliser des facilités nommées avec leurs propres règles de tirage et de remboursement : découvert, escompte de certificats de paiement, crédit documentaire, prêt de fonds de roulement, prêt d’équipement, apport du propriétaire ou facilité personnalisée.

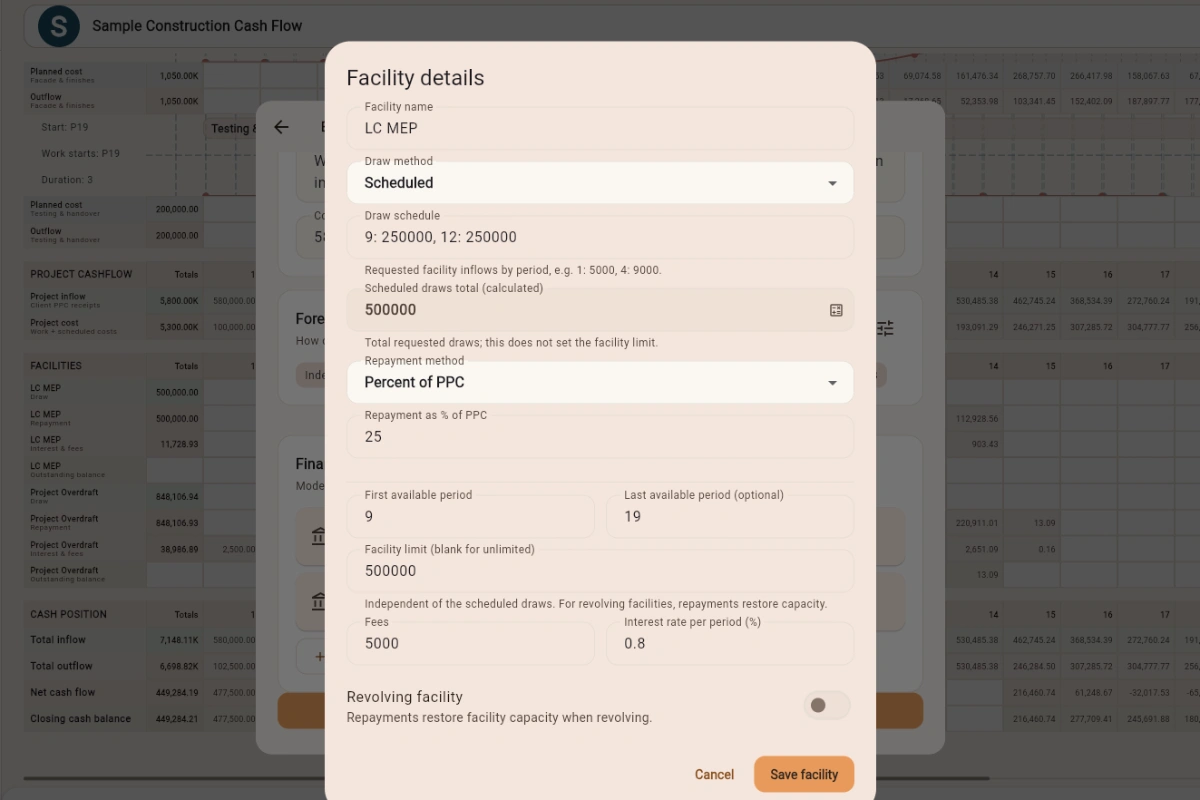

ÉCRAN 07 — FACILITÉ DE FINANCEMENT

Éditeur de facilité avec tirages programmés, remboursement en pourcentage des certificats client, limite, frais, taux et caractère renouvelable.
Exemple de crédit documentaire (LC) avec tirages programmés. Dates, remboursement, limite, frais, intérêts et caractère renouvelable sont modélisés séparément du projet.

Dans cet exemple, le crédit documentaire comporte des tirages programmés et un remboursement fondé sur un pourcentage des certificats de paiement du client. Le modèle présente ensuite l’utilisation, le remboursement, les intérêts et les frais à côté de la trésorerie du projet. Un découvert renouvelable peut fonctionner différemment, en couvrant les déficits puis en reconstituant sa capacité au fil des remboursements.

6. Comparer des scénarios pour négocier l’ensemble des conditions

CashflowPot dépasse ici la prévision statique. Le même projet peut être dupliqué en variantes commerciales afin de mesurer l’effet des modifications contractuelles proposées sur le financement, l’utilisation des facilités et leur coût.

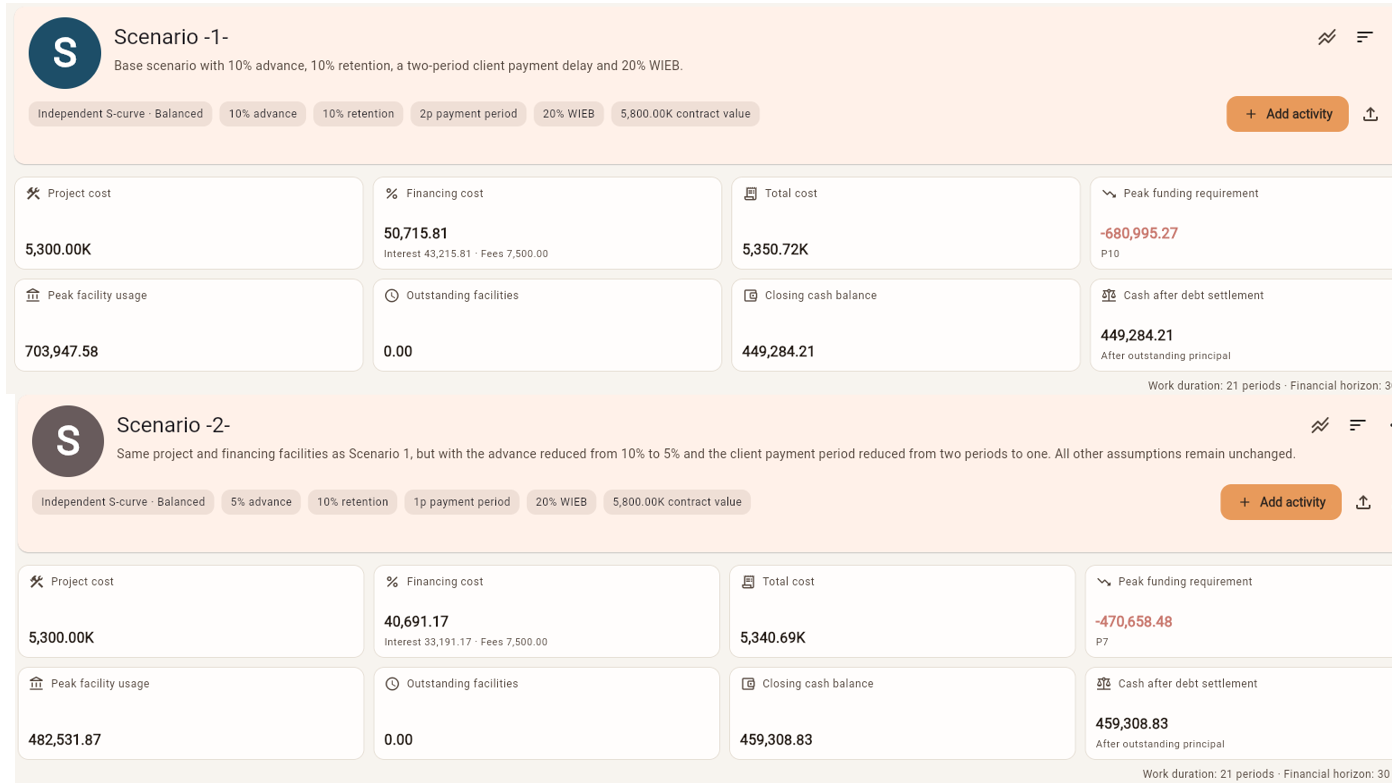

ÉCRAN 08 — COMPARAISON DES CONDITIONS CONTRACTUELLES

Comparaison entre 10 % d’avance avec paiement à deux périodes et 5 % avec paiement à une période, ce dernier scénario réduisant le financement maximal et son coût.
Deux scénarios pour le même projet et la même structure de financement. Le scénario 2 accepte une avance moindre mais reçoit les paiements courants du client une période plus tôt.

Idée reçue : une avance plus élevée constitue toujours la meilleure offre

Une avance plus importante améliore généralement la liquidité initiale si les autres conditions restent identiques. Mais la négociation porte sur un ensemble de clauses. Le meilleur ensemble dépend de leur interaction sur l’intégralité du cycle de trésorerie.

Le scénario 1 de cet exemple utilise une avance de 10 % et un délai de paiement client de deux périodes. Le scénario 2 réduit l’avance à 5 % et le délai à une période. La retenue, le WIEB, le coût du projet et la structure de financement restent identiques.

Indicateur Scénario 1 Scénario 2
Avance10%5%
Délai de paiement du client2 périodes1 période
Besoin maximal de financement680,995.27470,658.48
Utilisation maximale des facilités703,947.58482,531.87
Coût du financement50,715.8140,691.17

Malgré l’avance moindre, le scénario 2 réduit le besoin maximal de financement d’environ 210 337, l’utilisation maximale des facilités d’environ 221 416 et le coût du financement d’environ 10 025. Pour ce projet, le raccourcissement du cycle des paiements courants vaut davantage que cinq points d’avance supplémentaires.

Cela ne signifie pas qu’une avance plus faible est préférable. Il faut simuler les conditions ensemble. Sur un autre projet, l’avance plus élevée pourrait être bien plus précieuse. Sans calculer les flux, il est difficile de savoir quelle clause mérite l’effort de négociation le plus important.

Utilisation en négociation : testez l’avance, les délais, la retenue, le WIEB, la valorisation des matériaux sur chantier, les conditions de sous-traitance et la structure financière, puis concentrez les efforts là où le modèle montre une variation significative du besoin maximal ou du coût de financement.

7. Exporter la prévision vers Excel

CashflowPot peut exporter la prévision calculée vers Excel pour révision, présentation ou transmission. L’export peut inclure les hypothèses, les indicateurs financiers, les calendriers d’activités, les encaissements et décaissements, les facilités et la trésorerie.

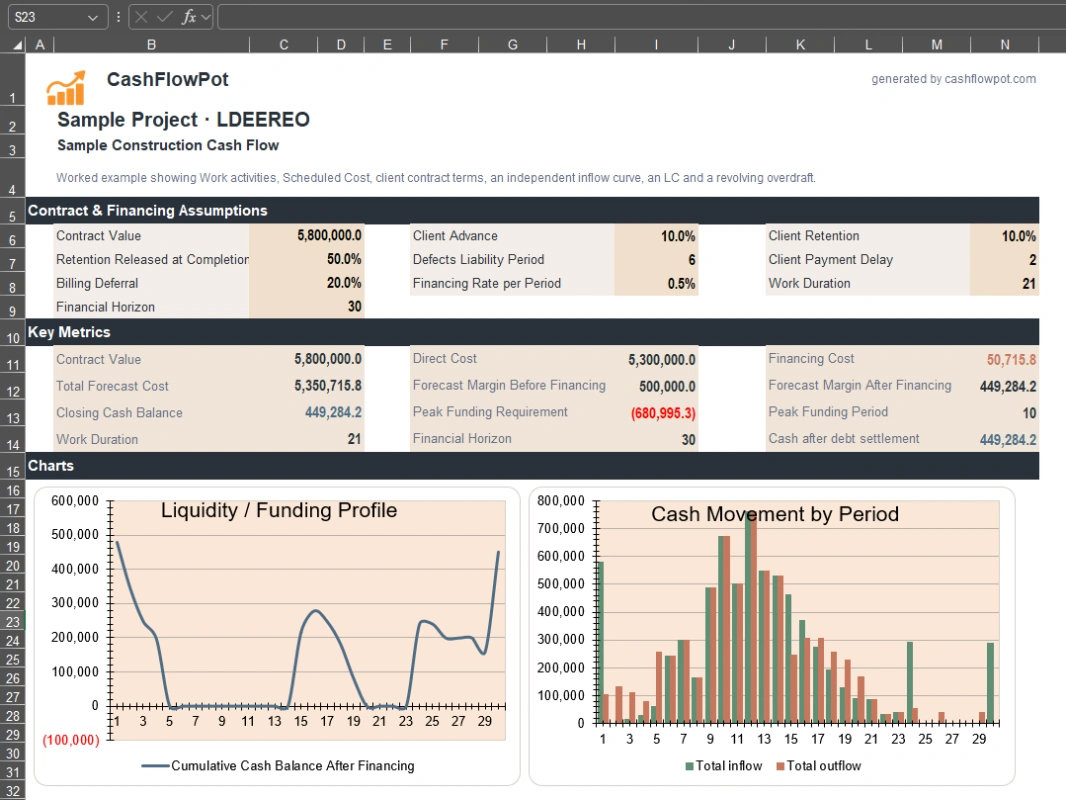

ÉCRAN 09 — EXPORT EXCEL

Export Excel avec hypothèses contractuelles et financières, indicateurs, besoin maximal et graphiques de solde, recettes et dépenses.
L’export Excel fournit une synthèse portable du scénario, avec hypothèses, indicateurs de financement et graphiques pour l’analyse ou le reporting.

8. Comment les différentes équipes peuvent utiliser le même modèle

Le même modèle peut soutenir plusieurs types de décisions :

  • Équipes d’offres et commerciales : tester les conditions de paiement avant de signer et identifier les clauses qui influencent réellement le financement.
  • Chefs de projet : comprendre quand le projet consomme des liquidités et comment le calendrier des activités modifie leur disponibilité.
  • Équipes financières : estimer le besoin en fonds de roulement, l’utilisation des facilités, les intérêts et les frais.
  • Prêteurs : examiner les dates de tirage, les recettes du projet, l’exposition maximale et les modalités de remboursement.
  • Maîtres d’ouvrage et investisseurs : comparer les scénarios et vérifier la cohérence du financement prévu avec le cycle de trésorerie.

9. Les fonctions que CashflowPot ne remplace pas

CashflowPot est un outil de planification financière et de comparaison de scénarios. Ses fonctions doivent être distinguées de celles des autres logiciels de contrôle de construction.

  • Il ne remplace pas un planning CPM détaillé dans Primavera P6 ou Microsoft Project lorsque logique, ressources, références de base et contrôle détaillé sont nécessaires.
  • Il n’est pas un système comptable ni un grand livre.
  • Il n’est pas un outil de métré du bordereau quantitatif (BOQ).
  • Il ne détermine pas les droits liés aux retards et ne remplace pas une analyse formelle des retards.

Son objectif est précis : convertir un plan de projet pratique et des hypothèses commerciales en prévision de trésorerie, identifier le financement nécessaire, modéliser les facilités et comparer rapidement les alternatives.

10. Une procédure pratique dans CashflowPot

  1. Créer le projet et son scénario de trésorerie.
  2. Ajouter les activités financièrement significatives.
  3. Choisir Work (travaux) ou Scheduled Cost (coût programmé) pour chaque activité.
  4. Définir les dates et la répartition des coûts.
  5. Ajouter les conditions de sous-traitance, le cas échéant.
  6. Définir les encaissements et conditions de paiement du marché principal.
  7. Examiner les recettes, dépenses et besoin maximal avant financement.
  8. Ajouter les facilités et examiner la trésorerie financée.
  9. Dupliquer le scénario pour tester d’autres conditions contractuelles ou financières.
  10. Exporter la prévision retenue vers Excel si un rapport portable ou une analyse complémentaire est nécessaire.

Pour approfondir le lien entre décaissements, encaissements, solde cumulé et financement, consultez le guide de trésorerie des projets de construction. Pour le choix des courbes, leur asymétrie et les hypothèses de WIEB, consultez le guide de prévision de trésorerie en construction.

Essayer l’application actuelle : ouvrir CashflowPot sur Quollnet et créer un scénario avec vos coûts d’activités, conditions contractuelles et hypothèses de financement.

L
Leon Dubois
@LabChefLeon
Oct 17, 2026
0
1
178
98

Tutoriel CashflowPot : prévoir, tester et financer la trésorerie d’un chantier

Frequently Asked Questions

FAQ

Q: À quoi sert CashflowPot ?

A: CashflowPot permet de prévoir la trésorerie des projets de construction, estimer le besoin maximal de financement, modéliser les conditions de paiement du client et des sous-traitants, ajouter des facilités, comparer les scénarios commerciaux et exporter la prévision vers Excel.

FAQ

Q: CashflowPot remplace-t-il Primavera P6 ou Microsoft Project ?

A: Non. Il sert à la prévision financière et aux scénarios. L’ordonnancement CPM détaillé, la logique, les ressources, les références de base et le contrôle du planning relèvent plutôt de logiciels dédiés comme Primavera P6 ou Microsoft Project.

FAQ

Q: Quelle différence entre Work et Scheduled Cost ?

A: Work répartit le coût d’une activité sur sa durée à l’aide d’une courbe en S, d’un profil linéaire ou d’une répartition manuelle. Scheduled Cost s’utilise lorsque les dates et montants sont déjà connus, notamment pour les jalons de paiement d’équipements ou d’achats.

FAQ

Q: CashflowPot peut-il modéliser les paiements des sous-traitants ?

A: Oui. Les hypothèses par activité peuvent inclure la part sous-traitée, l’avance, la retenue, le délai de paiement, le WIEB, une période initiale sans facturation et la période de responsabilité pour défauts.

FAQ

Q: Que signifie WIEB dans CashflowPot ?

A: Work in Excess of Billings désigne les travaux ou coûts engagés qui ne sont pas encore facturables dans la même période, en raison du métré, des inspections, des dates d’arrêté ou d’autres règles contractuelles. Le pourcentage adapté peut varier fortement entre activités.

FAQ

Q: Comment CashflowPot calcule-t-il le besoin de financement ?

A: La prévision compare les recettes du client et les dépenses du projet période par période, puis cumule le solde. La position la plus négative avant financement représente le besoin maximal, avant l’ajout des facilités.

FAQ

Q: Une avance plus élevée peut-elle accompagner un scénario moins favorable ?

A: Oui, lorsque d’autres conditions changent simultanément. À conditions identiques, une avance plus élevée améliore la liquidité initiale, mais un paiement courant plus lent, un WIEB plus élevé ou la retenue peuvent l’emporter sur cet avantage. CashflowPot compare l’ensemble des clauses.

FAQ

Q: CashflowPot peut-il modéliser des facilités de financement ?

A: Oui. Des facilités avec méthodes de tirage, règles de remboursement, limites, frais, taux d’intérêt et caractère renouvelable peuvent être ajoutées au projet. Le modèle présente ensuite leur utilisation et la trésorerie après financement.

FAQ

Q: Peut-on exporter vers Excel ?

A: Oui. Hypothèses, calendriers, flux du projet, mouvements des facilités, indicateurs et graphiques peuvent être exportés pour examen ou reporting.

Related Checklists

Implement Contingency Pour Plan: No Cold Joints Checklist
✅ 23 items
Implement Contingency Pour Plan is your focused guide to managing concrete pour interruptions, avoiding cold joints, and documenting recovery actions when placement deviates from the plan. This checklist targets pour interruption management, cold joint prevention, and recovery documentation only—standard pours are excluded. You’ll set thresholds, mobilize temporary measures, and verify consolidation so interfaces remain monolithic. When stoppages extend, you’ll formalize a construction joint, clean and condition the surface, and restart with controlled procedures and measurable evidence. The outcome is a traceable, defensible record that demonstrates compliance with approved project specifications and authority requirements, including photos, readings, and digital signatures. Use it before risk windows open (e.g., weather, logistics), during a stoppage, and immediately after restart to capture all decisions and proof. Switch on interactivity to tick items, add comments, assign actions, and export PDF/Excel with a secure QR link.
Test façade anchor pull-out resistance in representative
✅ 30 items
Test façade anchor pull-out resistance in representative substrate is the critical on-site method for verifying façade fixing capacity before full installation. Also called pull-out testing, anchor proof testing, or tension tests, it confirms design assumptions, base material variability, and installer proficiency. This checklist focuses on anchors installed in genuinely representative concrete, masonry, or stone, using calibrated hydraulic testers and reaction frames to measure force–displacement response. It sets clear boundaries: one anchor type, axial tension only, and acceptance against project-specific criteria per approved project specifications and authority requirements. By following this sequence, teams reduce the risk of panel detachment, cracked substrates, and water ingress from overstressed fixings, while avoiding costly rework and delays. The outcome is a repeatable, documented demonstration of proof or ultimate capacity in situ, with traceable data, photos, and signatures suitable for quality assurance and compliance closeout. Use interactive mode to tick steps, add comments and photos, and export your record to PDF/Excel with a QR code for authentication.
High-Strength Grout Placement Inspection Checklist
✅ 12 items
High-strength grout placement under baseplates and bearing pads is a critical step in construction that ensures structural integrity and load distribution. This process involves applying grout to stabilize and secure baseplates and bearing pads, typically found in foundations and heavy machinery installations. This checklist covers the inspection of materials, site preparation, application techniques, and curing processes to ensure compliance with standards and best practices. Proper inspection prevents structural failures and enhances the longevity of the installation. Utilize our interactive checklist to mark completion, add comments, and export your inspection report with a unique QR code for authentication.
Install Slab Joint Waterstops: Field Checklist & QA Guide
✅ 22 items
Install slab joint waterstops correctly to ensure watertight horizontal slab joints that resist hydrostatic pressure and long-term leakage. This checklist guides slab teams through PVC waterstop placement, construction joint waterstop embedment, expansion joint detailing, and heat-weld splices. It excludes wall joints and vertical applications to keep focus on slab-on-grade and base slab works. You’ll verify central positioning, secure restraint against pour pressures, proper intersections, and continuous, defect-free splicing to avoid leak paths, honeycombing, and costly rework. The procedure highlights rebar coordination, clean substrates, correct welding temperatures, and consolidation techniques that preserve alignment. Acceptance cues include centering tolerances, uniform weld beads, intact bulbs, and photo/measurement evidence for sign-off. Use this as a practical field tool to deliver predictable quality and traceability on waterstopped slab construction joints and expansion joints. Start interactive mode to tick off tasks, add comments, upload photos, and export as PDF/Excel with a QR-secured record.
Place Retaining Wall Footing Concrete (Horizontal) Checklist
✅ 26 items
Place retaining wall footing concrete (horizontal) demands disciplined control of sequence, consolidation, finishing, and curing to deliver a stable, durable base. This field-ready guide focuses on the footing pour as a horizontal concrete placement, covering practical steps that prevent cold joints, segregation, honeycombing, curling, and premature cracking. It deliberately excludes reinforcement checks, keeping scope tight around formwork readiness, delivery verification, controlled placement, internal vibration, surface finishing, and curing protection for the retaining wall base. You will find clear acceptance cues, tools, and evidence requirements that help crews act decisively while documenting compliance per approved project specifications and authority requirements. Use it to plan the pour path, set lift thickness, standardize vibrator technique, validate finish elevation, and lock in moisture retention early. Go interactive on-site: tick items in sequence, add comments with photos and readings, and export your record as PDF/Excel with a secure QR link for traceable approvals.

Related Articles

How To Use Qchecklists
⏳ 19 min read
Comment Utiliser Qchecklists : Créer Des Modèles, Lancer Des Inspections, Ajouter Des Preuves, Collaborer Et Exporter Des Rapports
Découvrez comment utiliser QChecklists pour créer des modèles de listes de contrôle, lancer des exécutions de listes de contrôle en direct, ajouter des commentaires et des pièces jointes, collaborer avec les membres de l’équipe, organiser les exécutions en groupes et exporter des rapports PDF ou Excel avec vérification d’authenticité par QR code.
Construction Project Retention
⏳ 6 min read
Retenue De Garantie En Construction : Ppc, Plafonds Et Caution Bancaire
Calcul de la retenue dans les PPC, plafonds et variations, garanties bancaires, dates de libération et frais de renouvellement.
How To Create a Project Cash Flow For Contractors
⏳ 15 min read
Comment Établir Le Flux De Trésorerie D’un Projet De Construction : Guide Pratique Pour Les Entreprises De Travaux
Guide pratique pour prévoir le flux de trésorerie d’un projet de construction : coûts, clauses du marché, facturation, retenues, délais de paiement, besoin de financement et concours financiers.
Snaghere Snaglist Software
⏳ 3 min read
Améliorez Votre Processus De Remise De Projet Avec Une Application De Suivi De Liste De Réserves
Snaghere App automatise la gestion des réserves pour fluidifier la collaboration, améliorer le contrôle qualité et assurer une livraison de projet efficace.
Construction Cashflow Prediction
⏳ 14 min read
Prévision Des Flux De Trésorerie En Construction : Courbes De Coût Et De Facturation
Prévoyez la trésorerie d’un chantier à partir des courbes d’activité, du WIEB, des inspections et des matériaux sur chantier avant de modéliser les paiements.
