هل يمكن أن يؤدي NCR إلى الإنهاء؟ الخطر الخفي وراء «إشعار التصحيح»
لا يمكن لـ NCR أن يُنهي العقد بذاته، لكنه قد يضع أساسًا للإنهاء بسبب الإخلال إذا تصاعد إلى «إشعار تصحيح / معالجة» رسمي ولم يقم المقاول بالمعالجة خلال الوقت المسموح. تشرح هذه الصفحة آلية NCR→الإشعار→الإخلال، وتعرض مثالًا زمنيًا بسيطًا، وتسلط الضوء على الخطر الخفي على المقاولين والمسؤولية الأخلاقية للمهندسين عند التوصية بالتصعيد.
الحقيقة المختصرة: عادةً ما يُستَخدم خطر الإنهاء بسبب عدم التصحيح بعد الإشعار — وليس بسبب وجود NCR بحد ذاته.
ما الذي تتناوله هذه الصفحة وما الذي لا تتناوله
هذه ليست دليلًا عامًا للإنهاء. إنها تركز على البند القصير الموجود في معظم فئات العقود والذي يبدو غير مقلق («إشعار التصحيح/المعالجة») لكنه قد يتحول إلى مسار إخلال عالي المخاطر إذا أسيء التعامل معه.
NCR مقابل الإخلال: ما الذي يتغير عند صدور الإشعار
- NCR هو سجل ضبط QA/QC: تحديد عدم المطابقة، احتواؤها، تصحيحها، التحقق منها، ثم إغلاقها.
- إشعار التصحيح / المعالجة هو تصعيد تعاقدي: يحدد التزامًا زمنيًا لمعالجة الإخفاق ويحافظ على وسائل انتصاف أقوى إذا استمر الإخفاق.
- خطر الإنهاء يظهر عندما يتجاهل المقاول المواعيد النهائية، أو يرفض المعالجة، أو يترك المسائل مفتوحة بعد فترة المعالجة.
إذا كنت بحاجة أولًا إلى أساسيات NCR، فراجع معنى NCR في البناء. وللقوالب، راجع قالب نموذج NCR وقالب سجل NCR. وللانضباط في الإشعارات، راجع الإشعارات في الوقت المناسب في البناء.
سُلَّم التصعيد (ما يبدو عليه الأمر في معظم المشاريع)
- إصدار NCR (الوقائع + المراجع + متطلبات الاحتواء).
- تعليمات المعالجة (توجيه واضح وتاريخ مستهدف).
- إشعار التصحيح / المعالجة (بدء العدّ الزمني الرسمي للمعالجة).
- إذا لم يتم التصحيح بعد ذلك → قد تُفعَّل وسائل الإخلال (بما في ذلك الإنهاء، مع مراعاة الإجراءات الصارمة).

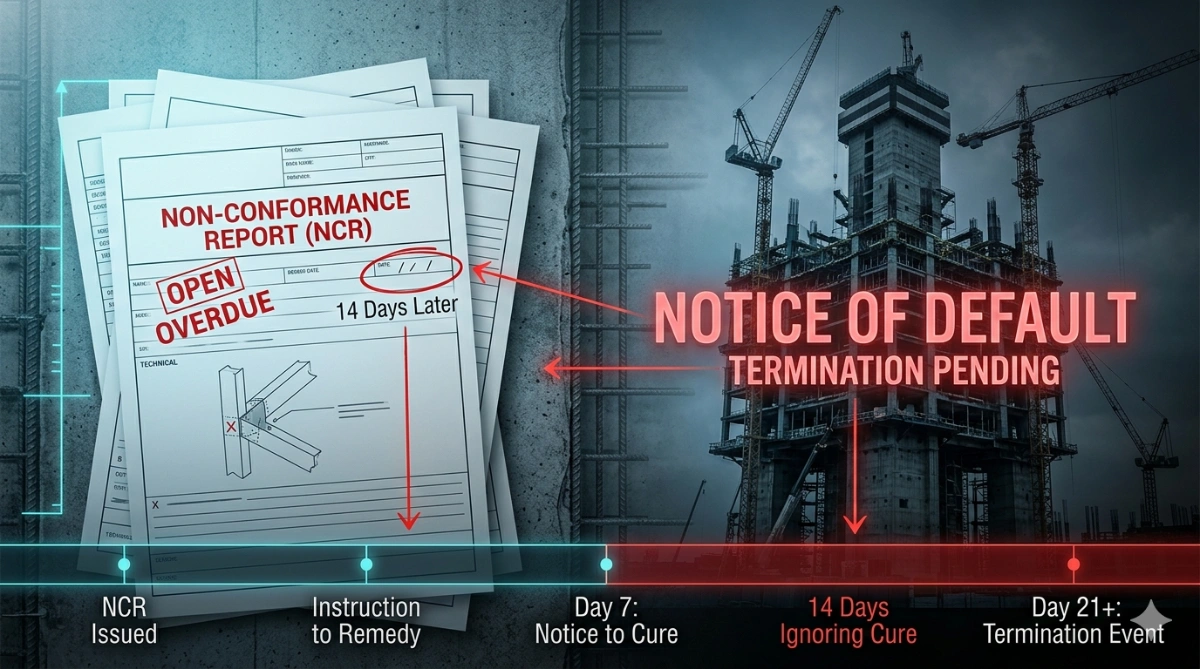

مثال زمني (للتوضيح فقط)
هذا مثال عملي على كيف يمكن لـ NCR متجاهَل أن يتحول إلى إخلال تعاقدي. قد يكون مشروعك أسرع أو أبطأ بحسب صياغة العقد وشدة المخاطر.
| اليوم | السجل / الجهة المصدرة | المعنى |
|---|---|---|
| 0 | إصدار NCR المهندس / الاستشاري أو QA لدى المقاول | تسجيل عدم المطابقة؛ يلزم الاحتواء + الإجراء التصحيحي. |
| 2 | تعليمات المعالجة المهندس / CA / PM | توجيه واضح ومهلة لتصحيح المشكلة (خطوة ضبط فنية). |
| 7 | إشعار التصحيح / المعالجة صاحب العمل / سلطة إدارة العقد (بحسب العقد) | تصعيد تعاقدي: «عالج بحلول تاريخ X» وإلا قد تترتب عواقب. |
| 21 | النظر في وسائل الإخلال صاحب العمل (وفق إجراءات العقد) | إذا استمر الإخفاق بعد المعالجة، قد تُفعَّل وسائل أقوى (بما في ذلك الإنهاء، مع مراعاة قواعد الإشعار الصارمة). |

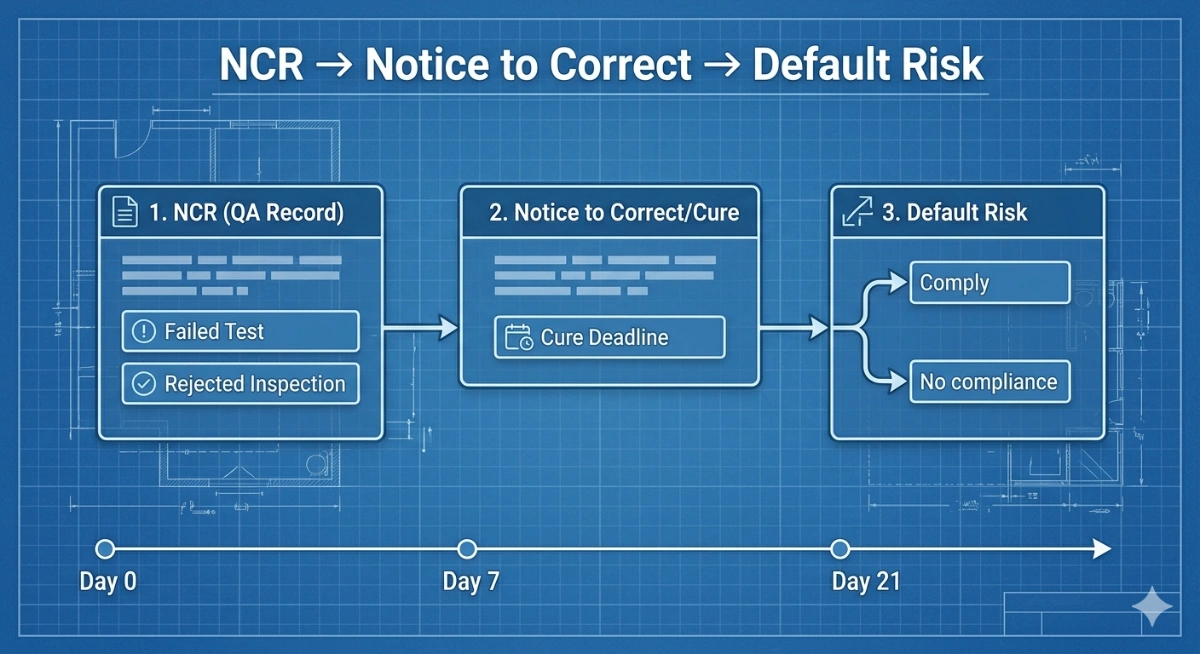

NCR، إشعار التصحيح، المخاطر - مخطط انسيابي لماذا يمكن أن تصبح NCRs «البسيطة» عالية المخاطر
ليست كل NCRs مرتبطة بالسلامة أو السلامة الإنشائية. فبعضها يكون «NCRs للامتثال التعاقدي» مثل:
- استخدام علامة تجارية غير موجودة في القائمة المعتمدة،
- استخدام مورّد غير مدرج ضمن المصادر المعتمدة،
- استخدام مقاول باطن غير معتمد/غير مسموح به بموجب العقد أو إجراءات المشروع.
حتى إذا كان العمل يعمل بشكل صحيح ويجتاز اختبارات الأداء، فقد يتعامل صاحب العمل/المهندس مع متطلبات «المصدر المعتمد» بوصفها امتثالًا تعاقديًا. ويظهر الخطر الخفي عندما تصبح المسألة مفترقًا تجاريًا حادًا:
- الاستبدال (مكلف ومربك)، أو
- القبول مع خصم (غالبًا ما يرتبط بالتقييم، وقد يكون محل نزاع إذا لم يكن الأساس شفافًا).
تحذير للمقاول: تصبح NCR الخاصة بالامتثال البسيط خطيرة عندما تتأخر مواعيد الرد. وبمجرد إصدار إشعار المعالجة، لم يعد الأمر «أوراق QA» — بل أصبح عدًّا تنازليًا.
خريطة بنود العقد (أين توجد هذه الآلية عادةً)
تختلف أرقام البنود بحسب الطبعة والشروط الخاصة. العناصر أدناه هي أكثر «الملصقات» شيوعًا في النماذج القياسية. تحقق دائمًا من طبعة عقدك.
- FIDIC 1999 (عادةً): البند الفرعي 15.1 (إشعار التصحيح) → البند الفرعي 15.2 (الإنهاء من قبل صاحب العمل بسبب إخلالات محددة) → البند الفرعي 15.5 (الإنهاء لملاءمة صاحب العمل، حيث ينطبق).
- AIA A201-2017 (عادةً): المادة 14، بما في ذلك إجراءات الإنهاء لسبب (وغالبًا ما توصف بأنها تتطلب إشعارًا ومشاركة/اعتماد المهندس المعماري بحسب الأساس).
- JCT (عادةً): غالبًا ما يكون الإنهاء عملية إشعار من مرحلتين (إشعار إخلال أولي، ثم إشعار لاحق إذا استمر الإخلال بعد مدة محددة).
- NEC4 ECC (عادةً): يتطلب الإنهاء إخطارًا صحيحًا إلى مدير المشروع والطرف الآخر، وغالبًا ما يلزم أن يكون مراسلة منفصلة، ثم شهادة إنهاء وخطوات محددة بعد الإنهاء.
ماذا يحدث بعد إشعار التصحيح (نتيجتان)
النتيجة 1: يمتثل المقاول خلال فترة المعالجة
- يُستكمل الإجراء التصحيحي ويتم التحقق منه (إعادة فحص / إعادة اختبار / قبول الأدلة).
- يتوقف التصعيد.
- تُعدَّل الآثار التجارية (الاحتجازات/الخصومات) وفق قواعد التقييم الخاصة بالمشروع والمراجع الموثقة.
النتيجة 2: لا يمتثل المقاول
إذا لم يعالج المقاول المشكلة خلال فترة المعالجة، فقد يتجه صاحب العمل نحو وسائل الإخلال المنصوص عليها في العقد. ورغم اختلاف الخطوات الدقيقة باختلاف النموذج، فإن النتائج العملية تكون خطيرة على نحو ثابت:
- قد يتم إصدار إشعار إنهاء (بحساسية إجرائية).
- يتغير التحكم بالموقع: قيود على الدخول، الاستحواذ على المواد/المعدات (بحسب العقد)، حماية السجلات.
- استكمال الأعمال بواسطة آخرين: يعيّن صاحب العمل آخرين للاستكمال/الإصلاح؛ وقد تُطالب التكاليف عبر آليات العقد.
- يصبح التقييم أكثر تشددًا: إعادة القياس، حجز الدفعات، المقاصة، الخصومات، نزاعات الحساب الختامي.
- ضغط على الضمانات: تدخل ضمانات الأداء / الكفالة (حيثما ينطبق).
- تصبح السجلات أسلحة: سجل NCR، سجل الإشعارات، تقارير الفحص/الاختبار، الرسائل الإلكترونية، محاضر الاجتماعات.
سيناريو ميداني (من الجانبين): كيف يتحول هذا إلى «رافعة للإنهاء»
سيناريو (مجهول الهوية): خلال فترة ركود في السوق على مشروع كبير، رأى صاحب العمل لاحقًا أن المشروع لم يعد جذابًا تجاريًا. استُخدم مسار توثيق الجودة لبناء رواية إخلال «نظيفة»: أُثيرت NCRs بشكل هجومي، وصُدرت إشعارات المعالجة ضمن جداول زمنية ضيقة، وأي هفوة إجرائية من المقاول (تأخر الرد، نقص الأدلة) عُوملت على أنها إخلال مستمر. وهذا دفع نتيجة الإنهاء نحو إخلال المقاول بدلًا من إنهاء صاحب العمل للملاءمة.
- درس خطر المقاول: قد «يخسر المقاول على الورق» حتى عندما يكون العمل الميداني عمليًا مقبولًا، إذا كانت الردود متأخرة أو الأدلة ضعيفة بعد إصدار إشعار المعالجة.
- خطر إساءة استخدام صاحب العمل: استخدام آليات إشعار المعالجة كاستراتيجية خروج تجارية قد يخلق نزاعات وضررًا بالسمعة—وقد يثير تدقيقًا في الإجراءات والمعقولية وجودة السجلات.
دليل المقاول: كيف تحمي نفسك بمجرد ظهور NCR أو إشعار المعالجة
- رد بسرعة وبالكتابة: خلال 24–48 ساعة (حتى لو كان الرد «قيد المراجعة؛ الخطة بحلول تاريخ X»).
- اقترح مسارات متوافقة: الاستبدال بمصدر معتمد أو طلب تنازل رسمي بمعايير قبول محددة.
- لا تفوّت ساعة المعالجة: بمجرد وصول إشعار المعالجة، اعتبره بند خطر ذي أولوية.
- افصل الفني عن التجاري: صحح الامتثال أولًا؛ واحتفظ بحقوقك بشأن الخصومات بشكل منفصل واطلب الأساس كتابةً.
- سجله بشكل صحيح: يمكن لسجل NCR أن يحتفظ بـ «مرجع/تاريخ الإشعار»؛ ويجب أن يتتبع سجل إشعارات منفصل مواعيد المعالجة والمتابعات.
استخدم هذه الأداة: NCR المقاول: ماذا تفعل بعد استلام التقرير.
ملاحظة للمهندس/الاستشاري: استخدم هذه الصلاحية بحذر
بنود إشعار المعالجة قوية ويمكن أن تغيّر التوازن التجاري للمشروع. يجب أن يستند التوصية المهنية إلى:
- السلامة والامتثال (سلامة الأرواح، السلامة الإنشائية، الموافقات النظامية، مخاطر الإخفاء)،
- الإخفاقات المتكررة ورفض التعاون،
- سجلات واضحة وواقعية مع توقعات معالجة قابلة للتحقيق ومسارات تحقق.
مبدأ عملي: استخدم «المطرقة» فقط عندما يكون ذلك مبررًا. الإفراط في إصدار إشعارات المعالجة للمسائل منخفضة المخاطر قد يضر بالتعاون ونتائج المشروع.
دعوة إلى الإجراء:
- قالب إشعار التصحيح (PDF)
- قالب إشعار التصحيح (WORD)
- قالب الرد على إشعار التصحيح (PDF)
- قالب الرد على إشعار التصحيح (WORD)
قراءات ذات صلة:
الإشعارات في الوقت المناسب في البناء, NCRs المفتوحة عند الاستلام / فترة العيوب, معنى NRC, NCR المفتوح عند التسليم, SOR مقابل NCR مقابل Snag
المراجع:
Fenwick Elliott: الإنهاء من قبل صاحب العمل بموجب FIDIC (إشعار التصحيح ومسار الإنهاء)
International Construction Knowledge Hub: تعليق FIDIC 1999 على البند 15
FIDIC: الإنهاء والمخاطر والقوة القاهرة (عرض تقديمي)
CMS: إشعارات إنهاء JCT — ضبط الإجراء بشكل صحيح
Fenwick Elliott: الإنهاء وتوقيت الإشعار بموجب JCT (مناقشة 14 يومًا / 21 يومًا)
NEC: الإنهاء في NEC4 ECC (متطلبات الإشعار والمراسلة)
Andrews Myers: الإنهاء لسبب بموجب AIA A201 (اعتماد المهندس المعماري والإشعار)
AIA: الشروط العامة A201–2017 (وثيقة مرجعية)
