تسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، قائمة التحقق وقالب خطاب مجاني

دليل عملي لتسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، مخاطر الحيازة غير الرسمية، قائمة تحقق، وقالب خطاب مجاني.

تسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، قائمة التحقق وقالب خطاب مجاني
تسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، قائمة التحقق وقالب خطاب مجاني
Arabic version

تسليم موقع الإنشاء: التعريف، المعنى القانوني، قائمة التحقق وقالب خطاب مجاني

ما الذي ستتعلمه (نظرة سريعة)

  • ما هو تسليم الموقع وكيف يختلف عن إشعار المباشرة (NTP)

  • المعنى القانوني للتسليم ومن يتحمل المخاطر والواجبات بعد منح الحيازة

  • كيفية تعريف «الموقع القابل للوصول» في العقد لتجنب النزاعات

  • المخاطر المترتبة على بدء العمل دون تسليم رسمي

  • قائمة تحقق ميدانية وخطاب تسليم مجاني قابل للتعديل (صاحب العمل ➜ المقاول)


    (مرّر للأسفل للتنزيلات)


تعريف مميز (مهيأ للظهور في المقتطفات)

تسليم موقع الإنشاء—ويُسمى أيضًا منح حيازة الموقع—هو النقل الرسمي الموثق للحيازة والسيطرة على منطقة عمل محددة من العميل إلى المقاول، بحيث يتمكن المقاول من التعبئة قانونيًا، وتأمين الموقع، وبدء الأعمال. ويُثبت ذلك عبر سجل أو خطاب تسليم موقّع، وعادةً ما يبدأ به عداد البرنامج، وهو يختلف عن التسليم النهائي للمشروع عند الإنجاز.


السياق التعاقدي: أين «يعيش» التسليم

  • يَرِد في الشروط العامة/المقدمات إلى جانب حق الوصول/الحيازة، وزمن الإنجاز، وتمديد الوقت والتكلفة، والتأمين، وHSE، والتحكم في المستندات.

  • وغالبًا ما يرتبط بـالتقسيم المرحلي/الأقسام (الحيازة الجزئية) والتزامات البرنامج الأساسي.

  • ويعمل بأفضل صورة عندما يُربط التسليم بـتعريف واضح لـ«الموقع القابل للوصول».


«يجب أن يكون الموقع قابلًا للوصول»: اجعله صريحًا في العقد

الغموض حول «الوصول» هو أصل كثير من المطالبات. عرّف الموقع القابل للوصول ليشمل على الأقل:

  • الوصول المادي: مسارات غير معاقة للمعدات والمواد المخطط لها؛ أنصاف أقطار الدوران؛ حدود الأحمال؛ مفاتيح/بطاقات البوابات.

  • الوصول القانوني: التراخيص/التصاريح/حقوق المرور، بما في ذلك موافقات الأطراف الثالثة/الجهات المختصة.

  • الوصول التشغيلي: ساعات العمل، ونوافذ الورديات، وقيود الواجهة (الجيران/المستأجرون/المقاولون الآخرون).

  • الوصول إلى المرافق: توفر الكهرباء/المياه/البيانات المؤقتة أو بدائل متفق عليها، وترتيبات القياس، ومسؤولية التكلفة.

  • الوصول إلى المعلومات: رسومات IFC، ونقاط الضبط، ومخططات الخدمات المنفذة، وملف HSE، وقواعد الموقع.

الربط الزمني (موصى به): يبدأ زمن الإنجاز من الأحدث بين تاريخ المباشرة أو التاريخ الذي يصبح فيه الموقع (أو الجزء) موقعًا قابلًا للوصول كما هو معرّف أعلاه.


المعنى القانوني للتسليم (الحيازة)

عند حدوث التسليم، يصبح المقاول الحائز القانوني للمنطقة التي آلت إليه حيازتها. والنتائج العملية:

  • واجبات HSE: تعريف بالموقع، وخطة طوارئ، وسياج/حواجز، ولافتات، وخطط حركة المرور، ومرافق الرفاه.

  • الأمن والعناية: حماية الأعمال، والأطراف الثالثة، والممتلكات المجاورة.

  • محفزات التأمين: غالبًا ما تبدأ وثائق CAR/المسؤولية العامة/مسؤولية صاحب العمل أو ترتبط بالحيازة.

  • التزامات البرنامج: يبدأ البرنامج الأساسي، وجدول النظرة المستقبلية، ودورية التقارير، واعتمادات منهجية التنفيذ أو تتسارع.

نصيحة: إذا كان الوصول مقيدًا (مثل ساعات محدودة، أو وصول مشترك، أو خدمات حية)، فأدرج القيود في سجل التسليم واحتفظ بالحقوق في تمديد الوقت/التكلفة.


NTP مقابل تسليم الموقع (لا تخلط بينهما)

  • NTP (إشعار المباشرة): تفويض لبدء التنفيذ من تاريخ محدد.

  • تسليم الموقع: الحيازة الفعلية للموقع/الجزء.
    يمكن أن يوجد أحدهما دون الآخر—لذا حدّد بوضوح أي تاريخ يبدأ منه الزمن وكيف تؤثر القيود في الوقت والتكلفة.


مخاطر عدم وجود تسليم رسمي

  • نزاعات الوقت: بداية غير واضحة → خلافات حول تمديد الوقت/غرامات التأخير.

  • فجوات التأمين: قد لا تستجيب الوثائق المرتبطة بالحيازة.

  • غموض المسؤولية في HSE: يصبح سؤال «من هو الحائز؟» غير واضح.

  • نزاعات الحالة: لا توجد صور/مسح خط أساس → جدالات مكلفة.

  • مطالبات المرافق/الوصول: وقت توقف، وتعطيل، وتعرض للتسريع.

  • فوضى المستندات: لا يوجد فهرس تحويلات → مشكلات في ضبط الإصدارات.

  • احتكاك مع الجيران/الأطراف الثالثة: لا يوجد بروتوكول واجهات → شكاوى أو خطر إيقاف العمل.

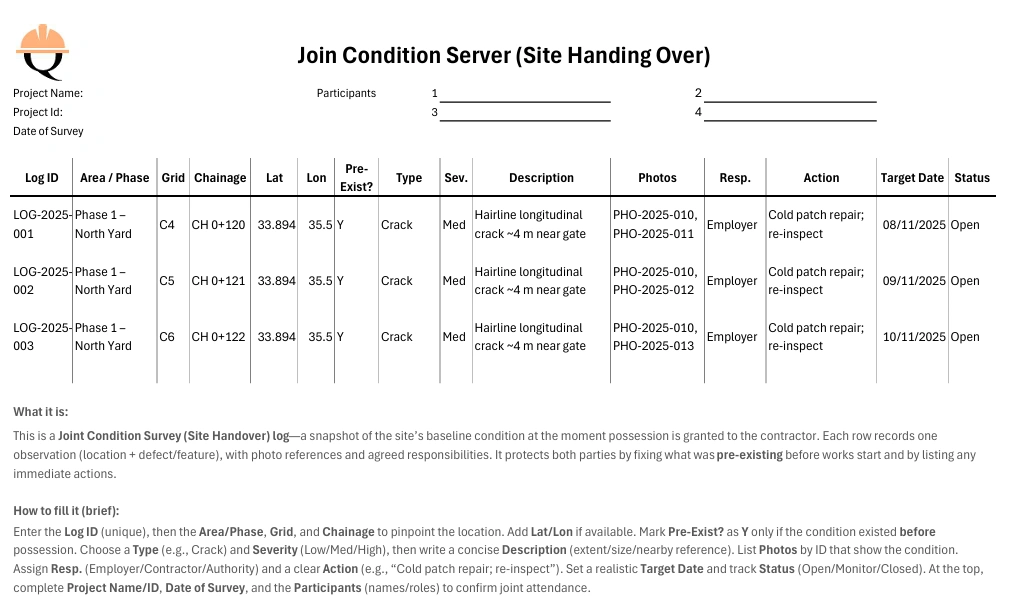

QArticles chipboard image2025 11 01 220432

قائمة تحقق تسليم الموقع (استخدمها قبل التوقيع)

1) العقد والتأمين

  • العقد موقّع، وضمان الأداء/ضمان الدفعة المقدمة قائم

  • شهادات التأمين متوافقة مع تاريخ الحيازة (CAR/PL/EL)؛ وتم تأكيد الحدود والاستقطاعات

2) التصاريح والجهات المختصة

  • حقوق المرور، وفتح الطرق، والتصاريح البيئية، وموافقات ساعات العمل، وإشعارات المرافق

3) الأساس الفني

  • رسومات IFC صادرة؛ وتم تأكيد نقاط الضبط/المرجع المساحي

  • مخططات الخدمات المنفذة مستلمة؛ ومسح الحالة المشترك مع صور/فيديو مرفقة بوسوم جغرافية

4) HSE والأمن

  • قواعد الموقع/حزمة التعريف، وخطة الطوارئ ونقاط التجمع

  • السياج/الحواجز، واللافتات، وإدارة الحركة، ومعايير الرفاه

5) الوصول والحيازة والواجهات

  • مفاتيح/بطاقات البوابات، ومسارات التسليم، وقواعد المرافقة إن وجدت

  • خطة الحيازة المرحلية/الجزئية ومصفوفة الواجهات (مقاولون آخرون/مستأجرون)

6) المرافق والأعمال المؤقتة

  • كهرباء/مياه/بيانات مؤقتة أو بدائل متفق عليها؛ والقياس ومن يدفع

  • اعتمادات الأعمال المؤقتة (حواجز، سقالات، تدعيم)

7) ضبط المستندات

  • فهرس تحويلات التسليم؛ وضبط الإصدارات؛ وبروتوكول التواصل (RFI, SI)



خطاب تسليم موقع قابل للتعديل (صاحب العمل ➜ المقاول)

الموضوع: تسليم (حيازة) الموقع — [كامل/جزئي – المنطقة/المرحلة __]
رقم المشروع/العقد: __ | الموقع/القطعة: __
تاريخ ووقت السريان: [DD MMM YYYY, HH:MM]

  1. نمنحكم بموجب هذا حيازة الموقع (أو المنطقة/المرحلة الموضحة في الملحق أ) اعتبارًا من التاريخ/الوقت أعلاه، لتنفيذ الأعمال وفقًا للعقد.

  2. تم تأكيد أن الموقع قابل للوصول وفقًا للعقد (الوصول المادي/القانوني/التشغيلي؛ المرافق المؤقتة؛ المعلومات الأساسية) باستثناء القيود المدرجة في الملحق ج.

  3. المستندات المسلّمة (انظر فهرس الملحق ب): خطة التسليم، خطة الوصول، تقرير حالة المرافق، قائمة رسومات IFC، نقاط الضبط/المرجع المساحي، قواعد الموقع/ملف HSE.

  4. انتقال المسؤوليات عن المنطقة المحازة: الأمن، وHSE/التعريف، والعناية بالأعمال، وحماية الأطراف الثالثة.

  5. مسح الحالة المشترك مكتمل؛ ومراجع سجل الصور/الفيديو مدرجة في الملحق د.

  6. الاحتفاظ بالحقوق: إن إقرار المقاول بالحيازة هو دون مساس بحقوقه في تمديد الوقت والتكلفة عن القيود المدرجة في الملحق ج، وذلك رهناً بأحكام الإشعار الواردة في العقد.

التوقيعات
صاحب العمل/المهندس: __________________ (الاسم، المسمى، التاريخ)
المقاول (إقرار): __________________ (الاسم، المسمى، التاريخ)

الملاحق

  • الملحق أ: مخطط المنطقة/المرحلة (رقم الرسم …)

  • الملحق ب: فهرس التحويلات (المستندات، الإصدارات، التواريخ)

  • الملحق ج: جدول القيود والاحتفاظ بالحقوق

    • القيد | المنطقة/الـChainage | الأثر | التخفيف المؤقت | المسؤول | التاريخ المستهدف

  • الملحق د: سجل مسح الحالة (شبكة الموقع، أرقام الصور، الملاحظات)


الخلاصة

إن تسليم الموقع الموثق بوضوح يرسّخ الوقت والمخاطر والسلامة منذ اليوم الأول. عرّف الموقع القابل للوصول بوضوح، وافصل بين NTP والحيازة، واستخدم جدول القيود/الاحتفاظ بالحقوق لحماية الطرفين. وقرن الخطاب بقائمة التحقق لتوحيد العملية عبر المشاريع.


التنزيل (CTA مع أسماء ملفات مناسبة لمحركات البحث)



المراجع (نقاط انطلاق موثوقة)

  • إرشادات عقود FIDIC بشأن حق الوصول/حيازة الموقع وآليات الوقت/التكلفة

  • Designing Buildings Wiki: مفاهيم الحيازة/التسليم في البداية وعند الإنجاز

  • أدلة أفضل الممارسات في الصناعة بشأن سجلات الحالة الرقمية وقوائم تحقق التسليم

Hana Kim's photo
Hana Kim
@WaterSenseHana
Jun 29, 2026
0
0
1
9

تسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، قائمة التحقق وقالب خطاب مجاني

Frequently Asked Questions


FAQ

Q: ما الفرق بين «إشعار المباشرة» و«تسليم الموقع»؟

A: إشعار المباشرة يجيز بدء العمل من تاريخ محدد؛ أما تسليم الموقع فيمنح الحيازة الفعلية للموقع. ويجب أن يبدأ زمن الإنجاز من الأحدث بينهما أو عندما يستوفي الموقع شروط «الموقع القابل للوصول» المحددة في العقد.

FAQ

Q: ماذا يجب أن يشمل «الموقع القابل للوصول» تحديدًا؟

A: مسارات وصول مادية واضحة، وحقوق دخول قانونية، وساعات عمل متفق عليها، ومرافق مؤقتة (أو بدائل معتمدة)، ومعلومات أساسية (رسومات IFC، نقاط الضبط، مخططات الخدمات المنفذة، قواعد HSE). ويجب إدراج أي نواقص كقيود في سجل التسليم.

FAQ

Q: لماذا نحتاج إلى مسح حالة مشترك عند التسليم؟

A: لأنه يثبت خط الأساس لتمييز الحالات السابقة عن الأضرار التي يتسبب بها المقاول، ويقلل النزاعات، ويدعم الامتثال للتأمين وHSE، ويسرّع الإصلاحات عبر تحديد المسؤولية والمواعيد المستهدفة.

FAQ

Q: هل يمكن تسليم الموقع على مراحل؟

A: نعم. تُصدر رسالة تسليم واحدة لكل مرحلة/منطقة، مع تاريخ/وقت بدء خاص بها، وقائمة قيود، ومدخلات مسح الحالة. واربط معالم البرنامج بتواريخ الحيازة المرحلية تلك.

FAQ

Q: من يدفع مقابل المرافق المؤقتة قبل التوصيلات الدائمة؟

A: اتبع العقد: عادةً يتولى المقاول ترتيب ودفع تكاليف المرافق المؤقتة ما لم يوفرها صاحب العمل. وسجّل الترتيب (المصدر، القياس، مسؤولية التكلفة) في سجل التسليم.

FAQ

Q: ماذا يحدث إذا بدأنا دون خطاب تسليم رسمي؟

A: تتعرض لمنازعات حول الوقت/غرامات التأخير، وفجوات في التأمين، وغموض في مسؤوليات HSE، ونزاعات بشأن الأضرار السابقة. يجب دائمًا توثيق الحيازة بخطاب تسليم موقّع وسجل.

FAQ

Q: كيف ينبغي إدارة الصور والأدلة؟

A: استخدم سجل صور مع أرقام تعريف مرتبطة بكل صف في السجل، وأدرج الوسوم الجغرافية حيث أمكن، واتبع نظام تسمية مثل (LOG-YYYY-SEQ_Grid_Chainage_##.jpg)، وخزّن كل شيء في مجلد مضبوط الإصدارات أو CDE.

Related Checklists


Nominated Subcontractor Proposal/Instruction Review Checklist
✅ 24 items
Nominated Subcontractor Proposal/Instruction Review Checklist provides a structured, internal form for contractors to assess a proposed or instructed nomination before acceptance, conditional acceptance, or objection. This practical nomination review consolidates scope definition, programme and sequencing, commercial exposure, technical capability, and contractual protection in one place. Within the first pass, you will surface interface gaps, builder’s work in connection, temporary works responsibilities, lead times, authority approvals, and back-to-back obligations per approved project specifications and authority requirements. The checklist avoids common risks such as misaligned LD caps, inadequate insurance limits, weak pass-through of delay damages, unclear warranty terms, and unfunded advance payments. Outcomes are decision-ready, evidence-backed, and immediately distributable to project controls, procurement, and commercial leads. Use the interactive mode to tick items, add comments, attach proofs, and export to PDF/Excel with a QR-secured audit trail.
Steel Material & Fabrication Inspection Checklist | Ensure Safety
✅ 15 items
Ensuring the quality and safety of steel materials and their fabrication is crucial before erection in any construction project. This comprehensive checklist provides detailed steps to assess the integrity, compliance, and suitability of steel components. By following this guide, inspectors and construction professionals can identify potential issues early, ensure adherence to industry standards, and ultimately contribute to the longevity and safety of the structure being erected.
Concrete Formwork and Reinforcement Inspection Checklist
✅ 15 items
This checklist is designed to guide engineers and site supervisors in conducting thorough inspections of concrete formwork and reinforcement before concrete placement. Ensuring the integrity of these components is crucial for the structural stability and safety of the construction project. This checklist covers key aspects including alignment, support, cleanliness, and compliance with design specifications, providing a practical tool to prevent costly errors and ensure high-quality outcomes.
Concrete Placement and Consolidation Inspection Checklist
✅ 14 items
This checklist is designed to guide professionals in inspecting concrete placement and consolidation during the pouring process. Ensuring the correct placement and consolidation of concrete is critical to the structural integrity and longevity of any concrete structure. This checklist provides a comprehensive series of tasks that help in maintaining the quality of concrete work, reduce worksite errors, and enhance safety. By following these detailed steps, inspectors can verify that all relevant standards are being met, ensuring that the concrete sets properly and achieves its designed strength.
Concrete Curing & Surface Finish Inspection
✅ 17 items
Ensuring the quality of concrete curing and surface finish is crucial for the longevity and safety of any construction project. This checklist is designed to guide inspectors and construction professionals through a comprehensive evaluation of concrete surfaces post-placement. By following these steps, you can identify potential issues early and ensure that the concrete meets the required standards, ultimately enhancing the structural integrity and aesthetic appeal of the construction.

Related Articles


Fidic Site Instruction Form Download Usage
⏳ 2 min read
نموذج تعليمات موقع Fidic - تنزيل مجاني ونصائح للاستخدام
قم بتنزيل نموذج تعليمات موقع FIDIC المجاني. تعلم كيفية استخدامه في أي إصدار من FIDIC، وتتبع التغييرات، والحماية من النزاعات بسجلات صحيحة.
Site Housekeeping Checklist Download
⏳ 4 min read
قائمة فحص مجانية لنظافة الموقع – تنزيل بصيغ Excel وword وpdf
حافظ على موقع إنشاءات آمنًا ومنظمًا مع قائمة فحص شاملة لنظافة الموقع. حمّلها مجانًا بصيغ Excel أو Word أو PDF لتسهيل إزالة المخلفات.
Site Safety Checklist Functionality Tools Equipment
⏳ 3 min read
قائمة شاملة لسلامة الموقع لفحص وظائف الأدوات والمعدات
دليل متكامل لفحص وظائف الأدوات اليدوية والكهربائية والمعدات الثقيلة والسلالم والسقالات ومعدات الحماية الشخصية، مع نماذج فحص وصيانة وروابط تنزيل بصيغ وورد وإكسل وPDF وصورة لضمان أعلى معايير السلامة في مواقع العمل
How To Prepare Construction Mobilization Plan
⏳ 12 min read
كيفية إعداد خطة تعبئة موقع الإنشاء: دليل خطوة بخطوة، مثال، وقائمة تحقق
تعرّف على كيفية إعداد خطة تعبئة موقع الإنشاء خطوة بخطوة، بما يشمل مراجعة العقد، تخطيط الموقع، المرافق المؤقتة، الخدمات، الامتثال، والميزانية.
Worker Training Safety Briefing Checklist Download
⏳ 2 min read
قائمة شاملة للتحقق من تدريب العمال وإحاطات السلامة: تنزيلات مجانية بصيغ Excel وword وpdf
عزّز سلامة موقع العمل باستخدام قائمة التحقق المجانية والقابلة للتخصيص لتدريب العمال وإحاطات السلامة، بصيغ Excel وWord وPDF، مع دعم الامتثال لمعايير OSHA.
