توضيحات الموقع (RFIs) في البناء — التعريف، المعنى القانوني & القوالب المجانية
الملخص التنفيذي
إن توضيح الموقع—ويصدر غالبًا على شكل RFI (طلب معلومات) أو استفسار فني (TQ)—هو سؤال رسمي مكتوب يُستخدم لتفسير الرسومات أو المواصفات أو ظروف الموقع دون تغيير النطاق. وهو يطلب تفسير المهندس/الاستشاري حتى يستمر العمل بما يتوافق مع العقد. قانونيًا: التوضيح ليس تعليمات؛ وإذا كانت الإجابة تغيّر الوقت أو التكلفة أو النطاق، فيجب تصعيدها وإصدارها كـ تعليمات موقع (SI) و/أو أمر تغيير/تعديل، مع الحفاظ على حقوق الإخطار وEOT/التكلفة. احرص على المعرفات الفريدة والطوابع الزمنية والمرفقات لحماية الطرفين.
ملاحظة على المصطلحات (مهم للوضوح)
في هذه المقالة، يشير RFI إلى طلب معلومات (توضيح الموقع).
في بعض المناطق، يُستخدم RFI أيضًا بمعنى طلب التفتيش (ويُسمى أيضًا WIR/IR/ITR)—وهذه عملية مختلفة تركز على اعتماد الجودة/التفتيش.
إذا كنت تبحث عن نماذج وقوائم تحقق للتفتيش، فراجع: طلب فحص الأعمال (WIR) — دليل وقائمة تحقق مجانية و نماذج طلب العمل/التفتيش (WIR/ITR) طلب التفتيش (RFI)
التنزيلات المجانية
-

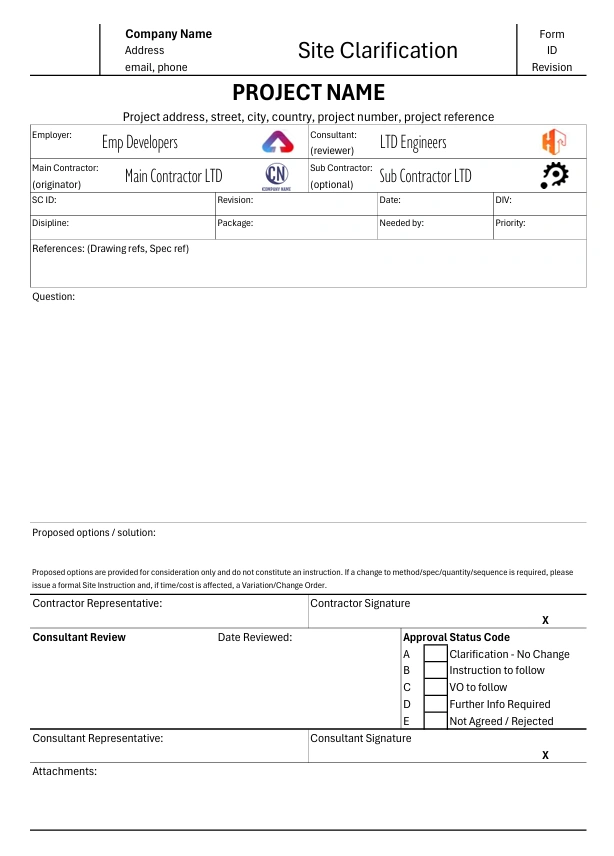

توضيح الموقع / RFI (Excel) — قوائم منسدلة و"أيام الفتح" تلقائيًا
• تنزيل توضيح الموقع (RFI) بصيغة XLSX
• تنزيل توضيح الموقع (RFI) بصيغة PDF
• تنزيل توضيح الموقع (RFI) بصيغة WebP -

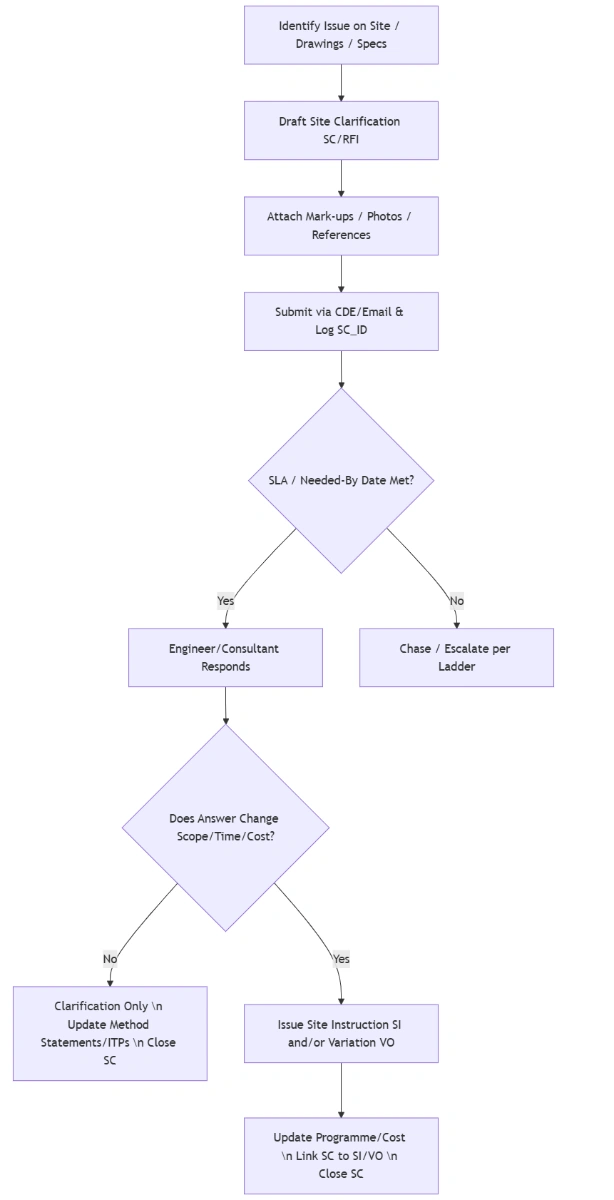

مخطط سير — راجع مخطط سير (سير العمل).
نصيحة احترافية: استورد ملف XLSX إلى Google Sheets للتعاون، ثم أضف قوائم التحقق من صحة البيانات (الحالة/الأولوية/التخصص) ولوحة محورية لمتابعة SLA/العمر الزمني.
المخاطر والتنبيهات (اقرأ قبل الإرسال)
-
اعتبار التغييرات «توضيحات» من أجل تجاوز ضبط التغيير
-
إجابات شفهية أو محاضر بلا تأكيد مكتوب
-
فوات تاريخ Needed-By → تأخر البرنامج
-
ردود غامضة («استخدم أفضل حكم») → خطر على الجودة/الضمان
-
عدم ربط التحديثات اللاحقة (الرسومات، بيانات المنهجية، ITPs)
1) ما هو توضيح الموقع؟
هو سؤال رسمي مسجل يطلب تفسير وثائق العقد القائمة أو ظروف الموقع. وهو تفسيري (وليس توجيهيًا) ولا يمكنه تغيير النطاق/الوقت/التكلفة بمفرده.
مرتبط لكنه مختلف
-
تعليمات الموقع (SI / ASI / Field Order) : توجه العمل؛ وقد تغيّر النطاق
-
أمر التغيير / التعديل : يعدّل الوقت/التكلفة/النطاق عبر آلية العقد
-
NCR / العيب: عدم مطابقة للجودة، وليس طلب معلومات
-
WIR / طلب التفتيش : سير اعتماد التفتيش (مقال مختلف)
2) أسماء أخرى قد تسمعها (استخدمها في المسرد وSEO)
-
RFI — طلب معلومات (الأكثر شيوعًا)
-
TQ — استفسار فني (شائع في الشرق الأوسط/آسيا والنفط والغاز)
-
RFC — طلب توضيح
-
DQ / DCR — استفسار تصميم / طلب توضيح تصميم
-
FIR — طلب ميداني/معلومات
-
SQ / CQ — استفسار الموقع / استفسار المقاول
(مرتبط لكنه ليس نفسه: SI/ASI/Field Order، VO/CO، WIR/IR/ITR، RFD/TDR—طلب انحراف).
3) متى ترفع توضيح موقع
-
الغموض/التعارض بين الرسومات/المواصفات/BoQ
-
أبعاد أو مناسيب أو سماحات أو واجهات مفقودة
-
تعارضات التخصصات (مثل MEP مقابل الفتحات الإنشائية)
-
ظروف موقع مختلفة/غير متوقعة أو قيود الوصول
-
متطلبات الجهات/اللوائح غير المضمنة في التصميم
-
قرارات التسلسل/المنهجية التي تتطلب تأكيدًا تصميميًا
4) الأدوار والمسؤوليات
-
المقاول/المقاول الفرعي: تحديدها مبكرًا، وصياغة سؤال مركز، واقتراح الخيارين A/B مع ملاحظات الوقت/التكلفة، ثم الإرسال والمتابعة
-
المهندس/الاستشاري: التقييم، والرد بوضوح، والتصعيد إلى SI/VO إذا نشأ تغيير
-
المالك/العميل: القرارات المؤثرة في النطاق/التكلفة/الوقت
-
المصممون/الأطراف الثالثة: مدخلات تخصصية؛ ردود منسقة
5) سير العمل (من البداية إلى النهاية)
-
البدء: تعيين SC_ID، وتحديد Needed-By (SLA)، واختيار قائمة التوزيع
-
الصياغة: السياق → سؤال واحد واضح → الخياران A/B (مع الآثار)
-
المرفقات: علامات توضيحية مقتطعة، رسومات تخطيطية، صور، مقتطفات من المواصفات
-
الإرسال: عبر CDE/البريد الإلكتروني؛ PDF تلقائي؛ تحديث السجل
-
المتابعة: تذكيرات قبل SLA؛ التصعيد وفق التسلسل
-
الرد: قرار واضح؛ الإشارة إلى المستندات؛ وذكر ما إذا كانت هناك حاجة إلى تعليمات/تغيير
-
الإغلاق: ربط أرقام SI/VO؛ تحديث الرسومات/الطرق/ITPs؛ الأرشفة
6) التواصل وضبط الوثائق (CDE/البريد الإلكتروني)
-
احفظه في بيئة بيانات مشتركة مع بيانات وصفية (SC_ID، التخصص، الحالة)
-
تصنيف الموضوع: [SC][Project][Discipline][SC_ID] — Short Title (Needed-By: DD-MMM)
-
موضوع SC واحد لكل سلسلة بريدية؛ احتفظ بـ PDF النهائي في CDE
-
يجب أن تشير محاضر الاجتماعات/ملاحظات الزيارة الميدانية إلى SC_ID
7) كتابة أسئلة وأجوبة عالية الجودة
افعل
-
التزم بـ موضوع واحد لكل SC
-
ضع Needed-By والأثر المحتمل على البرنامج في المقدمة
-
قدّم الخيارين A/B مع إشارات الوقت/التكلفة
-
استخدم صورًا دقيقة ومقتطعة
لا تفعل
-
اجمع مسائل غير مرتبطة
-
استخدم صياغة غامضة أو ذاتية
-
أخفِ السؤال الرئيسي تحت لقطات الشاشة
-
لا تقبل إجابات غير واضحة—اطلب SI/VO إذا تم إعطاء توجيه
8) الإطار التعاقدي والقانوني (غير مرتبط بإطار محدد)
-
السلطة: فقط الأطراف المخولة يمكنها إصدار التعليمات؛ أما التوضيحات فلا تصدر تعليمات
-
مُحفّز التغيير: إذا كانت الإجابة توجه إلى طريقة/كمية/مواصفة/تسلسل مختلف، فاطلب SI وإذا أثرت في الوقت/التكلفة، فاطلب Variation/CO
-
الحدود الزمنية والإخطارات: قدّم الإخطارات في الوقت المناسب واحتفظ بالحقوق داخل SC (مثل: «قد يكون هناك أثر زمني إذا صدر القرار بعد Needed-By»)
-
الاستحقاقات: قد يدعم التوجيه المتأخر/المتغير EOT/التكلفة—فقط إذا وُجدت الإخطارات والسجلات
-
حفظ السجلات: حافظ على التسلسل الزمني (الإرسال، المتابعات، الاجتماعات، الرد النهائي)
9) الواجهات مع الضوابط الأخرى
-
SC ↔ SI: التوضيح الذي يتحول إلى توجيهي يجب توثيقه رسميًا
-
SC ↔ Variation: التوجيه الذي يؤثر في الوقت/التكلفة → VO/CO
-
SC ↔ سجل المخاطر: الموضوعات المتكررة تصبح مخاطر/إجراءات
-
SC ↔ الجدول الزمني: وسم الأنشطة المتأثرة؛ ومراقبة المسار الحرج
-
SC ↔ المشتريات: إيقاف أوامر الشراء حتى إغلاق التوضيحات الحرجة
10) مؤشرات الأداء ولوحات المتابعة
-
متوسط زمن الاستجابة و% المتأخر مقابل SLA
-
فئات العمر الزمني: 0–7 / 8–14 / 15–21 / 21+ يومًا
-
معدل الإجابة من أول مرة (دون إعادة فتح)
-
التحويل: SCs → SI/VO
-
أكثر الرسومات/التخصصات حجمًا (استهدف التنسيق)
معادلات بسيطة (Excel/Sheets):
Days_Open = IF(Respond_Date="", TODAY(), Respond_Date) - Submit_Date
إشارة التأخر: =AND(Respond_Date="", TODAY()>Needed_By)
11) أمثلة ودراسات حالة مصغرة
-
فجوة في التفاصيل، بلا تغيير: تم تأكيد تباعد مراسي الواجهة؛ لا SI/VO؛ تم تحديث بيان المنهجية؛ وأُغلق SC.
-
SC → SI → VO: تعارض خدمات السقف؛ الرد يوجه إلى مسار جديد (SI)؛ ويصدر QS VO للأعمال/الوقت الإضافي.
-
رد متأخر، وتأخير حرج: لم يُجب عن SC الخاص بالعزل المائي لمدة 12 يومًا على المسار الحرج؛ أصدر المقاول إخطار تأخير؛ ودعمت السجل والمتابعات مطالبة EOT.
12) قائمة التحقق لأفضل الممارسات
-
موضوع واحد لكل SC؛ سؤال واضح في المقدمة
-
أضف الخيارين A/B مع ملاحظات الوقت/التكلفة
-
حدد Needed-By بما يتوافق مع النظرة المستقبلية
-
سجل → تابع → صعّد قبل انتهاء SLA
-
عند أي إشارة تغيير، أصر على SI/VO
-
أغلق الحلقة: الرسومات، الطرق، ITPs، المشتريات، الجدول الزمني
13) المسرد (نظرة سريعة)
SC: توضيح الموقع • RFI: طلب معلومات • TQ: استفسار فني • RFC: طلب توضيح • DQ/DCR: استفسار تصميم/طلب توضيح تصميم • FIR: طلب ميداني/معلومات • SQ/CQ: استفسار الموقع/المقاول • SI/ASI/Field Order: تعليمات الموقع • VO/CO: أمر تغيير/تعديل • WIR/IR/ITR: (تفتيش) طلب عمل/تفتيش • CDE: بيئة البيانات المشتركة • WBS: هيكل تقسيم العمل • SLA: اتفاقية مستوى الخدمة • EOT: تمديد الوقت.
14) الخلاصة وCTA
عند التعامل معها بشكل صحيح، فإن توضيحات الموقع تقلل المخاطر، وتحمي البرنامج، وتجعل مشروعك جاهزًا للمطالبة.
حمّل الحزمة المجانية الآن:
-
وإذا كنت هنا من أجل عمليات التفتيش، فانتقل إلى طلب التفتيش (WIR) — دليل وقائمة تحقق مجانية.
