مقتطف مميز:

يسجّل سجل توضيحات الموقع (ويُسمّى أيضًا سجل RFI، أو سجل RIF أو سجل استفسارات الموقع) كل توضيح من مرحلة الإصدار → الرد → الإغلاق، مع تواريخ الاستحقاق والنتائج (تم التوضيح، تعليمات، تغيير). استخدمه لمتابعة الردود، ومنع التأخيرات، والحفاظ على سجل تدقيقي لمطالبات تمديد الوقت/التكلفة.

ملاحظة مصطلحية: هنا تعني RFI = Request for Information (توضيح الموقع). بعض المناطق تستخدم RFI بمعنى Request for Inspection (WIR/IR/ITR)—وهذه عملية مختلفة تركز على التفتيش. اطّلع على طلب التفتيش هنا


تنزيلات مجانية

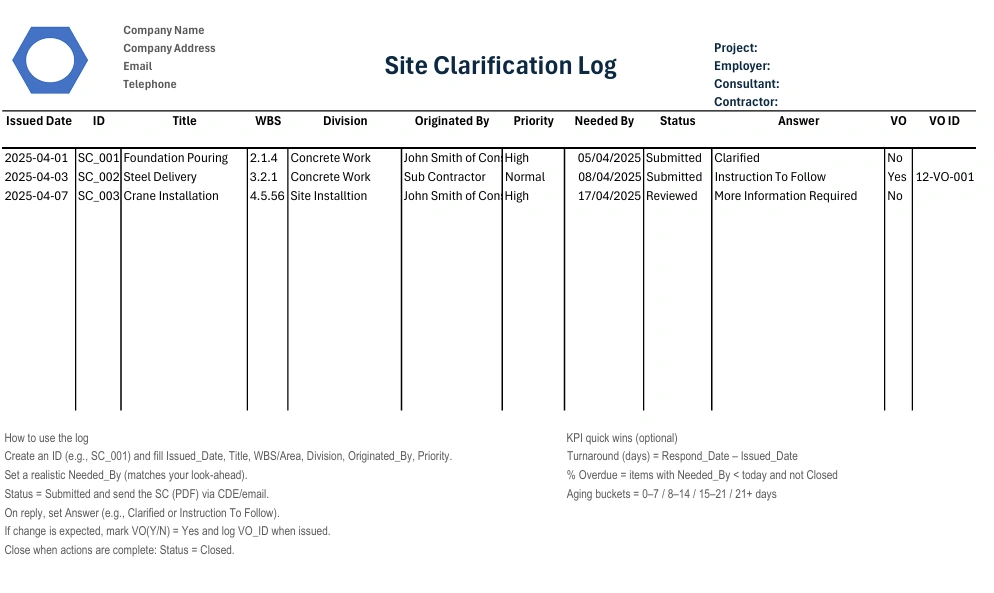

سجل توضيحات الموقع quollnet rfi

كيفية استخدام السجل (بسرعة)

  1. أنشئ معرّفًا (مثل SC_001) واملأ Issued_Date، Title، WBS/Area، Division، Originated_By، Priority.

  2. حدّد Needed_By واقعيًا (بما يتوافق مع خطة المتابعة).

  3. Status = Submitted ثم أرسل SC (PDF) عبر CDE/البريد الإلكتروني.

  4. عند الرد، حدّد Answer (مثل Clarified أو Instruction To Follow).

  5. إذا كان التغيير متوقعًا، فاجعل VO(Y/N) = Yes وسجّل VO_ID عند الإصدار.

  6. أغلقه عند اكتمال الإجراءات: Status = Closed.



مكاسب سريعة لمؤشرات الأداء (اختياري)

  • Turnaround (days) = Respond_Date – Issued_Date

  • % Overdue = البنود التي يكون فيها Needed_By < اليوم وليست Closed

  • Aging buckets = 0–7 / 8–14 / 15–21 / 21+ يومًا


Giovanni Rossi's photo
Giovanni Rossi
Jul 22, 2026
0
3
52
47

سجل توضيحات الموقع (سجل RFI) — قالب Excel مجاني

Frequently Asked Questions


FAQ

Q: ما هو سجل توضيحات الموقع (سجل RFI) ولماذا يُستخدم؟

A: هو سجل بسيط يتتبع كل توضيح من مرحلة الإصدار إلى الرد ثم الإغلاق، مع تاريخ الاستحقاق/‏SLA، والحالة، والرد، وأي رابط إلى أمر تغيير (VO). يساعدك على متابعة القرارات، وتجنب التأخيرات، والحفاظ على سجل تدقيقي لمطالبات تمديد الوقت/التكلفة.

FAQ

Q: ما الأعمدة التي يجب أن يتضمنها سجل توضيحات موقع أساسي؟

A: استخدم: Issued_Date، SC_ID، Title، WBS/Area، Division، Originated_By، Priority، Needed_By، Status، Answer، VO (Y/N)، VO_ID، Notes. هذا يغطي التعريف، وتاريخ الاستحقاق، ودورة الحياة، والنتيجة، والارتباط التجاري.

FAQ

Q: ما الفرق بين Status و Answer؟

A: Status هو دورة الحالة (Submitted، Reviewed، Answered، Closed). أما Answer فهو النتيجة (Clarified، Instruction To Follow، Further Information Required). إبقاؤهما منفصلين يجعل التقارير ولوحات المتابعة أدق.

FAQ

Q: كيف أحدد تاريخ Needed-By بشكل واقعي؟

A: اربطه بخطة المتابعة لمدة 2–3 أسابيع وبأزمنة التوريد للنشاط. كثير من الفرق تستهدف 3–10 أيام عمل حسب التعقيد والمخاطر.

FAQ

Q: متى يجب ضبط VO (Y/N) على “Yes” وتعبئة VO_ID؟

A: اجعل VO = Yes إذا كان الرد يشير إلى تغيير في الوقت أو التكلفة أو النطاق، وكان من المتوقع إصدار Variation/Change Order لاحقًا. أضف VO_ID بمجرد إصدار المستند التجاري (وأبقِ SC مفتوحًا حتى ذلك الحين).

FAQ

Q: هل يحل السجل محل الإشعارات التعاقدية الرسمية (مثل FIDIC/NEC/JCT)؟

A: لا، فالسجل أداة إدارية وليس إشعارًا قانونيًا. يجب عليك أيضًا اتباع إجراءات الإشعار والتعليمات المنصوص عليها في العقد (مثل FIDIC Red Book 2017 لأعمال الإنشاءات؛ وعمليات NEC4 ECC). neccontract.com

FAQ

Q: هل توجد RFIs/توضيحات الموقع بهذا الاسم في FIDIC؟

A: مصطلح “RFI” ليس تعريفًا واردًا في FIDIC. عادةً ما تتعلق التوضيحات بالتفسير أو الرسومات أو التعليمات، وأي تغيير يجب التعامل معه عبر تعليمات المهندس/التغييرات الرسمية وآلية المطالبات. راجع صفحات عقود FIDIC الرسمية ومعلومات Red Book. FIDIC

FAQ

Q: أين يمكنني قراءة المزيد عن عائلات عقود FIDIC؟

A: راجع النظرة العامة الرسمية لـ FIDIC ومتجر الكتب الخاص بها للاطلاع على Red/Yellow/Silver/Green Books والإرشادات. FIDIC

FAQ

Q: كيف يتوافق هذا مع NEC4 ECC؟

A: يركز NEC4 على التواصل الواضح والمقيد زمنيًا وإدارة التغيير عبر إجراءاته (مثل المراسلات وأحداث التعويض). يدعم سجلّك هذه العمليات، لكن الإشعارات الرسمية يجب أن تتبع قواعد NEC. neccontract.com

FAQ

Q: وماذا عن مستخدمي JCT؟

A: استخدم السجل لتتبع الاستفسارات التي قد تؤدي إلى تعليمات المعماري أو تغييرات. احرص دائمًا على مواءمة ذلك مع الإصدارات الحالية من JCT والإرشادات. jctltd.co.uk

FAQ

Q: هل يمكنني تشغيل السجل في Google Sheets بدلًا من Excel؟

A: نعم. استورد ملف CSV، وأضف قوائم التحقق من صحة البيانات (Status، Answer، Priority)، وفعّل الفلاتر، وطبّق التنسيق الشرطي لإبراز البنود المستحقة أو المتأخرة.

FAQ

Q: ما أسرع طريقة لتمييز البنود المتأخرة؟

A: أضف قاعدة: إذا كانت Status ≠ Closed و Needed-By < TODAY()، فقم بتمييز الصف. هذا يمنحك قائمة متابعة يومية.

FAQ

Q: كيف أغلق الإدخال بشكل صحيح؟

A: إذا كان Answer = Clarified، فحدّث المستندات اللاحقة واضبط Status = Closed. وإذا كان من المتوقع صدور Instruction/VO، فانتظر إصدار SI/VO، وسجّل VO_ID، ثم أغلقه على أنه “Change”.

FAQ

Q: هل يُسمح بإدخال سجل واحد لعدة أسئلة؟

A: يُفضّل تجنب ذلك. استخدم SC واحدًا لكل موضوع—فالمراجعون يردون أسرع، ويكون سجل التدقيق أنظف لأي حالة EOT/تكلفة.

FAQ

Q: هل أحتاج إلى صياغة قانونية داخل السجل نفسه؟

A: ليس مطلوبًا. اجعل السجل محايدًا. وإذا لزم الأمر، ضع سطرًا واحدًا في نموذج SC/البريد الإلكتروني: “للتوضيح فقط؛ إذا كان التغيير مطلوبًا، فقم بإصدار SI/VO بموجب العقد.” وللقواعد التعاقدية، راجع نموذجك (مثل FIDIC Red Book 2017). FIDIC

FAQ

Q: أين يمكنني الحصول على قالب مجاني لسجل RFI/توضيحات الموقع (Excel/CSV)؟

A: استخدم القوالب الأساسية أو الاحترافية المرتبطة في المقال؛ فهي تتضمن الأعمدة المذكورة أعلاه وصيغًا اختيارية لـ Days Open وOverdue وAging.
