Retenção na Construção: PPC, Limites e Garantias Bancárias

Como calcular a retenção em PPCs, distinguir taxas e tetos, tratar variações, libertação de valores e comissões de garantias bancárias.

Retenção na Construção: PPC, Limites e Garantias Bancárias
Retenção na Construção: PPC, Limites e Garantias Bancárias
Portuguese version

Retenção na construção: cálculo em PPC, limites e garantias bancárias

A retenção na construção corresponde a uma parcela do pagamento devido ao empreiteiro que o dono da obra retém segundo uma taxa, uma base de cálculo e um limite máximo definidos no contrato. Num certificado de pagamento de progresso (PPC), calcula-se a retenção acumulada, aplica-se o limite e desconta-se o valor retido nos PPC anteriores. A substituição por garantia bancária pode antecipar o recebimento, mas gera comissões e riscos próprios.

Taxa de retenção e limite máximo são conceitos diferentes

A retenção é uma forma de segurança contratual, não uma redução automática do valor dos trabalhos. O contrato define os trabalhos e valores sujeitos a retenção, a taxa aplicada aos certificados, o limite acumulado e a forma e o momento da libertação. Não existe uma percentagem única obrigatória para todos os contratos.

Por exemplo, pode ser retido 10% dos trabalhos elegíveis de cada PPC até perfazer um máximo equivalente a 5% de um valor contratual de referência. Os 10% são a taxa da dedução; os 5% definem o teto acumulado. A base da retenção não é necessariamente a mesma base usada para determinar esse teto.

Exemplo prático de retenção acumulada com teto

Num contrato inicial de 1 000 000 $, considere uma dedução de 10% sobre os trabalhos elegíveis, com limite de 50 000 $. Pressupõe-se que não houve libertações nem ajustes anteriores.

PPCNovos trabalhos elegíveisRetenção deste PPCTotal retido
1200 000 $20 000 $20 000 $
2200 000 $20 000 $40 000 $
3200 000 $10 000 $50 000 $
4200 000 $0 $50 000 $

No terceiro certificado, 10% dos novos trabalhos seriam 20 000 $, mas só restam 10 000 $ até atingir o teto. Certificados negativos, créditos, alterações ao teto ou libertações anteriores exigem reconciliação segundo o contrato.

Como calcular a retenção num certificado de pagamento (PPC)

A folha de PPC deve distinguir o valor acumulado até à data, o valor já certificado e o valor do período atual. A base acumulada de retenção pode conter trabalhos executados do mapa de quantidades (BOQ), variações aprovadas e executadas, e reclamações aprovadas e vencidas que o contrato sujeite a retenção. Deduções do dono da obra só reduzem esta base se o contrato o determinar.

  1. Determinar a base acumulada elegível de retenção.
  2. Aplicar a taxa prevista no contrato, por exemplo 10%.
  3. Limitar a retenção acumulada ao valor máximo contratual.
  4. Subtrair a retenção já deduzida nos PPC anteriores, com as devidas correções.

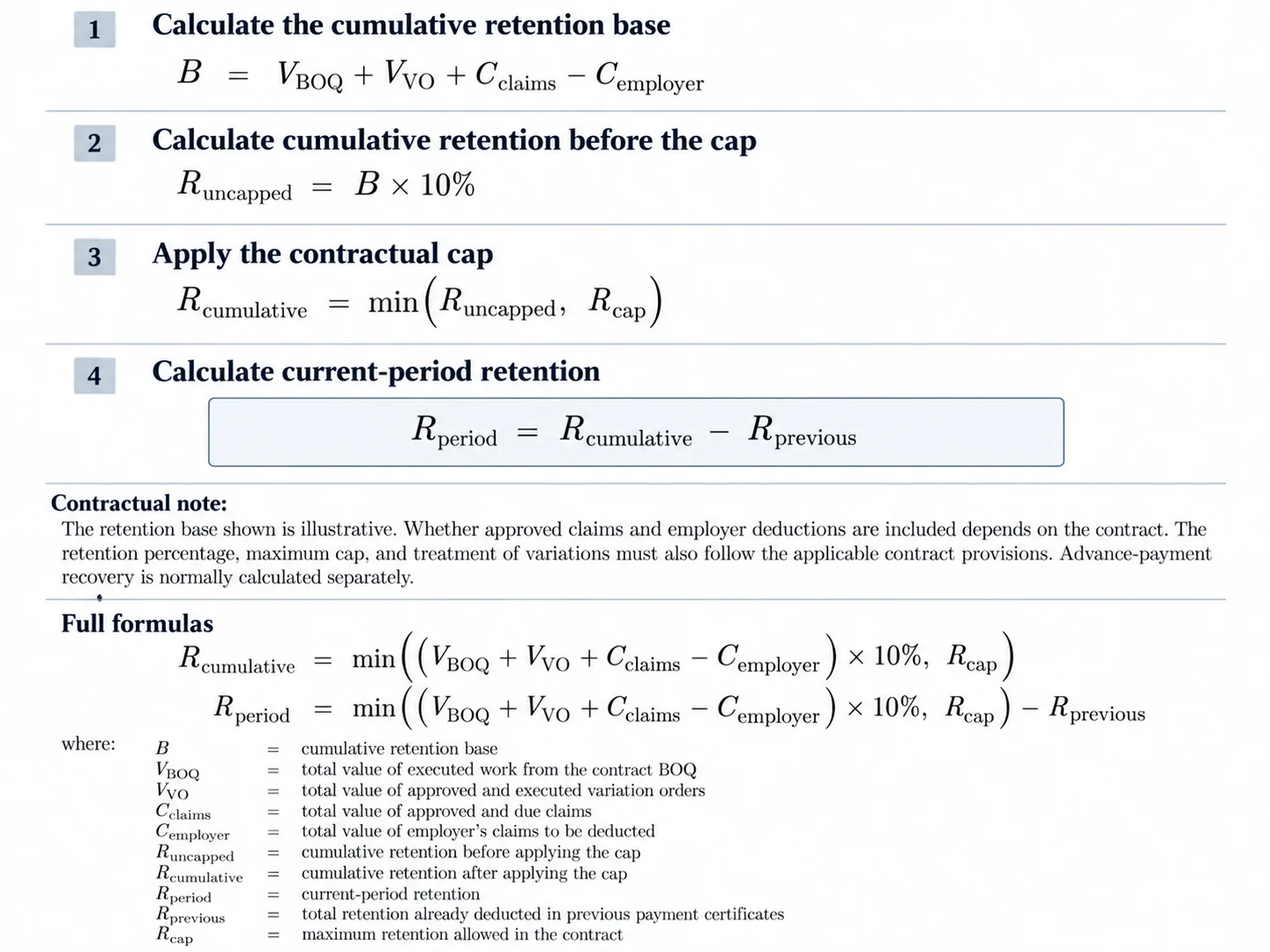

Quatro etapas de cálculo da retenção acumulada, aplicação do limite e retenção do período num PPC
As quatro etapas do cálculo; a imagem usa abreviaturas em inglês, explicadas neste texto. A base elegível depende do contrato.

Fórmula simplificada: retenção do período = mínimo entre (base acumulada elegível × taxa) e limite máximo contratual − retenção previamente deduzida.

Atenção: as reclamações aprovadas não estão automaticamente sujeitas à retenção. As reclamações ou compensações do dono da obra podem ser deduções independentes do pagamento, sem afetar a base da retenção. A recuperação do adiantamento é igualmente calculada em separado. Libertações de retenção e correções de valores negativos não devem ser tratadas como se fossem novas deduções positivas.

Exemplo completo: PPC n.º 3

Rubrica (USD)AcumuladoPPC anterioresPeríodo
Trabalhos BOQ executados420 000230 000190 000
Variações aprovadas e executadas30 00020 00010 000
Reclamações aprovadas, excluídas da retenção no exemplo10 000010 000
Valor bruto acumulado460 000250 000210 000
Recuperação do adiantamento40 00020 00020 000
Retenção sobre BOQ + variações elegíveis45 00025 00020 000
Valor líquido certificado375 000205 000170 000

A base acumulada é 420 000 + 30 000 = 450 000 $. A 10%, a retenção acumulada é 45 000 $, abaixo do limite de 50 000 $. Deduzindo os 25 000 $ retidos anteriormente, a retenção do PPC n.º 3 é 20 000 $. Uma folha anexa deve registar um PPC por linha, comprovando as retenções dos períodos anteriores.

O valor anteriormente certificado não se confunde com o valor efetivamente recebido. Um certificado em atraso de pagamento não deve gerar nova certificação dos mesmos trabalhos.

As variações alteram o limite máximo de retenção?

Não necessariamente. Se o teto for um montante fixo ou uma percentagem do valor inicial aceite do contrato, as variações não o modificam automaticamente. Se estiver expressamente ligado ao preço contratual revisto, pode aumentar ou diminuir. A inclusão de variações na base sobre a qual se calcula a retenção é uma questão independente.

Contrato revistoTeto original fixoPercentagem efetiva
1 000 000 $50 000 $5,00%
1 400 000 $50 000 $3,57%
700 000 $50 000 $7,14%

Se o contrato exigir um teto de 5% do valor revisto, o teto nos três casos seria de 50 000 $, 70 000 $ ou 35 000 $. A redução do teto pode exigir acertos, mas não significa obrigatoriamente um reembolso imediato sem a certificação e procedimento contratual aplicáveis.

Libertação da retenção: data contratual versus recebimento real

Alguns contratos preveem uma libertação parcial na receção ou conclusão prática e outra após a fase de notificação ou correção de defeitos. A divisão 50/50 é apenas um exemplo, não uma regra universal. É importante distinguir o direito à libertação, a respetiva certificação e o dinheiro efetivamente recebido.

Defeitos validamente notificados podem continuar a ser reparados após o termo da fase de notificação. Essa situação não legitima automaticamente a retenção da totalidade dos valores ou a prorrogação integral de uma garantia. Leia o guia sobre o Período de Responsabilidade ou Notificação de Defeitos (DLP/DNP).

Garantia de retenção: substituição de dinheiro retido

Quando o contrato ou o dono da obra o aceita, o empreiteiro pode apresentar uma garantia bancária de retenção para libertar quantias anteriormente retidas ou substituir retenções futuras. O dono da obra recebe segurança na forma de uma garantia e o empreiteiro recebe a liquidez. Isto não equivale necessariamente a um empréstimo bancário do valor nominal da garantia.

Podem existir comissões, custos de emissão e renovação, utilização de plafond bancário, margem em dinheiro e outros colaterais. Uma garantia que termina sem ser acionada não origina normalmente o reembolso de um empréstimo principal à instituição. Se o banco pagar uma reclamação válida, pode exigir reembolso ao empreiteiro nos termos do acordo bancário.

Simulação no CashflowPot: facilidade financeira equivalente

Para simular o efeito na tesouraria, pode manter-se no cenário de base o recebimento de retenção na data originalmente prevista e acrescentar uma entrada sintética quando a retenção é libertada antecipadamente, com uma saída sintética igual na data final inicialmente prevista. Os dois movimentos futuros anulam-se. Trata-se de uma técnica de previsão, e não da representação jurídica de um empréstimo.

Fluxo de caixaLibertação antecipadaData final prevista
Recebimento original do dono da obra0 $+50 000 $
Entrada sintética da facilidade+50 000 $0 $
Saída sintética compensatória0 $−50 000 $

Evite contar duas vezes o mesmo recebimento: se a entrada real do dono da obra já foi antecipada no modelo, não acrescente também a entrada sintética. Consulte o guia de fluxo de caixa para empreiteiros e o tutorial CashflowPot.

Comissões, renovação e execução parcial ou total da garantia

Exemplo ilustrativo: uma garantia de 50 000 $ válida por um ano, com comissão anual de 2%, custa 1 000 $ antes de outras despesas. Se o banco exigir uma nova margem em dinheiro de 10 000 $, a liquidez imediatamente disponível, após margem e comissão, é cerca de 39 000 $. Mais três meses de validade à mesma taxa representam cerca de 250 $ em comissão adicional, excluindo outros custos.

Se a garantia expirar sem execução, não há saída de caixa correspondente ao seu valor nominal. Se ocorrer execução parcial de 20 000 $ e o banco pagar, o empreiteiro poderá ter de reembolsar esse montante; numa execução total, a exposição pode atingir 50 000 $. O momento do pagamento ao banco pode ser diferente do fim do DLP. A existência de uma lista de defeitos perto do termo não autoriza automaticamente a execução da garantia integral.

Contabilidade e controlo contratual

A retenção afeta a liquidez, mas não é necessariamente uma redução do rendimento reconhecido. A classificação contabilística como conta a receber ou ativo contratual depende dos direitos e normas aplicáveis. Reconcilie os PPC, os valores retidos, os limites, as libertações, as datas de cobrança, a utilização da facilidade, as comissões e eventuais pagamentos por execução de garantias. Não aplique lançamentos contabilísticos genéricos sem analisar o contrato.

Descarregar o modelo Excel de PPC e retenção

Descarregar a aplicação de pagamento de progresso (PPC) e o registo de retenção (Excel). O ficheiro inclui a folha PPC, um registo com uma linha por certificado e instruções para valores acumulados, anteriores e correntes. É o modelo recomendado em substituição da antiga calculadora genérica.

Freya Eriksson's photo
Freya Eriksson
@NordicHVACFreya
Oct 19, 2026
0
6
348
304

Retenção na Construção: PPC, Limites e Garantias Bancárias

Frequently Asked Questions


FAQ

Q: Como calcular a retenção do período num PPC?

A: Aplicar a taxa à base acumulada elegível, limitar a retenção ao teto contratual e subtrair as retenções já deduzidas, incluindo os ajustes previstos.

FAQ

Q: As variações alteram o teto da retenção?

A: Só se a cláusula do teto o permitir. Um limite baseado no valor original pode manter-se fixo apesar das alterações do contrato.

FAQ

Q: Reclamações e deduções do dono da obra entram na base?

A: Não automaticamente. A elegibilidade é contratual; a recuperação do adiantamento e compensações são habitualmente deduções separadas.

FAQ

Q: É possível libertar a retenção com uma garantia bancária?

A: Sim, quando aceite pelo dono da obra e prevista ou acordada no contrato, sujeita a comissões e eventuais garantias adicionais.

FAQ

Q: Uma garantia não acionada exige o reembolso ao banco do valor nominal?

A: Regra geral, não; poderá haver reembolso quando o banco paga uma chamada válida da garantia.

FAQ

Q: Qual é o novo ficheiro Excel?

A: O modelo PPC e registo de retenção, com uma linha por certificado, cálculos cumulativos e instruções.

Related Checklists


Inspect waterproofing at façade base and plinth interfaces
✅ 26 items
Inspect waterproofing at façade base and plinth interfaces to ensure a durable, watertight building envelope. This checklist focuses on the critical transition where the façade meets the plinth, addressing façade base waterproofing, plinth interface sealing, and base flashing details. You will confirm substrate condition, membrane specification, termination bars, sealant continuity, drainage provisions, and protection layers—per approved project specifications and authority requirements. By controlling moisture pathways, capillary rise, splash-back, and ponding, you avoid mold growth, finishes deterioration, and structural damage. The outcome is documented compliance, clear acceptance criteria, and repeatable site practice that integrates with trade sequencing. Use this tool during pre-cover inspections, progressive works, and final handover to capture photos, readings, batch data, and signatures. Start interactive mode to tick tasks, add comments for nonconformances, and assign actions. When complete, export as PDF/Excel with QR authentication for audit and client records.
Test louver assemblies for water ingress & drainage control
✅ 26 items
Test louver assemblies for water ingress and drainage control is a targeted, field-ready procedure for exterior, vertical, wall-mounted louvers. This checklist supports louver water penetration testing and drainage verification by guiding you through calibrated spray rack setup, controlled pressure differentials, and objective evidence capture. You will verify that no free water passes the interior plane and that all collected water drains via designed paths without ponding or backflow. The scope excludes acoustic, airflow performance ratings, or structural load testing; it focuses strictly on water entry, leakage pathways at joints and fasteners, and the effectiveness of weeps and channels. Following these steps reduces rework, protects interior finishes, and confirms workmanship against approved project specifications and authority requirements. Typical outputs include uniform spray validation, stable differential pressure logs, timed drain-down observations, and a complete photo/video record. Use this interactive checklist to tick off tasks, add comments, attach evidence, and export to PDF/Excel; a QR code secures your record for audits and handover.
Expose Starter Bars Inspection Checklist and Field Guide
✅ 25 items
Expose starter bars inspections help ensure vertical reinforcement revealed from concrete is ready for continuity work. This checklist focuses on vertical projecting rebar—often called starter reinforcement or protruding bars—emerging from slabs and footings to connect future walls and columns. It excludes coupler installation activities. You will confirm protruding lengths, bar spacing, verticality, and bar diameter against the approved drawings; evaluate integrity for damage, bends, arc burns, or corrosion; and verify protection such as high‑visibility caps and temporary corrosion control. Proper exposure and verification reduce structural risks from insufficient development length, misalignment, or hidden damage, and prevent injuries from uncovered bar ends. The outcome is a safely managed workfront with traceable measurements, clear photo evidence, and ready-to-build status per approved project specifications and authority requirements. Use this interactive checklist to tick items, add comments with photos, and export your inspection record to PDF or Excel, complete with a QR for authentication.
What to Do When the Contractor Receives an NCR: Action Guide
✅ 22 items
What to do when the contractor receives an NCR is a practical, step-by-step response plan for construction teams facing a nonconformance report, non-compliance notice, or quality deviation. This checklist focuses on immediate containment, factual root cause analysis, corrective and preventive actions, and transparent closeout—without drifting into unrelated scopes. By following a structured approach, you reduce rework, avoid safety incidents, protect delivery dates, and maintain a defensible contractual position. Every step emphasizes objective evidence: calibrated measurements, annotated photos, batch numbers, inspection reports, and signatures. You will find guidance for logging, isolating affected work, coordinating hold points, and aligning with stakeholder expectations per approved project specifications and authority requirements. The result is a clear record demonstrating control of the nonconformance, verification of the fix, and prevention of recurrence. Start in interactive mode to tick items, add comments, attach files, and export your record as PDF/Excel with a QR link for quick field access.
Verify bore clean-out: sediment, cleanliness, tremie ready
✅ 20 items
Verify bore clean-out is a targeted quality-control step that confirms sediment thickness, base cleanliness, and tremie readiness for bored piles. This borehole cleanout verification focuses strictly on the final cleanliness of the base and the practical readiness of the tremie system prior to concrete placement. It excludes drilling parameters, tooling, and slurry or polymer design controls. By methodically measuring sediment thickness at several points, documenting base condition, and checking that the tremie pipe is clean, sealed, and able to remain embedded, you reduce risks of soft bases, inclusions, and post-pour defects. The outcome is a uniform, sound pile base that supports durable structural performance. This checklist guides inspectors, site engineers, and foremen to capture evidence with photos, measurements, and approvals aligned with approved project specifications and authority requirements. Use the interactive features to tick off steps, add comments, and export your record as PDF/Excel with an embedded QR for fast retrieval.

Related Articles


Itp Inspection Test Plan Construction
⏳ 8 min read
Plano De Inspeção e Teste (itp) Na Construção — Guia Completo, Modelos e Essenciais Legais
Aprenda a elaborar um ITP na construção: modelos, hold points, witness points, critérios de aceitação, alinhamento ISO 9001 e implicações FIDIC.
Can Ncr Lead To Termination
⏳ 8 min read
Um Ncr Pode Levar à Rescisão? o Risco Oculto Por Trás Do “notice To Correct”
Um NCR não rescinde um contrato por si só, mas pode gerar inadimplemento se um Notice to Correct/Cure for emitido e ignorado. Saiba como agir.
Windows Analysis
⏳ 4 min read
Análise Por Janelas | Método De Avaliação De Atrasos Na Construção
Saiba como a Análise por Janelas combina métodos prospectivos e retrospectivos para avaliar atrasos com precisão, incluindo caminho crítico e aspectos legais.
Master Construction Project Cashflow With Cashflowpot
⏳ 11 min read
Tutorial Cashflowpot: Criar, Testar e Financiar o Fluxo De Caixa Da Construção
Crie uma previsão no CashflowPot, modele condições contratuais, estime o financiamento, adicione facilidades, compare cenários e exporte para Excel.
Construction Cashflow Prediction
⏳ 14 min read
Previsão De Fluxo De Caixa Na Construção: Curvas De Custo e Faturação
Aprenda a prever o fluxo de caixa com curvas de atividade, WIEB, inspeções, materiais em obra e regras de faturação antes de construir o modelo completo do projeto.
