G
Guest

Análise por Janelas | Método de Avaliação de Atrasos na Construção

Saiba como a Análise por Janelas combina métodos prospectivos e retrospectivos para avaliar atrasos com precisão, incluindo caminho crítico e aspectos legais.

Análise por Janelas | Método de Avaliação de Atrasos na Construção
Análise por Janelas | Método de Avaliação de Atrasos na Construção
Portuguese version

Análise por Janelas na Avaliação de Atrasos na Construção

Introdução

Análise por Janelas é um método de análise de atrasos amplamente reconhecido e robusto que divide projetos de construção em períodos específicos, ou "janelas", para avaliar sistematicamente os atrasos ao longo do tempo. Ele combina de forma única abordagens prospectivas (voltadas para o futuro) e retrospectivas (voltadas para o passado) — oferecendo uma visão dinâmica e abrangente dos atrasos, o que o torna altamente defensável em disputas.


1. O que é a Análise por Janelas?

A Análise por Janelas segmenta a linha do tempo do projeto em intervalos discretos ("janelas") e compara os cronogramas planejados com o progresso real dentro de cada janela. Ao atualizar o cronograma regularmente, os atrasos são avaliados progressivamente (de forma prospectiva), mas também reconstrói retrospectivamente os eventos de atraso após a conclusão de cada janela.

  • Componente prospectivo: avalia os atrasos à medida que ocorrem em cada janela, permitindo uma gestão proativa de reivindicações.

  • Componente retrospectivo: usa dados reais de execução das janelas anteriores para reconstruir com precisão os atrasos passados.

Essa abordagem híbrida torna a Análise por Janelas mais crível em tribunal ou arbitragem do que métodos estáticos apenas retrospectivos (por exemplo, As-Planned vs. As-Built).


2. Como o Método Funciona

Etapa 1: Seleção da Janela

Divida o cronograma em intervalos — sejam intervalos fixos (por exemplo, mensais) ou intervalos dinâmicos (marcos ou eventos de atraso).

  • Intervalos fixos: atualizações regulares (mensais, trimestrais), proporcionando consistência.

  • Intervalos dinâmicos: vinculados diretamente a marcos principais ou eventos significativos de atraso, oferecendo precisão.

Etapa 2: Análise por Janela

Ao encerrar cada janela, atualize o cronograma com os dados reais de progresso. Realize a avaliação do atraso usando a análise do caminho crítico dentro de cada janela.

Etapa 3: Atribuição

Identifique claramente os atrasos, suas causas e responsabilidades, alocando a responsabilidade janela por janela.

Etapa 4: Documentação & Integração

Documente continuamente as conclusões e integre os dados aos registros de atrasos, garantindo precisão e transparência.


3. Exemplo Prático: Desvinculando Atrasos Concorrentes

Considere um projeto de 12 meses dividido em janelas trimestrais. Na Janela 2:

  • Atraso do proprietário (entrega tardia de materiais): 15 dias

  • Atraso do contratante (escassez de mão de obra): 10 dias, com sobreposição parcial

A Análise por Janelas esclareceu que ambos os atrasos se sobrepuseram por 5 dias. A responsabilidade foi alocada proporcionalmente:

  • Proprietário: 15 dias no total

  • Contratante: 10 dias no total

  • Sobreposição concorrente: 5 dias distribuídos com base nos termos contratuais

O resultado foi uma alocação justa e transparente, aceita em procedimentos de arbitragem.

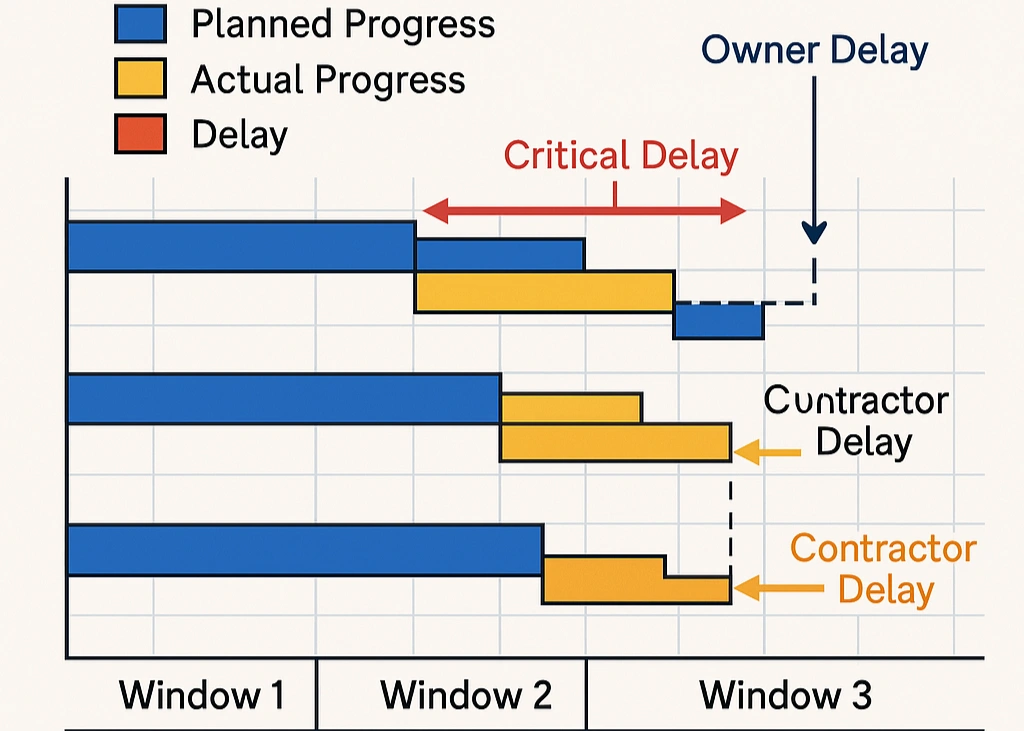

aplicação da análise por janelas


4. Critérios de Seleção da Janela: Compensações

  • Janelas menores (por exemplo, mensais):

    • Vantagens: alta precisão, identificação mais fácil de mudanças no caminho crítico

    • Desvantagens: maior esforço administrativo, intensivo em dados

  • Janelas maiores (por exemplo, trimestrais, marcos):

    • Vantagens: menor sobrecarga administrativa

    • Desvantagens: podem ocultar mudanças de curto prazo no caminho crítico e eventos de atraso

Selecione os tamanhos das janelas com base na complexidade do projeto, nos requisitos contratuais e nos recursos disponíveis.


5. Armadilhas Comuns & Estratégias de Mitigação

  • Armadilha: Integridade do cronograma ("Garbage In, Garbage Out")

    • Mitigação: garanta que os cronogramas de base sejam robustos, validados e revisados regularmente.

  • Armadilha: volatilidade do caminho crítico (mudanças frequentes que complicam a atribuição)

    • Mitigação: integre atrasos discretos usando Time Impact Analysis (TIA) dentro das janelas. Cruze as conclusões com registros contemporâneos, como relatórios diários e registros de atrasos.


6. Considerações Legais e Probatórias

Tribunais e painéis arbitrais preferem a Análise por Janelas quando:

  • Os cronogramas são atualizados de forma consistente (mensal, trimestralmente) em conformidade com as disposições contratuais.

  • Os eventos de atraso são documentados contemporaneamente (relatórios diários, notificações formais de atraso, correspondências).

Exemplo de Jurisprudência:
Em Mirant vs. AECOM, a Análise por Janelas desempenhou um papel decisivo na distribuição da responsabilidade, demonstrando como atualizações de cronograma bem mantidas e documentação contemporânea deram forte suporte às reivindicações e defesas relacionadas a atrasos.


7. Quando Usar a Análise por Janelas

  • Projetos complexos ou longos envolvendo múltiplos atrasos e partes interessadas

  • Projetos que exigem atualizações frequentes de cronograma (contratos FIDIC, NEC)

  • Situações envolvendo atrasos concorrentes ou múltiplos atrasos sobrepostos


8. Melhores Práticas

  • Defina claramente e mantenha de forma consistente os intervalos das janelas.

  • Atualize os cronogramas regularmente e valide a integridade dos dados.

  • Combine as análises por janelas com documentação abrangente de atrasos (registros, notificações, relatórios).

  • Cruze as conclusões com métodos como TIA para atrasos complexos.


9. Obtenha as Ferramentas de que Você Precisa para uma Análise por Janelas Bem-Sucedida

Torne suas avaliações de atraso mais defensáveis com ferramentas gratuitas, testadas em campo e projetadas para condições reais de projeto:



Conclusão

A Análise por Janelas oferece clareza incomparável em cenários complexos de atraso ao acompanhar e avaliar sistematicamente os atrasos em diferentes fases do projeto. Sua natureza combinada, prospectiva e retrospectiva, aumenta a credibilidade em reivindicações formais e disputas. Quando apoiada por uma gestão rigorosa do cronograma e registros contemporâneos, a Análise por Janelas se destaca como um método de avaliação de atrasos altamente eficaz e juridicamente robusto.

A
Aria Cohen
Oct 11, 2026
0
2
154
106

Análise por Janelas | Método de Avaliação de Atrasos na Construção

Frequently Asked Questions


FAQ

Q: O que é a Análise por Janelas na avaliação de atrasos na construção?

A: A Análise por Janelas divide um projeto em períodos sequenciais, ou “janelas”, e avalia os atrasos em cada uma delas. Essa análise contínua mostra como o caminho crítico evolui e como a responsabilidade pelos atrasos muda ao longo do tempo.

FAQ

Q: Como o atraso é quantificado em cada janela?

A: O atraso é normalmente medido pela variação dos marcos do projeto entre cronogramas atualizados. Exemplo: Conclusão planejada da Janela 2 = Dia 180 Conclusão real após os atrasos = Dia 195 Atraso da Janela 2 = 195 − 180 = 15 dias

FAQ

Q: O que determina o tamanho de uma janela?

A: As janelas podem ser baseadas em intervalos fixos (por exemplo, mensais) ou em marcos-chave. Janelas menores (por exemplo, 2 semanas) aumentam a precisão, mas exigem mais esforço. Janelas maiores (por exemplo, por fase) são mais simples, mas podem ocultar mudanças de curto prazo no caminho crítico.

FAQ

Q: A Análise por Janelas é aceita em disputas judiciais?

A: Sim. Tribunais e árbitros valorizam a Análise por Janelas por sua abordagem estruturada — especialmente quando o cronograma do projeto é atualizado regularmente. Por exemplo, em Mirant v. AECOM, o tribunal aceitou a Análise por Janelas para alocar de forma justa a responsabilidade pelos atrasos entre as partes.

FAQ

Q: Como a Análise por Janelas trata atrasos concorrentes?

A: Ela permite que os analistas isolem atrasos sobrepostos por parte. Se atrasos do contratante e do proprietário ocorrerem na mesma janela, a responsabilidade pode ser distribuída. Exemplo: Atraso do proprietário = 12 dias Atraso do contratante = 8 dias Sobreposição = 4 dias Dependendo do contrato, a concorrência pode reduzir o direito à extensão de prazo ou exigir responsabilidade compartilhada.

Related Checklists


3D Concrete Printing Pre-Print Readiness Inspection Checklist
✅ 15 items
Use this checklist for one pre-print site visit covering a defined wall or print segment. Check each requirement against the current approved construction documents, qualified printing procedure and ITP; record measured values and evidence in the inspection entry as needed. Any failed critical item or outstanding hold point must be resolved before printing starts. For the complete before/during/after inspection guidance and the other visit-specific checklists, read the Quollnet inspection guide: https://quollnet.com/article/3d-printed-concrete-inspection-checklist
3D Concrete Printing During-Print Quality Inspection Checklist
✅ 13 items
Complete this checklist for one defined observation visit during active printing of a wall or segment. Repeat the checklist for later visits. Record location/layer, measurements and process context in the inspection record; compare with the approved model, qualified printing parameters and project ITP. Stop or escalate when continued printing could conceal a critical defect or create instability. For the complete before/during/after inspection guidance and the other visit-specific checklists, read the Quollnet inspection guide: https://quollnet.com/article/3d-printed-concrete-inspection-checklist
3D Printed Concrete Reinforcement and Embedded Services Inspection Checklist
✅ 13 items
Complete at a defined hold or witness visit before specified reinforcement, anchors, sleeves, boxes or other critical embedded items become concealed by printing, grouting or closing the wall. Inspect only the elements relevant to this visit and mark genuinely inapplicable checks N/A. Do not allow concealment where required engineering inspection or release is outstanding. For the complete before/during/after inspection guidance and the other visit-specific checklists, read the Quollnet inspection guide: https://quollnet.com/article/3d-printed-concrete-inspection-checklist
Inspect stone cladding movement joints and backer rod installation
✅ 24 items
Inspect stone cladding movement joints and backer rod installation to prevent leaks, cracking, and premature facade failures. This checklist focuses on expansion joints in stone cladding, backer rod selection, and sealant joint geometry to ensure two-sided adhesion and long-term performance. You will verify substrate readiness, joint width continuity, compressible filler placement, bond breaker strategies, primer use, and finishing. The scope is limited to inspection of stone cladding facade movement joints—no structural anchorage design, no glazing interfaces, and no non-movement control joints. By enforcing correct backer rod oversizing, depth control, and hourglass sealant profiles, you reduce water ingress, staining, loss of adhesion, and brittle failures. Results include consistent tolerances, traceable material records, and photo evidence ready for closeout. Use this interactive checklist to tick items, attach comments, and export as PDF/Excel; authenticate sign-off with a QR code for audit trails.
Test louver assemblies for water ingress & drainage control
✅ 26 items
Test louver assemblies for water ingress and drainage control is a targeted, field-ready procedure for exterior, vertical, wall-mounted louvers. This checklist supports louver water penetration testing and drainage verification by guiding you through calibrated spray rack setup, controlled pressure differentials, and objective evidence capture. You will verify that no free water passes the interior plane and that all collected water drains via designed paths without ponding or backflow. The scope excludes acoustic, airflow performance ratings, or structural load testing; it focuses strictly on water entry, leakage pathways at joints and fasteners, and the effectiveness of weeps and channels. Following these steps reduces rework, protects interior finishes, and confirms workmanship against approved project specifications and authority requirements. Typical outputs include uniform spray validation, stable differential pressure logs, timed drain-down observations, and a complete photo/video record. Use this interactive checklist to tick off tasks, add comments, attach evidence, and export to PDF/Excel; a QR code secures your record for audits and handover.

Related Articles


Itp Inspection Test Plan Construction
⏳ 8 min read
Plano De Inspeção e Teste (itp) Na Construção — Guia Completo, Modelos e Essenciais Legais
Aprenda a elaborar um ITP na construção: modelos, hold points, witness points, critérios de aceitação, alinhamento ISO 9001 e implicações FIDIC.
Can Ncr Lead To Termination
⏳ 8 min read
Um Ncr Pode Levar à Rescisão? o Risco Oculto Por Trás Do “notice To Correct”
Um NCR não rescinde um contrato por si só, mas pode gerar inadimplemento se um Notice to Correct/Cure for emitido e ignorado. Saiba como agir.
Delay Analysis Construction
⏳ 5 min read
Análise De Atrasos Em Construção | Métodos, Reivindicações Legais, Ferramentas De Eot e Assistente De Ia
Conheça os principais métodos de análise de atrasos na construção, estratégias legais para reivindicações de EOT e ferramentas gratuitas com assistente de IA.
Method Statement For Construction Template Examples
⏳ 20 min read
Método Executivo Para Construção: Modelo, Exemplos, Aprovação e Riscos Contratuais
Saiba como preparar, rever, submeter e controlar um método executivo de construção, com modelos, aprovação, conflitos de especificação e riscos contratuais.
Rams Construction Method Statement Risk Assessment Template
⏳ 14 min read
Pacote Rams Na Construção: Modelo De Método Executivo e Avaliação De Riscos
Um pacote RAMS reúne método executivo e avaliação de riscos para que a equipa de obra entenda como o trabalho será feito, os perigos e os controlos antes da execução.
