تحليل النوافذ في تقييم تأخير البناء
مقدمة
تحليل النوافذ هو طريقة تحليل تأخير معترف بها على نطاق واسع وقوية تقسم مشاريع البناء إلى فترات محددة أو "نوافذ" لتقييم التأخيرات بشكل منهجي على مر الزمن. إنها تمزج بشكل فريد بين النهج الاستباقي (النظر إلى الأمام) والنهج الاستعادي (النظر إلى الوراء) - مما يوفر رؤية ديناميكية وشاملة للتأخيرات، مما يجعلها قابلة للدفاع عنها بشدة في النزاعات.
1. ما هو تحليل النوافذ؟
يقسم تحليل النوافذ الجدول الزمني للمشروع إلى فترات منفصلة ("نوافذ") ويقارن الجداول المخططة بالتقدم الفعلي داخل كل نافذة. من خلال تحديث الجدول بانتظام، يتم تقييم التأخيرات بشكل تدريجي (استباقي)، كما يعيد بناء أحداث التأخير بشكل استعادي بعد اكتمال كل نافذة.
-
المكون الاستباقي: يقيم التأخيرات كما تحدث خلال كل نافذة، مما يسمح بإدارة المطالبات بشكل استباقي.
-
المكون الاستعادي: يستخدم بيانات البناء الفعلية من النوافذ السابقة لإعادة بناء التأخيرات الماضية بدقة.
هذا النهج الهجين يجعل تحليل النوافذ أكثر مصداقية في المحكمة أو التحكيم مقارنة بالطرق الاستعادية الثابتة فقط (مثل المخطط مقابل المبني).
2. كيف تعمل الطريقة
الخطوة 1: اختيار النافذة
قم بتقسيم الجدول إلى فترات - إما فترات ثابتة (مثل الشهرية) أو فترات ديناميكية (معالم أو أحداث تأخير).
-
الفترات الثابتة: تحديثات منتظمة (شهرية، ربع سنوية)، توفر الاتساق.
-
الفترات الديناميكية: مرتبطة مباشرة بالمعالم الرئيسية أو أحداث التأخير الكبيرة، مما يوفر الدقة.
الخطوة 2: التحليل لكل نافذة
عند إغلاق كل نافذة، قم بتحديث الجدول ببيانات التقدم الفعلي. قم بإجراء تقييم التأخير باستخدام تحليل المسار الحرج داخل كل نافذة.
الخطوة 3: الإسناد
حدد بوضوح التأخيرات وأسبابها ومسؤولياتها، مع تخصيص المسؤولية نافذة بنافذة.
الخطوة 4: التوثيق والتكامل
قم بتوثيق النتائج بشكل مستمر ودمج البيانات في سجلات التأخير، لضمان الدقة والشفافية.

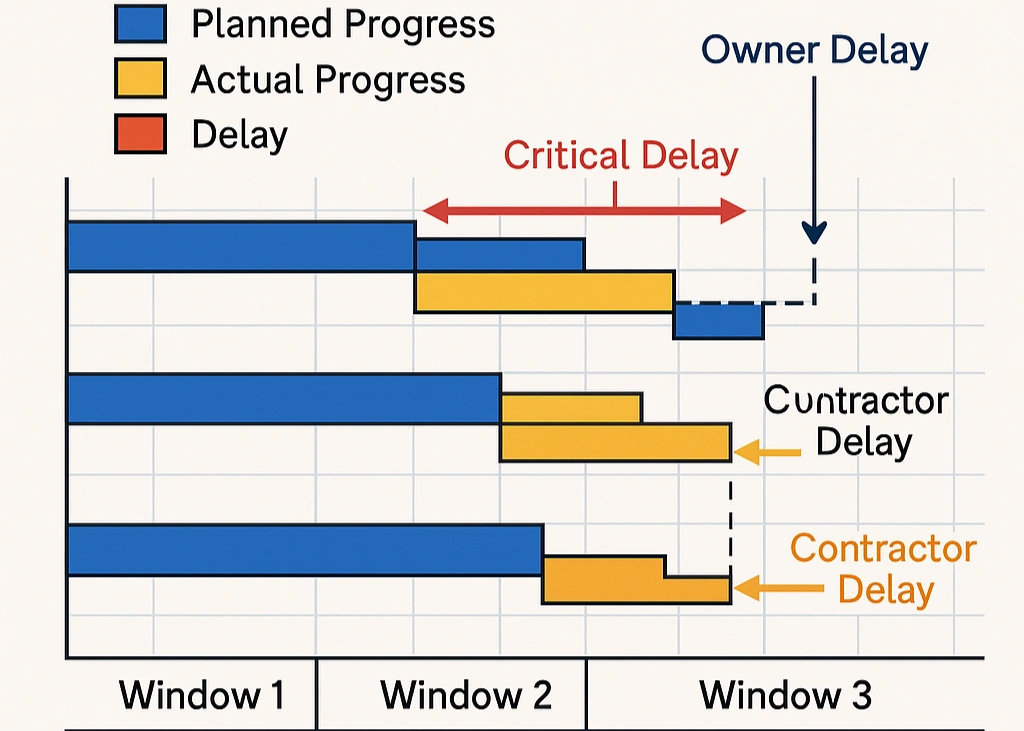

3. مثال حالة واقعية: فك التأخيرات المتزامنة
اعتبر مشروعًا لمدة 12 شهرًا مقسمًا إلى نوافذ ربع سنوية. في النافذة 2:
-
تأخير المالك (تأخير تسليم المواد): 15 يومًا
-
تأخير المقاول (نقص العمالة): 10 أيام، متداخلة جزئيًا
أوضح تحليل النوافذ أن كلا التأخيرين تداخلا لمدة 5 أيام. تم تخصيص المسؤولية بشكل نسبي:
-
المالك: 15 يومًا إجماليًا
-
المقاول: 10 أيام إجماليًا
-
التداخل المتزامن: 5 أيام موزعة بناءً على الشروط التعاقدية
كانت النتيجة تخصيصًا عادلًا وشفافًا تم قبوله في إجراءات التحكيم.
4. معايير اختيار النافذة: التوازنات
-
النوافذ الأصغر (مثل الشهرية):
-
الإيجابيات: دقة عالية، سهولة تحديد تغييرات المسار الحرج
-
السلبيات: جهد إداري أعلى، كثافة البيانات
-
-
النوافذ الأكبر (مثل الربع سنوية، المعالم):
-
الإيجابيات: جهد إداري أقل
-
السلبيات: قد تخفي تغييرات المسار الحرج القصيرة الأجل وأحداث التأخير
-
اختر أحجام النوافذ بناءً على تعقيد المشروع ومتطلبات العقد والموارد المتاحة.
5. الأخطاء الشائعة واستراتيجيات التخفيف
-
الخطأ: سلامة الجدول الزمني ("القمامة في، القمامة خارج")
-
التخفيف: تأكد من أن الجداول الزمنية الأساسية قوية، ومصدقة، ويتم مراجعتها بانتظام.
-
-
الخطأ: تقلب المسار الحرج (التغيرات المتكررة التي تعقد الإسناد)
-
التخفيف: دمج التأخيرات المنفصلة باستخدام تحليل تأثير الوقت (TIA) داخل النوافذ. تحقق من النتائج مع السجلات المعاصرة مثل التقارير اليومية وسجلات التأخير.
-
6. الاعتبارات القانونية والأدلة
تفضل المحاكم ولجان التحكيم تحليل النوافذ عندما:
-
يتم تحديث الجداول الزمنية باستمرار (شهريًا، ربع سنويًا) بما يتماشى مع أحكام العقد.
-
يتم توثيق أحداث التأخير بشكل معاصر (تقارير يومية، إشعارات تأخير رسمية، مراسلات).
مثال على القانون:
في Mirant vs. AECOM، لعب تحليل النوافذ دورًا محوريًا في تخصيص المسؤولية، مما أظهر كيف أن تحديثات الجدول الزمني المحفوظة جيدًا والتوثيق المعاصر دعمت بقوة مطالبات التأخير والدفاعات.
7. متى يجب استخدام تحليل النوافذ
-
المشاريع المعقدة أو الطويلة التي تتضمن تأخيرات متعددة وأصحاب مصلحة
-
المشاريع التي تتطلب تحديثات جدولية متكررة (عقود FIDIC، NEC)
-
الحالات التي تتضمن تأخيرات متزامنة أو تأخيرات متداخلة متعددة
8. أفضل الممارسات
-
حدد بوضوح وحافظ باستمرار على فترات النوافذ.
-
قم بتحديث الجداول بانتظام وتحقق من سلامة البيانات.
-
قم بإقران تحليلات النوافذ مع توثيق شامل للتأخير (سجلات، إشعارات، تقارير).
-
قم بمراجعة النتائج مع طرق مثل TIA للتأخيرات المعقدة.
9. احصل على الأدوات التي تحتاجها لتحليل نوافذ ناجح
اجعل تقييمات التأخير الخاصة بك أكثر قابلية للدفاع باستخدام أدوات مجانية ومجربة ميدانيًا مصممة لظروف المشاريع الحقيقية:
-
✅ قالب سجل تأخير البناء – تتبع الأحداث عبر النوافذ الزمنية مع مراجع EOT.
-
✅ عينة تقرير تأخير الموقع اليومي – التقط التفاصيل اليومية التي تدعم تحليلك القائم على النوافذ.
-
✅ قائمة مراجعة تقديم مطالبة EOT – تأكد من أن كل تأخير مدعوم بالإشعارات والتوثيق المناسب.
الخاتمة
يوفر تحليل النوافذ وضوحًا لا مثيل له في سيناريوهات التأخير المعقدة من خلال تتبع وتقييم التأخيرات بشكل منهجي عبر مراحل المشروع المختلفة. يعزز طبيعته الاستباقية والاستعادية المصداقية في المطالبات والنزاعات الرسمية. عندما يتم دعمه بإدارة جدولة صارمة وسجلات معاصرة، يظهر تحليل النوافذ كطريقة تقييم تأخير فعالة وقانونية للغاية.
