Analyse par fenêtres dans l'évaluation des retards de construction

Introduction

Analyse par fenêtres est une méthode d'analyse des retards largement reconnue et robuste qui divise les projets de construction en périodes spécifiques ou "fenêtres" pour évaluer systématiquement les retards au fil du temps. Elle combine de manière unique des approches prospectives (orientées vers l'avenir) et rétrospectives (orientées vers le passé), offrant une vue dynamique et complète des retards, ce qui la rend hautement défendable dans les litiges.

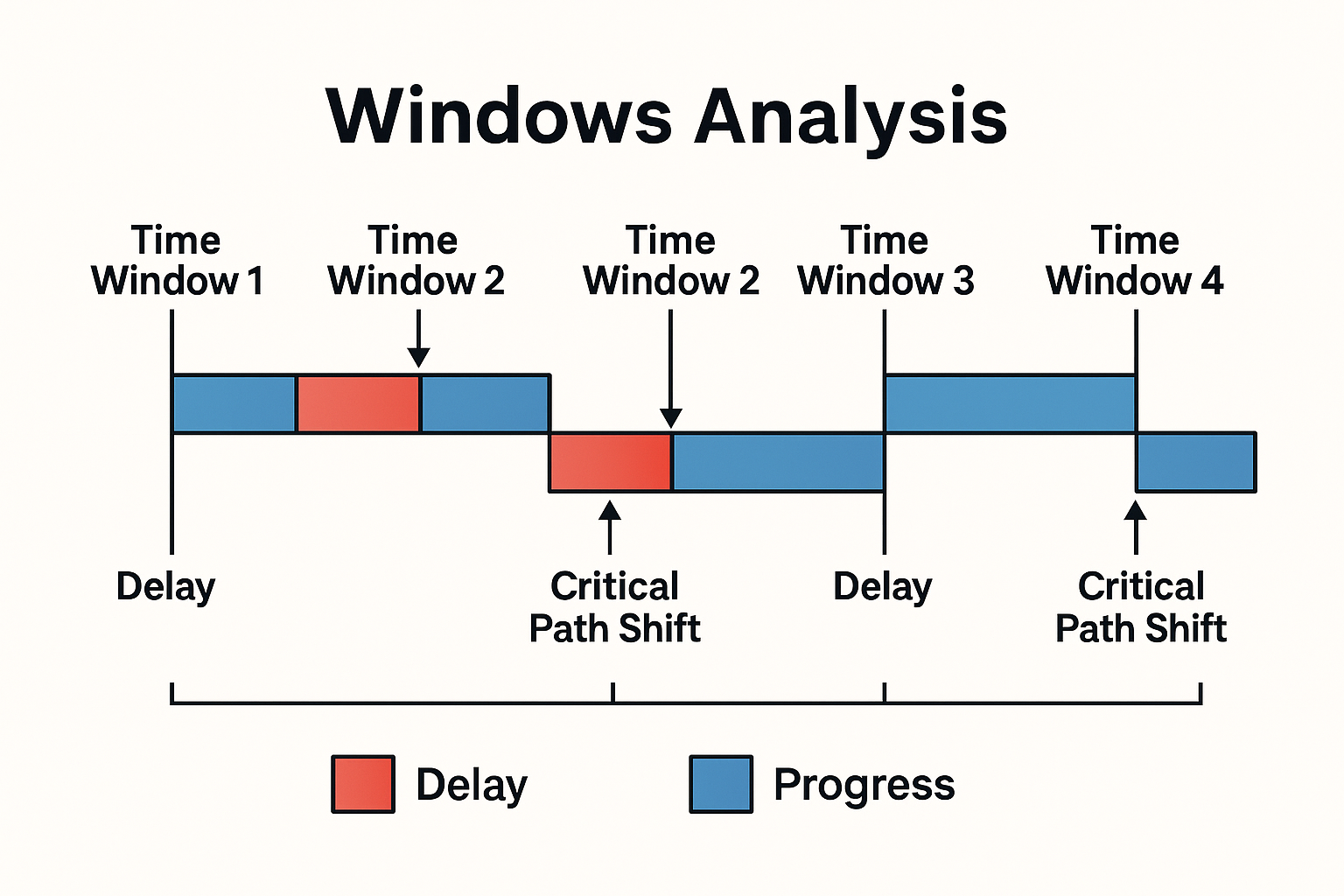

1. Qu'est-ce que l'analyse par fenêtres ?

L'analyse par fenêtres segmente la chronologie du projet en intervalles discrets ("fenêtres") et compare les plannings prévus aux progrès réels dans chaque fenêtre. En mettant à jour régulièrement le planning, les retards sont évalués progressivement (prospectivement), mais elle reconstruit également rétrospectivement les événements de retard après la fin de chaque fenêtre.

  • Composante prospective : Évalue les retards au fur et à mesure qu'ils se produisent pendant chaque fenêtre, permettant une gestion proactive des réclamations.

  • Composante rétrospective : Utilise les données réelles des fenêtres précédentes pour reconstruire avec précision les retards passés.

Cette approche hybride rend l'analyse par fenêtres plus crédible devant les tribunaux ou en arbitrage par rapport aux méthodes statiques uniquement rétrospectives (par exemple, Prévu vs. Réalisé).


2. Comment fonctionne la méthode

Étape 1 : Sélection des fenêtres

Divisez le planning en intervalles — soit des intervalles fixes (par exemple, mensuels) soit des intervalles dynamiques (jalons ou événements de retard).

  • Intervalles fixes : Mises à jour régulières (mensuelles, trimestrielles), offrant de la cohérence.

  • Intervalles dynamiques : Directement liés aux jalons majeurs ou aux événements de retard significatifs, offrant de la précision.

Étape 2 : Analyse par fenêtre

À la clôture de chaque fenêtre, mettez à jour le planning avec les données de progrès réelles. Effectuez une évaluation des retards en utilisant l'analyse du chemin critique dans chaque fenêtre.

Étape 3 : Attribution

Identifiez clairement les retards, leurs causes et responsabilités, en attribuant la responsabilité fenêtre par fenêtre.

Étape 4 : Documentation & Intégration

Documentez continuellement les résultats et intégrez les données dans les journaux de retards, garantissant précision et transparence.


3. Exemple de cas réel : Démêler les retards concurrents

Considérez un projet de 12 mois divisé en fenêtres trimestrielles. Dans la Fenêtre 2 :

  • Retard du propriétaire (livraison tardive de matériel) : 15 jours

  • Retard de l'entrepreneur (pénurie de main-d'œuvre) : 10 jours, se chevauchant partiellement

L'analyse par fenêtres a clarifié que les deux retards se chevauchaient de 5 jours. La responsabilité a été proportionnellement attribuée :

  • Propriétaire : 15 jours au total

  • Entrepreneur : 10 jours au total

  • Chevauchement concurrent : 5 jours répartis selon les termes contractuels

Le résultat a été une répartition équitable et transparente acceptée lors des procédures d'arbitrage.

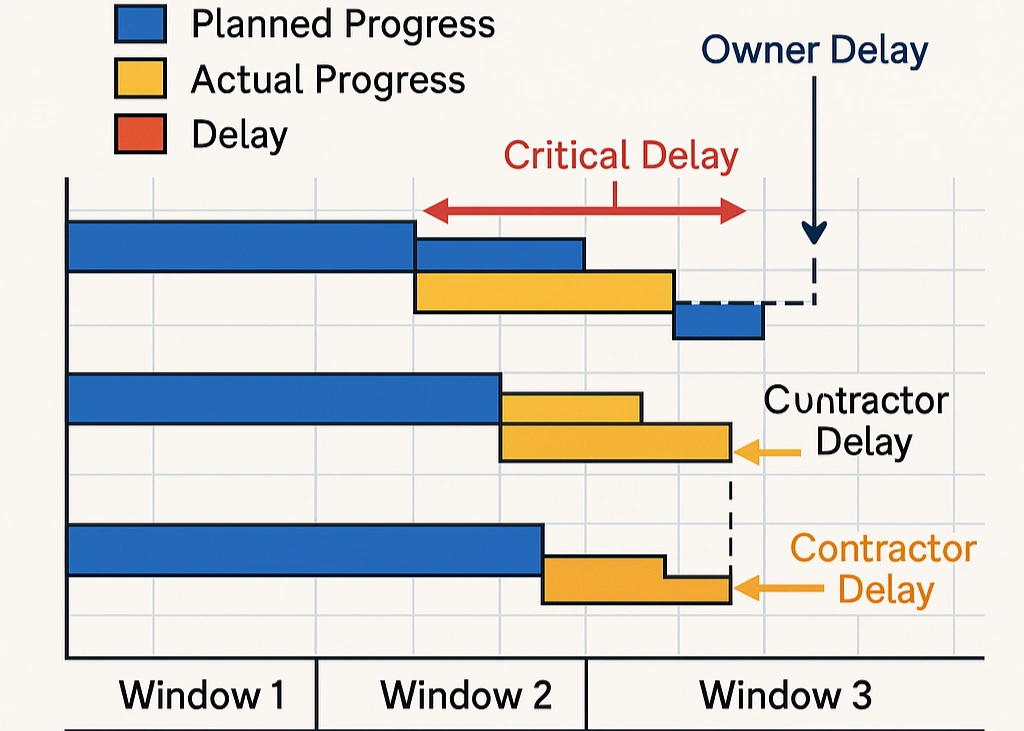

application de l'analyse par fenêtres


4. Critères de sélection des fenêtres : Compromis

  • Fenêtres plus petites (par exemple, mensuelles) :

    • Avantages : Haute précision, identification plus facile des changements de chemin critique

    • Inconvénients : Effort administratif plus élevé, intensif en données

  • Fenêtres plus grandes (par exemple, trimestrielles, jalons) :

    • Avantages : Moins de charge administrative

    • Inconvénients : Peut masquer les changements de chemin critique à court terme et les événements de retard

Sélectionnez les tailles de fenêtres en fonction de la complexité du projet, des exigences contractuelles et des ressources disponibles.


5. Pièges courants & stratégies d'atténuation

  • Piège : Intégrité du planning ("Garbage In, Garbage Out")

    • Atténuation : Assurez-vous que les plannings de base sont robustes, validés et régulièrement révisés.

  • Piège : Volatilité du chemin critique (changements fréquents compliquant l'attribution)

    • Atténuation : Intégrez les retards discrets en utilisant l'analyse d'impact temporel (TIA) dans les fenêtres. Vérifiez les résultats avec des enregistrements contemporains tels que les rapports quotidiens et les journaux de retards.


6. Considérations légales et probatoires

Les tribunaux et les panels d'arbitrage préfèrent l'analyse par fenêtres lorsque :

  • Les plannings sont mis à jour de manière cohérente (mensuellement, trimestriellement) conformément aux dispositions contractuelles.

  • Les événements de retard sont documentés de manière contemporaine (rapports quotidiens, avis de retard officiels, correspondances).

Exemple de jurisprudence :
Dans Mirant vs. AECOM, l'analyse par fenêtres a joué un rôle crucial dans la répartition de la responsabilité, démontrant comment des mises à jour de planning bien entretenues et une documentation contemporaine ont fortement soutenu les réclamations et les défenses de retard.


7. Quand utiliser l'analyse par fenêtres

  • Projets complexes ou de longue durée impliquant plusieurs retards et parties prenantes

  • Projets nécessitant des mises à jour fréquentes du planning (contrats FIDIC, NEC)

  • Situations impliquant des retards concurrents ou plusieurs retards se chevauchant


8. Meilleures pratiques

  • Définissez clairement et maintenez de manière cohérente les intervalles de fenêtres.

  • Mettez régulièrement à jour les plannings et validez l'intégrité des données.

  • Associez les analyses par fenêtres à une documentation complète des retards (journaux, avis, rapports).

  • Recoupez les résultats avec des méthodes comme la TIA pour les retards complexes.


9. Obtenez les outils dont vous avez besoin pour une analyse par fenêtres réussie

Rendez vos évaluations de retard plus défendables avec des outils gratuits, testés sur le terrain, conçus pour les conditions réelles des projets :



Conclusion

L'analyse par fenêtres offre une clarté inégalée dans les scénarios de retard complexes en suivant et en évaluant systématiquement les retards à travers des phases de projet distinctes. Sa nature combinée prospective et rétrospective renforce la crédibilité dans les réclamations et litiges formels. Lorsqu'elle est soutenue par une gestion rigoureuse des plannings et des enregistrements contemporains, l'analyse par fenêtres s'impose comme une méthode d'évaluation des retards hautement efficace et juridiquement robuste.

Hana Kim's photo
Hana Kim
@WaterSenseHana
May 25, 2026
0
0
46
54

Related Checklists


Thermal Integrity Profiling (TIP) Checklist for Foundations
✅ 22 items
Thermal Integrity Profiling (TIP) provides a reliable, non-destructive method to assess drilled shafts and bored piles by using the concrete’s heat of hydration. This checklist covers thermal profiling from wire installation through heat signature recording, anomaly identification, and acceptance. It focuses solely on TIP and explicitly excludes CSL, ensuring a single clear procedure for deep foundation quality assurance. By placing temperature sensors along the reinforcing cage and logging at tight intervals, TIP reveals necking, inclusions, soft bottoms, and cage misalignment as characteristic temperature deviations. The process improves early detection, reduces costly rework, and documents foundation integrity in SI units suitable for design and authority records. Users will plan the test, install and verify wires, configure calibrated data loggers, capture pour timestamps, analyse traces by depth, and issue an acceptance decision per approved project specifications and authority requirements. Start interactive mode to tick tasks, add comments and photos, and export consolidated reports to PDF or Excel with a secure QR code.
Doors and Windows Final Installation Inspection
✅ 11 items
Ensure the quality and safety of your building's doors and windows with our comprehensive final installation inspection checklist. This guide provides detailed steps to verify the correct installation, functionality, and aesthetics of doors and windows, ensuring compliance with industry standards and enhancing occupant safety and comfort. Perfect for construction managers, quality assurance teams, and building inspectors, this checklist is designed to streamline the inspection process, identify potential issues, and ensure all installations meet the required specifications.
Acoustic Performance and Sound Insulation Inspection
✅ 14 items
Acoustic performance and sound insulation are critical components of building design and construction, ensuring sound control and privacy. This inspection checklist covers the evaluation of materials and construction methods used to achieve optimal acoustic performance. It focuses on assessing the effectiveness of sound barriers, insulation materials, and construction techniques used in walls, floors, and ceilings. Ensuring proper acoustic performance mitigates issues such as noise pollution and enhances occupant comfort and privacy. This interactive checklist allows you to tick off items, leave comments, and export your findings as PDF or Excel with a unique QR code for verification.
Temporary Works Inspection Checklist
✅ 15 items
Inspecting temporary works such as shoring and scaffolding is crucial to ensure safety and structural integrity on construction sites. Temporary works are temporary structures used to support loads during construction, including scaffolding and shoring systems. This checklist covers essential inspection points to verify stability, safety, and compliance before use. Ensuring temporary works are properly inspected helps avoid structural failures, accidents, and legal issues. This interactive checklist allows users to tick items online, leave comments, and export completed reports as PDF or Excel, complete with a unique QR code for authenticity.
Implement Contingency Pour Plan: No Cold Joints Checklist
✅ 23 items
Implement Contingency Pour Plan is your focused guide to managing concrete pour interruptions, avoiding cold joints, and documenting recovery actions when placement deviates from the plan. This checklist targets pour interruption management, cold joint prevention, and recovery documentation only—standard pours are excluded. You’ll set thresholds, mobilize temporary measures, and verify consolidation so interfaces remain monolithic. When stoppages extend, you’ll formalize a construction joint, clean and condition the surface, and restart with controlled procedures and measurable evidence. The outcome is a traceable, defensible record that demonstrates compliance with approved project specifications and authority requirements, including photos, readings, and digital signatures. Use it before risk windows open (e.g., weather, logistics), during a stoppage, and immediately after restart to capture all decisions and proof. Switch on interactivity to tick items, add comments, assign actions, and export PDF/Excel with a secure QR link.

Related Articles


Construction Tender Preparation Guide
⏳ 5 min read
Guide De Préparation Des Appels D'offres En Construction | Processus D'appel D'offres Étape Par Étape
Découvrez le processus complet de préparation des appels d'offres en construction, de la réception des invitations à soumissionner à la mobilisation stratégique de l'équipe, l'analyse et les propositions gagnantes.
2025 Firefighting Tech Revolution Advanced Systems
⏳ 4 min read
Révolution Technologique Des Pompiers 2025 : 21 Systèmes Avancés Dont Chaque Département a Besoin (téléchargement Gratuit)
Découvrez 21 technologies de lutte contre l'incendie de pointe pour 2025, des drones IA aux systèmes d'éco-suppression. Obtenez le guide gratuit pour préparer votre département pour l'avenir
Construction Project Retention
⏳ 4 min read
Rétention Dans La Construction : Formules, Cautions Et Guide Comptable
Découvrez le fonctionnement de la rétention dans la construction avec des formules claires, les types de cautions, les écritures comptables et des exemples.
How To Create a Project Cash Flow For Contractors
⏳ 6 min read
Apprenez à Créer Un Flux De Trésorerie Complet Pour Les Projets De Construction. Présentation De Cashflowpot
Apprenez à créer un flux de trésorerie complet pour les projets de construction, y compris les principales conditions contractuelles, la rétention des sous-traitants, les travaux en excès de facturation (WIEB), les paiements anticipés et les coûts indirects. Ce guide étape par étape aide les entrepreneurs à gérer efficacement les flux de trésorerie des projets.
Construction Cashflow Prediction
⏳ 8 min read
Prévision Des Flux De Trésorerie D’un Projet De Construction
Apprenez à prévoir avec précision les flux de trésorerie d’un projet de construction grâce à des modèles mathématiques et des ajustements clés.
