بيان الطريقة مقابل تقييم المخاطر مقابل ITP: ماذا يجب تضمينه قبل التقديم

شرح بيان الطريقة مقابل تقييم المخاطر مقابل ITP لفرق البناء. تعرّف على دور كل مستند وكيفية ارتباط WIR والقوائم المرجعية بسير العمل.

بيان الطريقة مقابل تقييم المخاطر مقابل ITP: ماذا يجب تضمينه قبل التقديم
بيان الطريقة مقابل تقييم المخاطر مقابل ITP: ماذا يجب تضمينه قبل التقديم
Arabic version

بيان الطريقة مقابل تقييم المخاطر مقابل ITP: ماذا يجب تضمينه قبل التقديم

يشرح بيان الطريقة كيف سيتم تنفيذ أعمال البناء. ويحدد تقييم المخاطر ما الذي قد يسير بشكل خاطئ وكيف يتم التحكم في المخاطر. أما ITP فيحدد ما يجب فحصه أو اختباره أو الشهادة عليه أو قبوله. وWIR هو مجرد طلب الفحص، بينما تدعم القوائم المرجعية واجتماعات التوعية القصيرة الجاهزية.

غالبًا ما تُقدَّم هذه المستندات معًا، خاصة في الأعمال عالية المخاطر أو الحرجة من ناحية الجودة. ومع ذلك، فهي لا تؤدي نفس الوظيفة. وقد يؤدي الخلط بينها إلى رفض التقديمات، وفوات عمليات التفتيش، وضعف تخطيط السلامة، وعدم وضوح المسؤوليات، وإعادة العمل التي كان يمكن تجنبها.

هذه المقالة ليست دليلًا كاملًا لبيان الطريقة. إنها صفحة مقارنة عملية لمهندسي الموقع، ومهندسي QA/QC، ومسؤولي HSE، والاستشاريين، والمقاولين الفرعيين، والمهندسين الجدد الذين يحتاجون إلى فهم ما يجب أن يرد في كل مستند قبل إعداد تقديم إنشائي حقيقي.

لماذا هذا مهم قبل أن تنشئ أو تقدم بيان طريقة

يمكن للذكاء الاصطناعي أن ينتج بسرعة مسودة لبيان طريقة أو تقييم مخاطر أو ITP. لكن المشكلة أن المستند الجيد في شكله قد يكون خاطئًا إذا وُضعت المعلومات في مستند التحكم غير المناسب.

على سبيل المثال، قد يصف بيان الطريقة صب الخرسانة والمعالجة بشكل جيد جدًا، لكنه يظل مرفوضًا لأنه لا يرتبط بنقاط الإيقاف في ITP، أو لأن تقييم المخاطر عام، أو لأن عملية طلب التفتيش غير واضحة. في البناء، ليست المشكلة في الصياغة فقط. المشكلة هي ما إذا كانت طريقة التنفيذ والسلامة والجودة وسير عمل التفتيش مترابطة فعلاً.

إذا كنت تحتاج إلى نقطة بداية عملية، يمكنك استخدام Quollnet Method Statements لإنشاء بيانات الطريقة للبناء وتوليدها ونسخها وتخصيصها وحفظها وتصديرها للتقديم. كما ترتبط العديد من بيانات الطريقة العامة بـ ITPs ذات الصلة حتى تبقى طريقة التنفيذ وضوابط التفتيش مترابطة.

القاعدة البسيطة: كيف، مخاطر، تفتيش، طلب، جاهزية

أسهل طريقة للتمييز بين المستندات هي أن تسأل ما السؤال الذي يجيب عنه كل مستند:

  • كيف سننفذ العمل؟ هذا يرد في بيان الطريقة.
  • ما الذي قد يسير بشكل خاطئ وكيف سنسيطر عليه؟ هذا يرد في تقييم المخاطر.
  • ما الذي يجب فحصه أو اختباره أو الشهادة عليه أو قبوله؟ هذا يرد في ITP.
  • كيف نطلب رسميًا من الاستشاري أو المهندس إجراء التفتيش؟ هذا هو مسار WIR أو RFI.
  • هل نحن جاهزون اليوم وهل تم إطلاع الفريق؟ هنا تفيد القوائم المرجعية واجتماعات التوعية القصيرة.

تمييز عملي: بيان الطريقة ليس تقييم مخاطر. وتقييم المخاطر ليس ITP. وITP ليس WIR. والقائمة المرجعية تدعم الجاهزية، لكنها لا تحل محل متطلب تعاقدي للفحص أو الاختبار.

إنفوجرافيك قابل للطباعة: سير عمل مستندات التحكم في البناء

يلخص الإنفوجرافيك أدناه سير العمل العملي: بيان الطريقة يخطط للعمل، وتقييم المخاطر يسيطر على المخاطر، وITP يحدد الفحص والاختبار، وWIR يطلب التفتيش، والقوائم المرجعية أو اجتماعات التوعية القصيرة تؤكد الجاهزية قبل التنفيذ.

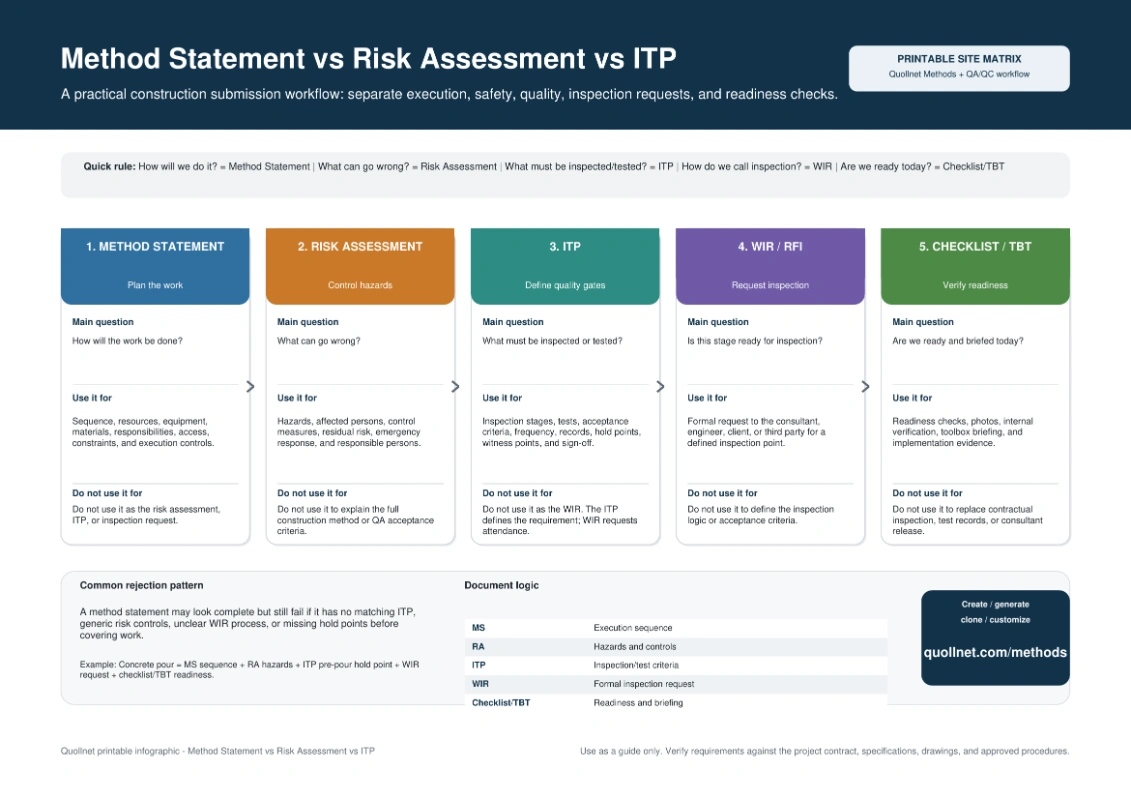

إنفوجرافيك بيان الطريقة مقابل تقييم المخاطر مقابل ITP
مصفوفة سير عمل إنشائية قابلة للطباعة: بيان الطريقة، تقييم المخاطر، ITP، WIR، والقائمة المرجعية/اجتماع التوعية القصير.

تنزيل ملف PDF القابل للطباعة للإنفوجرافيك

مصفوفة بيان الطريقة مقابل تقييم المخاطر مقابل ITP

المستند السؤال الرئيسي يُستخدم من أجل لا يُستخدم من أجل النموذج أو الأداة ذات الصلة
بيان الطريقة كيف سيتم تنفيذ العمل؟ تسلسل العمل، الموارد، المواد، المعدات، المسؤوليات، ضوابط التنفيذ، ومتطلبات التنسيق. استبدال تقييم المخاطر، أو استبدال ITP، أو اعتباره دليلًا على طلب التفتيش. نموذج بيان الطريقة، تسلسل التنفيذ، الرسومات، اعتمادات المواد، ITP.
تقييم المخاطر ما الذي قد يسير بشكل خاطئ؟ المخاطر، الأشخاص المتأثرون، الخطر الأولي، إجراءات التحكم، الخطر المتبقي، والأشخاص المسؤولون. شرح تسلسل البناء الكامل أو تحديد معايير قبول الجودة. اجتماع التوعية القصير، قائمة السلامة المرجعية، تصريح العمل، خطة الطوارئ.
ITP ما الذي يجب فحصه أو اختباره؟ مراحل الفحص، الاختبارات، معايير القبول، التكرار، السجلات، المسؤوليات، نقاط الإيقاف، ونقاط الشهود. طلب الفحص نفسه أو استبدال بيان الطريقة. WIR/RFI، تقارير الاختبار، قائمة الفحص، نتائج المختبر، سجلات المعايرة.
WIR / RFI هل هذا العمل جاهز للفحص؟ طلب رسمي من الاستشاري أو المهندس أو العميل أو طرف ثالث لإجراء التفتيش في مرحلة محددة. تحديد معايير الفحص أو استبدال ITP. نموذج طلب فحص الأعمال، نموذج طلب التفتيش، المرفقات، الصور.
القائمة المرجعية / اجتماع التوعية القصير هل نحن جاهزون وتم إطلاعنا؟ الجاهزية اليومية، التحقق الداخلي، التواصل بشأن السلامة، الأدلة المصورة، وفحوصات التطبيق في الموقع. استبدال الاعتماد التعاقدي، أو سجلات الاختبار، أو الإفراج الرسمي عن التفتيش. قائمة السلامة المرجعية، قائمة QA، الإحاطة قبل المهمة، سجل اجتماع التوعية القصير.

أين يندرج WIR

يحدد ITP متطلب الفحص أو الاختبار. أما WIR فهو الطلب الرسمي الذي يُقدَّم عندما تكون نقطة الفحص أو الاختبار جاهزة.

على سبيل المثال، قد ينص ITP على ضرورة فحص حديد التسليح، والشدات، والعناصر المدمجة، وأكمام MEP قبل صب الخرسانة. ثم يُقدَّم WIR لطلب حضور الاستشاري أو اعتماده لذلك الفحص المحدد قبل الصب.

هذا التمييز مهم. فإذا أرسل المقاول WIR دون فهم متطلب ITP، فقد يُرفض التفتيش لأن المنطقة أو المرحلة أو المرفق أو أدلة الجاهزية المقدمة كانت غير صحيحة أو غير مكتملة. ولشرح أعمق لعملية طلب التفتيش، راجع دليل طلب فحص الأعمال ونماذج طلب التفتيش.

أين تندرج القوائم المرجعية واجتماعات التوعية القصيرة

تساعد القائمة المرجعية فريق المشروع على التحقق من الجاهزية أو الامتثال قبل النشاط أو أثناءه أو بعده. وينقل اجتماع التوعية القصير الطريقة والمخاطر وإجراءات التحكم وقيود الوصول ومتطلبات PPE وترتيبات الطوارئ والمخاوف الخاصة بالموقع إلى العمال.

ومع ذلك، فإن القائمة المرجعية ليست تلقائيًا ITP. قد تدعم ITP من خلال تسجيل الأدلة، لكن ITP يبقى المستند الذي يحدد متطلبات الفحص والاختبار التعاقدية. وبالمثل، يدعم اجتماع التوعية القصير تقييم المخاطر، لكنه لا يحل محل تقييم المخاطر نفسه.

ولتنفيذ السلامة، يمكن إدارة الفحوصات اليومية والدورية عبر قوائم السلامة المرجعية وإحاطات الصباح في البناء.

مثال: حزمة تقديم صب الخرسانة

في صب الخرسانة، يجب أن ترتبط المستندات بوضوح:

  • بيان الطريقة: يصف فحوصات الشدة، وتنسيق حديد التسليح، والعناصر المدمجة، وتسليم الخرسانة، وإعداد المضخة، وتسلسل الصب، والاهتزاز، والتشطيب، والمعالجة، والحماية.
  • تقييم المخاطر: يغطي ضغط خط المضخة، وارتداد الخرطوم، وحركة المركبات، والمناولة اليدوية، والعمل عند الحواف، وحروق الأسمنت، والإجهاد الحراري، والانزلاق، والاستجابة للطوارئ.
  • ITP: يحدد فحوصات الشدة، والحديد، والعناصر المدمجة، وهبوط الخرسانة، ودرجة الحرارة، وعيّنات المكعبات، وبطاقات التسليم، وسجلات المعالجة، ونقاط الإيقاف قبل الصب.
  • WIR: يطلب فحص ما قبل الصب قبل وضع الخرسانة.
  • القائمة المرجعية / اجتماع التوعية القصير: يؤكد جاهزية المنطقة، والوصول، والإضاءة، والأدوات، ومواد المعالجة، ومسار المضخة، والعمالة، وPPE، وإحاطة الفريق.

إذا كان أي جزء مفقودًا، يصبح التقديم ضعيفًا. فلا يمكن لبيان طريقة قوي أن يعوض عن غياب نقطة إيقاف في ITP قبل الصب. ولا يمكن لقائمة مرجعية موقعة أن تحل محل إفراج الاستشاري. ولا يمكن لاجتماع التوعية القصير أن يحل محل تقييم المخاطر.

مثال: حزمة تقديم العزل المائي

العزل المائي مثال آخر مفيد لأن خطر الجودة غالبًا ما يكون مخفيًا بعد طبقات الحماية أو الميول أو البلاط أو الردم.

  • بيان الطريقة: يشرح تجهيز السطح، وتطبيق البرايمر، وتركيب الغشاء، ومعالجة التراكبات، والرفع عند الأطراف، والزوايا، والنهايات، ولوح الحماية، ومتطلبات المعالجة.
  • تقييم المخاطر: يغطي الأبخرة، والتلامس مع الجلد، والأعمال الساخنة إذا انطبقت، والانزلاق، وضعف التهوية، ومناولة المواد، والأماكن المحصورة، وقيود الوصول.
  • ITP: يحدد فحص السطح، والتحقق من المواد، واعتماد البرايمر، وفحوصات سماكة الغشاء أو التراكب، واختبار الغمر، واختبار الشرارة إذا انطبق، والفحص قبل التغطية.
  • WIR: يطلب الفحص قبل تغطية العزل المائي بلوح الحماية أو الميول أو الردم أو التشطيبات.
  • القائمة المرجعية: تؤكد نظافة السطح، وجفافه، والزوايا، والاختراقات، ودفعة المادة المعتمدة، وظروف الطقس، وجاهزية الحماية.

الأخطاء الشائعة التي تؤدي إلى رفض التقديمات

  • تقديم بيان طريقة دون ITP مطابق: قد يكون تسلسل العمل واضحًا، لكن بوابات الفحص غير محددة.
  • استخدام تقييم مخاطر عام: المخاطر المنسوخة والملصقة لا تثبت أن الفريق راجع ظروف الموقع الفعلية.
  • اعتبار القائمة المرجعية ITP: يمكن للقائمة المرجعية تسجيل الفحوصات، لكن ITP يحدد خطة الفحص ومعايير القبول ونقاط الإيقاف أو الشهادة.
  • اعتبار WIR خطة الفحص: WIR يطلب التفتيش. لكنه لا يحدد منطق التفتيش.
  • غياب نقاط الإيقاف قبل تغطية الأعمال: غالبًا ما تتطلب صب الخرسانة والعزل المائي والعناصر المدمجة لـ MEP والخدمات تحت الأرض والردم فحصًا قبل أن تُخفى الأعمال.
  • استخدام نص مولد بالذكاء الاصطناعي دون تكييفه مع المشروع: يمكن للذكاء الاصطناعي صياغة الهيكل، لكن معايير القبول والمعايير القياسية والرسومات وفترات الإشعار والمسؤوليات وقيود الموقع يجب التحقق منها مقابل متطلبات المشروع.

استخدم Quollnet لإنشاء أو تخصيص بيانات الطريقة

إذا كنت تُعد تقديمًا حقيقيًا، فابدأ بمستند عملي بدلًا من صفحة فارغة. في Quollnet Method Statements، يمكن للمستخدمين تصفح بيانات الطريقة العامة للبناء، وإنشاء بيانات جديدة، ونسخ أمثلة موجودة، وتخصيصها لمشروع محدد، وحفظها في حسابهم، وتصديرها للتقديم.

وهذا مفيد بشكل خاص عندما يجب أن يرتبط بيان الطريقة بـ ITP الخاص بالمشروع، وسجلات التفتيش، وضوابط HSE، وتسلسل التنفيذ في الموقع. الهدف ليس مجرد إنشاء نص. الهدف هو إنشاء حزمة تقديم يمكن للمقاول والاستشاري ومهندس QA/QC ومسؤول HSE مراجعتها واستخدامها فعليًا.

تنزيل المصفوفة القابلة للطباعة

يمكنك تنزيل المصفوفة القابلة للطباعة بصيغة PDF واستخدامها كمرجع سريع لمهندسي الموقع، ومهندسي QA/QC، ومسؤولي HSE، والمقاولين الفرعيين، والمهندسين الجدد الذين يجهزون التقديمات الإنشائية.

تنزيل مصفوفة بيان الطريقة مقابل تقييم المخاطر مقابل ITP

قاعدة الموقع: قبل بدء العمل، يجب أن يكون الفريق قادرًا على الإجابة عن خمسة أسئلة: كيف سننفذه؟ ما الذي قد يسير بشكل خاطئ؟ ما الذي يجب فحصه أو اختباره؟ كيف نطلب التفتيش؟ هل نحن جاهزون اليوم؟

الخلاصة العملية النهائية

بيانات الطريقة، وتقييمات المخاطر، وITPs، وWIRs، والقوائم المرجعية، واجتماعات التوعية القصيرة مترابطة، لكنها ليست قابلة للتبادل. كل واحد منها يتحكم في جزء مختلف من تنفيذ البناء.

بيان الطريقة يتحكم في تسلسل العمل. وتقييم المخاطر يتحكم في المخاطر. وITP يتحكم في الفحص والاختبار. وWIR يطلب التفتيش. والقائمة المرجعية واجتماع التوعية القصير يساعدان على التحقق من الجاهزية وتوصيل المتطلبات قبل بدء العمل.

عندما تكون هذه المستندات متناسقة، يصبح التقديم أسهل في المراجعة، ويفهم فريق الموقع ما يجب فعله، وتصبح عملية QA/QC أوضح، وينخفض خطر فوات عمليات التفتيش أو رفض الأعمال.



المراجع:

Quollnet Method Statements

Inspection and Test Plan (ITP) in Construction — Quollnet Guide

Work Inspection Request (WIR) Guide — Quollnet

Request for Inspection Templates — Quollnet

Construction Safety Checklists and Morning Briefings — Quollnet

HSE — Risk Assessment Template and Examples

HSE — Construction Administration, Risk Assessments and Method Statements

OSHA — Hazard Identification and Assessment

ISO — ISO 9001 Explained

Y
Yuki Takahashi
Jul 02, 2026
0
1
31
55

بيان الطريقة مقابل تقييم المخاطر مقابل ITP: ماذا يجب تضمينه قبل التقديم

Frequently Asked Questions


FAQ

Q: ما الفرق بين بيان الطريقة وتقييم المخاطر؟

A: يشرح بيان الطريقة كيف سيتم تنفيذ العمل. أما تقييم المخاطر فيحدد ما الذي قد يحدث خطأ ويقيّم المخاطر ويضع إجراءات التحكم لحماية العمال والمعدات والممتلكات والجمهور.

FAQ

Q: ما الفرق بين بيان الطريقة و ITP؟

A: بيان الطريقة يتحكم في تسلسل التنفيذ. أما ITP فيتحكم في متطلبات الفحص والاختبار، بما في ذلك معايير القبول والسجلات ونقاط الإيقاف ونقاط الشهود والمسؤوليات.

FAQ

Q: هل ITP هو نفسه WIR؟

A: لا. يحدد ITP ما يجب فحصه أو اختباره. أما WIR فهو الطلب الرسمي الذي يُقدَّم عندما تكون نقطة الفحص أو الاختبار جاهزة.

FAQ

Q: هل يمكن أن تحل قائمة التحقق محل ITP؟

A: لا. يمكن لقائمة التحقق أن تدعم الجاهزية وجمع الأدلة، لكنها لا تحل محل متطلبات الفحص والاختبار التعاقدية المحددة في ITP.

FAQ

Q: هل يمكن للذكاء الاصطناعي إنشاء بيان طريقة للبناء؟

A: نعم، لكن بيان الطريقة الناتج يجب أن يُراجع مقابل مواصفات المشروع والرسومات وتقييم المخاطر و ITP وظروف الموقع وسير عمل التفتيش قبل التقديم.

FAQ

Q: لماذا تم رفض بيان الطريقة الخاص بي رغم أنه بدا كاملاً؟

A: تشمل الأسباب الشائعة: غياب روابط الفحص، عدم وضوح المسؤوليات، ضوابط سلامة عامة، عدم الارتباط بـ ITP، غياب معايير القبول، أو تسلسل لا يطابق ظروف الموقع الفعلية.

FAQ

Q: أين يندرج اجتماع التوعية القصير (toolbox talk)؟

A: ينقل اجتماع التوعية القصير الطريقة والمخاطر وضوابط التحكم والتعليمات الخاصة بالموقع إلى العمال قبل التنفيذ. وهو يدعم بيان الطريقة وتقييم المخاطر لكنه لا يحل محلهما.

FAQ

Q: أين يمكنني إنشاء بيان طريقة للبناء؟

A: يمكنك استخدام Quollnet Method Statements لتصفح بيانات الطريقة للبناء وإنشائها ونسخها وتخصيصها وحفظها وتصديرها.

Related Checklists


Ground improvement verification checklist: CPT, SPT, plate
✅ 23 items
Ground improvement verification checklist helps field engineers and QA managers confirm that treated ground meets performance targets. This verification testing framework focuses on post-treatment validation using CPT, SPT, and plate load tests to demonstrate that deliverables align with approved project specifications and authority requirements. It excludes design and method selection, emphasizing practical acceptance testing, data integrity, and lot-based decisions. You will verify test equipment calibration, apply consistent procedures, and document results with traceable location data. By comparing measured qc, N60, and load–settlement responses against target envelopes, you can accept compliant areas or initiate remediation plans for underperforming lots. The checklist reduces risk of differential settlement, premature pavement distress, and bearing capacity underperformance by standardizing acceptance workflows and evidence capture. Use this interactive checklist to tick completion, add comments for nonconformances, and export as PDF/Excel with a QR-secured record.
How to review a method statement in construction: Checklist
✅ 24 items
How to review a method statement in construction is a critical assurance step for site managers, engineers, and supervisors. A thorough method statement review, often called RAMS or method of statement review, ensures the proposed safe system of work aligns with construction risk assessment, temporary works requirements, and quality controls. This checklist focuses on document control, scope and sequencing, resources and competence, risk and control measures, inspection and testing (ITP), environmental protection, and emergency readiness. By validating measurable acceptance criteria, calibrated tools, responsibilities, and permit-to-work needs, teams avoid rework, unsafe operations, and programme slippage. Clear evidence such as signed approvals, marked-up drawings, calibrated equipment certificates, and photos of controls provides traceability and confidence before work begins. Use this interactive checklist to tick items, add comments, assign actions, and attach evidence; then export to PDF/Excel with a secure QR for field verification.
Remediate Pile Defects Checklist: Grout or Core Repair
✅ 26 items
Remediate pile defects with a disciplined, field-proven process focused on pressure grouting or core repair, verification, and closing nonconformance reports. This checklist guides supervisors, QC engineers, and contractors through practical pile repair steps without adding new tests, relying on the approved investigation and method statement. It helps decide between pressure grouting for internal voids or core repair for localized damage, manages materials and equipment, and controls grouting pressures, volumes, and curing. You will capture photo evidence, pressure/volume logs, batch certificates, and as-built sketches to demonstrate that defective piles are restored to intent per approved project specifications and authority requirements. The scope excludes new integrity or load testing; verification depends on process records, dimensional checks, and joint inspections. Outcomes include safe, durable repairs, traceable documentation, and timely NCR closure. Use this interactive checklist to tick off actions, add field comments, and export a QR-secured PDF/Excel package for review and archiving.
Review façade anchor design & substrate fixing assumptions
✅ 27 items
Review façade anchor design and substrate fixing assumptions before release is a targeted pre-issue verification for façade engineers, consultants, and QA leads. This checklist focuses on design basis validation, substrate verification, and anchor detailing, including pull-out capacity, embedment depth, edge distance, and spacing. It also addresses movement accommodation, thermal isolation, corrosion resistance, and documentation needed for approval. By confirming façade fixings against real substrate properties and project loads, you reduce the risk of pull-out failures, cracking, water ingress, galvanic corrosion, and costly site delays. The scope covers desktop review of drawings, calculations, manufacturer data, and test reports—prior to releasing IFC/IFU packages—per approved project specifications and authority requirements. It excludes on-site installation and testing, which should be executed under separate method statements and ITPs. Use this interactive tool to assign actions, capture evidence, and formalize design checks. Start now: tick items, add comments, and export PDF/Excel with a secure QR.
Concrete QA for Piles: Slump/Flow, Temperature, Cylinders/Cubes
✅ 25 items
Concrete QA for Piles ensures your pile concrete testing is performed consistently and traceably during deep foundation pours. This checklist focuses on fresh concrete sampling for bored piles, CFA piles, and drilled shafts, covering slump or flow measurements, temperature checks, and casting cylinders or cubes. It prioritizes accurate pile concrete sampling at the right time and location, proper compaction or non-compaction methods, and end-to-end identification of pile ID, truck/batch ID, and specimen ID. By keeping scope tight—on-site sampling and testing only—it avoids scope creep into mix approvals while reducing risks like segregation, blockages, excessive washout, or understrength sections. The result is reliable evidence that each pile pour met the approved project specifications and authority requirements, backed by photographs, readings, and signatures. Use this as a live tool: tick items in sequence, capture comments and photos, and export your complete record as PDF/Excel from the embedded QR code for authenticated sharing.

Related Articles


Site Handover Accessible Site Letter Checklist
⏳ 5 min read
تسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، قائمة التحقق وقالب خطاب مجاني
دليل عملي لتسليم موقع الإنشاء: المعنى القانوني، بند «الموقع القابل للوصول»، مخاطر الحيازة غير الرسمية، قائمة تحقق، وقالب خطاب مجاني.
Itp Inspection Test Plan Construction
⏳ 5 min read
خطة التفتيش والاختبار (itp) في البناء - دليل كامل، قوالب وأساسيات قانونية
تعلم كيفية كتابة خطة التفتيش والاختبار (ITP) للبناء - القوالب، نقاط التوقف/الشهادة، معايير القبول، التوافق مع ISO 9001، والتداعيات القانونية لـ FIDIC.
Project Quality Plan Construction
⏳ 7 min read
خطة جودة المشروع (دليل المشروع) في البناء: محتويات ودليل سير العمل
ما هي خطة جودة المشروع (PQP) في البناء؟ تعرف على ما تحتويه PQP، وكيف تحمي المقاولين، ولماذا هي ضرورية لقبول المشروع.
Fire Hazard Inspection Checklist Osha Compliance
⏳ 4 min read
قائمة فحص تفتيش مخاطر الحريق مجانًا – ضمان الامتثال لمعايير Osha (pdf، Excel، Word، صورة)
حافظ على سلامة موقع العمل مع قائمة فحص تفتيش مخاطر الحريق المتوافقة مع OSHA، وتشمل المواد القابلة للاشتعال ومطفآت الحريق والاستعداد للطوارئ.
Work Breakdown Structure Explained
⏳ 16 min read
هيكل تقسيم العمل (wbs): ما هو، وما ليس هو، وكيف يُستخدم
تعرف على هيكل تقسيم العمل (WBS)، وكيفية إنشائه، وفروقِه عن أكواد الأنشطة والتكلفة وBOQ وأكواد المواد، واستخدامه في التخطيط والتقارير.
