هيكل تقسيم العمل (WBS): ما هو، وما ليس هو، وكيف يُستخدم

تعرف على هيكل تقسيم العمل (WBS)، وكيفية إنشائه، وفروقِه عن أكواد الأنشطة والتكلفة وBOQ وأكواد المواد، واستخدامه في التخطيط والتقارير.

هيكل تقسيم العمل (WBS): ما هو، وما ليس هو، وكيف يُستخدم
هيكل تقسيم العمل (WBS): ما هو، وما ليس هو، وكيف يُستخدم
Arabic version

هيكل تقسيم العمل (WBS): ما هو، وما ليس هو، وكيف يُستخدم

هيكل تقسيم العمل (WBS) هو تفكيك هرمي للنطاق الكلي للمشروع إلى أجزاء أصغر وأكثر قابلية للإدارة. وهو في الأساس هيكل للنطاق والضبط، وليس نفسه كود نشاط أو كود تكلفة أو BOQ أو كود مواد. ورغم أن الفكرة تبدو بسيطة، فإن WBS يُساء فهمه كثيرًا في المشاريع الواقعية لأن الناس يستخدمون المصطلح للإشارة إلى تجميعات الجدول، أو تقسيمات الأعمال، أو هياكل الميزانية، أو ترميز ERP. يشرح هذا الدليل ما هو WBS فعلاً، وما ليس هو، وكيفية إنشائه، وكيف يرتبط بالتخطيط وتقدير التكاليف، وكيف يظهر في البرامج الرئيسية والتفصيلية، ولماذا ينبغي عادةً ربطه ببنود الميزانية بدلًا من فرضه مباشرةً على معاملات ERP.

جدول المحتويات

ما هو هيكل تقسيم العمل (WBS)؟

هيكل تقسيم العمل هو تفكيك هرمي للنطاق الكلي للمشروع إلى أجزاء أصغر حتى يصبح العمل قابلًا للإدارة من حيث التخطيط، وتوزيع المسؤوليات، وتقدير التكاليف، والضبط. والفكرة الأساسية هي أن WBS يتعلق أساسًا بـ هيكل النطاق.

ويجيب WBS الجيد عن أسئلة مثل:

  • ما الأجزاء الرئيسية للمشروع؟
  • كيف يُقسَّم النطاق الكلي؟
  • ما الذي يقع تحت كل فرع رئيسي؟
  • متى يصبح الهيكل مفصلًا بما يكفي لإدارته مباشرة؟

يمكن أن يبدأ مثال إنشائي بسيط على النحو التالي:

  • 1 المشروع
  • 1.1 التصميم
  • 1.2 الأعمال التمهيدية
  • 1.3 الأعمال التحتية
  • 1.4 الأعمال الفوقية
  • 1.5 الأعمال الميكانيكية والكهربائية والسباكة (MEP)
  • 1.6 التشطيبات
  • 1.7 الأعمال الخارجية
  • 1.8 التسليم

عند هذا المستوى، يظل الهيكل عامًا. فهو يوضح كيف يُنظَّم المشروع على مستوى النطاق، لكنه لا يمثل بعد جميع الأنشطة أو بنود الشراء أو معاملات ERP.

لماذا يُعد WBS مهمًا في إدارة المشاريع؟

تنبع أهمية WBS من أنه يمنح المشروع هيكلًا يمكن للناس استخدامه بشكل متسق. فهو يساعد على تحديد النطاق بوضوح، وتجنب إغفال الأعمال الرئيسية، ودعم التخطيط، وتحسين التواصل، وجعل التقارير أكثر انضباطًا.

من دون WBS جيد، تواجه الفرق غالبًا المشكلات نفسها:

  • يكون النطاق غير واضح
  • تتداخل الحزم
  • تصبح تقارير التقدم غير متسقة
  • يستخدم تخطيط التكاليف والجدولة لغات مختلفة
  • يختلف الناس حول ما يدخل تحت كل فرع

بعبارة بسيطة، يُعد WBS أحد الأسس الرئيسية لضبط المشاريع بشكل منظم.

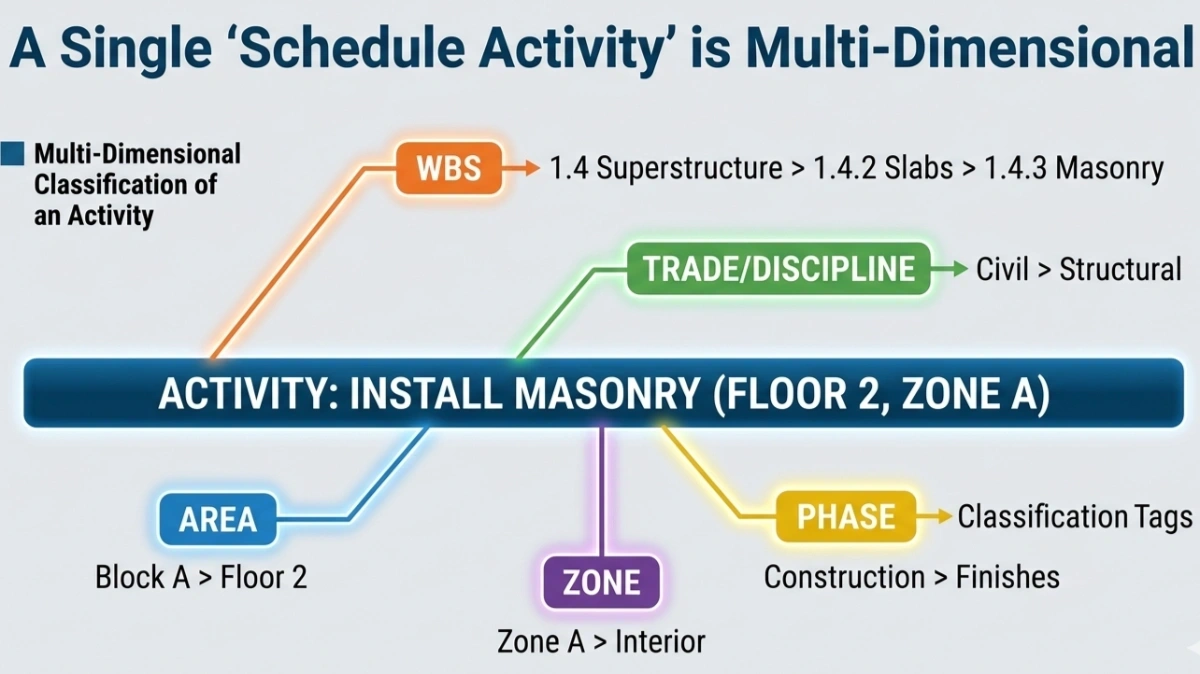

single schedule activity wbs quollnet

قاعدة 100% في WBS

تُعد قاعدة 100% من أهم مبادئ WBS. وتعني أن WBS يجب أن يغطي 100% من نطاق المشروع المطلوب لتسليم المشروع، بما في ذلك جميع المخرجات والأعمال الداعمة ضمن الحدود المتفق عليها.

وللقاعدة جانبان عمليان:

  • يجب ألا يُغفل WBS نطاقًا رئيسيًا
  • يجب ألا يكرر WBS احتساب النطاق أو يسبب تداخلًا فيه

تغطية صحيحة

إذا كان مشروع مبنى يشمل التصميم، والأعمال التمهيدية، والهيكل، وMEP، والتشطيبات، والاختبارات، والتسليم، ودعم الإغلاق، فيجب أن يلتقط WBS هذه الفروع الرئيسية بشكل منطقي.

تغطية غير صحيحة

إذا كان WBS يشمل الهيكل والتشطيبات فقط لكنه يتجاهل التصاريح أو الأعمال المؤقتة أو الاختبارات أو دعم التسليم، فهو غير مكتمل. وإذا ظهر جزء من الحزمة تحت فرعين مختلفين من دون قاعدة واضحة، يصبح الهيكل متداخلًا وصعب الضبط.

أخطاء شائعة

  • نسيان النطاق غير المباشر أو الداعم
  • خلط نطاق المقاول ونطاق الاستشاري من دون حدود واضحة
  • وضع العمل نفسه تحت فروع متعددة
  • استخدام أسماء غامضة جدًا بحيث يصعب اختبار التغطية

ينبغي أن يكون WBS قويًا بما يكفي لتمثيل المشروع بالكامل، وواضحًا بما يكفي لإظهار مكان كل جزء.

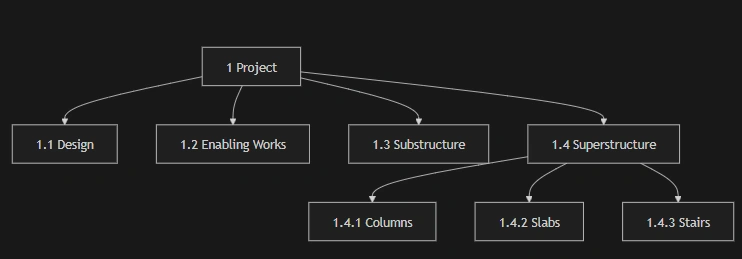

wbs visual by quollnet

WBS القائم على المخرجات مقابل WBS القائم على المراحل

هناك أكثر من طريقة صحيحة لبناء WBS. ومن أكثر الأساليب شيوعًا: القائم على المخرجات والقائم على المراحل.

WBS القائم على المخرجات

يقسم المشروع بحسب ما سيتم تسليمه. مثلًا:

  • الأعمال التحتية
  • الأعمال الفوقية
  • الأعمال الميكانيكية والكهربائية والسباكة (MEP)
  • التشطيبات
  • الأعمال الخارجية

وغالبًا ما يكون هذا أقوى في تعريف النطاق لأنه يعكس الناتج المادي أو التعاقدي بشكل مباشر أكثر.

WBS القائم على المراحل

يقسم المشروع بحسب مرحلة دورة الحياة. مثلًا:

  • ما قبل التصميم
  • دراسة الجدوى
  • التصميم
  • العطاء
  • الإنشاء
  • التسليم
  • DLP

وقد ينجح هذا جيدًا على مستوى المشروع، خاصة من منظور المالك أو PMC.

متى يُستخدم كل منهما

  • استخدم WBS قائمًا على المخرجات عندما تكون أولوية تعريف النطاق وضبط الحزم.
  • استخدم WBS قائمًا على المراحل عندما تتم إدارة المشروع على مستوى دورة الحياة أو عندما يكون المشروع في مرحلة البرنامج الرئيسي عالية المستوى.
  • استخدم نهجًا هجينًا عندما يحتاج المشروع طبيعيًا إلى كلا المنظورين، مثل برنامج رئيسي حسب المرحلة وفرع إنشائي تفصيلي حسب المخرجات.

الإيجابيات والسلبيات

  • WBS القائم على المخرجات يكون عادةً أقوى في التنفيذ وتخطيط التكاليف وتعريف الحزم.
  • WBS القائم على المراحل يكون غالبًا أسهل في التقارير التنفيذية وتتبع دورة الحياة.
  • النهج الهجين غير المخطط جيدًا قد يصبح مربكًا إذا تغيّر منطق التفكيك عشوائيًا من فرع إلى آخر.

مستويات WBS وحزم العمل ومستوى التفصيل المناسب

مستويات WBS ليست سوى طبقات في الهرم. المستويات العليا تكون عامة، بينما تصبح المستويات الأدنى أكثر تفصيلًا.

تُعد حزمة العمل أدنى مستوى عملي يُخطط عنده العمل ويُسند ويُقدَّر ويُراقب ويُضبط. وهي النقطة التي يصبح عندها WBS قابلًا للاستخدام في العمل اليومي للمشروع.

ما الذي يجعل حزمة العمل جيدة؟

  • نطاق واضح
  • حجم قابل للإدارة
  • ملكية واضحة
  • تكلفة وجهد يمكن تقديرهما
  • تقدم يمكن تتبعه

إلى أي عمق يجب أن يصل WBS؟

لا ينبغي أن يكون WBS سطحيًا جدًا أو عميقًا جدًا. فإذا كان سطحيًا جدًا، فلن يتمكن الفريق من تقديره أو ضبطه بشكل صحيح. وإذا كان عميقًا جدًا، يصبح صعب الصيانة ويبدأ في التصرف كقائمة مهام بدلًا من هيكل نطاق.

وغالبًا ما تكون نقطة التوقف العملية عندما تصبح الحزمة مفصلة بما يكفي لدعم:

  • تقدير التكاليف
  • الجدولة
  • توزيع المسؤوليات
  • تقارير التقدم

وغالبًا ما يكون هذا هو مستوى حزمة العمل.

قاموس WBS

قاموس WBS هو المرجع الداعم الذي يشرح ما يعنيه كل عنصر من عناصر WBS فعليًا. فالرمز والعنوان وحدهما نادرًا ما يكونان كافيين.

وقد يتضمن إدخال قاموس WBS النموذجي ما يلي:

  • كود WBS
  • العنوان
  • وصف النطاق
  • الأعمال المشمولة
  • الأعمال المستبعدة
  • القيود أو الافتراضات
  • الطرف المسؤول
  • ملاحظات أو ملاحظات القبول

وهذا مهم بشكل خاص في المشاريع الكبيرة حيث تتفاعل تخصصات متعددة أو استشاريون أو مقاولون أو حزم مختلفة. فالقاموس يمنع اختلاف الأشخاص في تفسير الفرع نفسه من WBS.

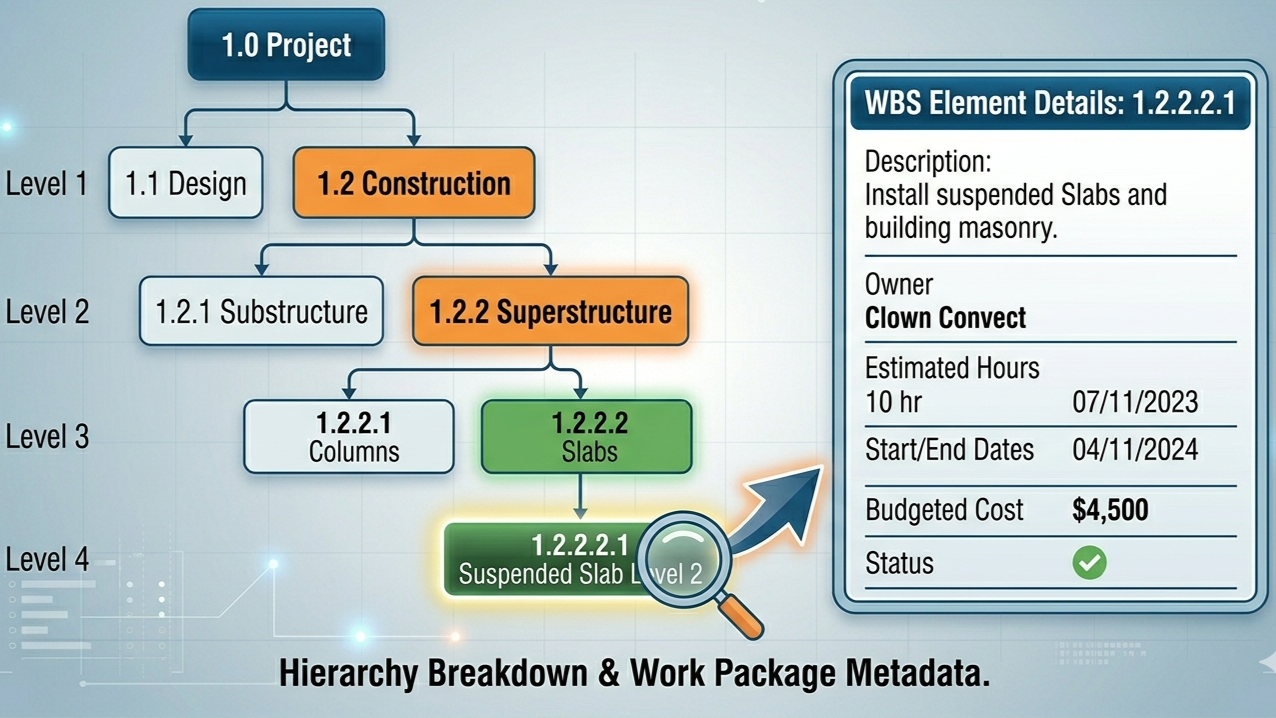

hierarchy breakdown and work package metadata quollnet

كيفية إنشاء WBS خطوة بخطوة

الطريقة العملية لإنشاء WBS هي:

  1. تحديد نطاق المشروع. ابدأ بالنطاق والحدود المتفق عليها.
  2. اختيار منطق التفكيك الأول. قرر ما إذا كان المستوى الأعلى سيكون حسب المرحلة أو المخرجات أو المبنى أو المنطقة أو التخصص أو نهجًا هجينًا.
  3. تحديد الفروع الرئيسية. أنشئ العناصر الأعلى مستوى التي تغطي المشروع بالكامل.
  4. تفكيك كل فرع. قسّم كل فرع إلى مكونات أصغر ذات معنى.
  5. التوقف عند مستوى حزمة العمل. لا تواصل التفكيك بلا نهاية.
  6. تعيين الأكواد. طبّق نظام ترقيم واضحًا مثل 1، 1.1، 1.1.1.
  7. التحقق وفق قاعدة 100%. تأكد من التغطية الكاملة وعدم وجود تداخل.
  8. إعداد القاموس. أضف تعريفات قصيرة وملاحظات النطاق.
  9. مراجعة أصحاب المصلحة. تأكد من أن الهيكل قابل للاستخدام عمليًا.

قائمة تحقق تفاعلية مفصلة: WBS خطوة بخطوة - تم إنشاؤها بواسطة QChecklists

صيغة PDF لـ 27 خطوة تفصيلية: 27 خطوة لإنشاء WBS كامل


تبدو هذه العملية بسيطة، لكنها المكان الذي تبدأ فيه معظم مشكلات WBS الحقيقية. فالتحدي ليس رسم شجرة، بل اختيار منطق تفكيك يظل مفيدًا في التخطيط والتقارير والضبط.

وللاطلاع على شرح بصري لهذه المستويات، شاهد هذا التفكيك الذي مدته دقيقتان.


كيفية التحقق من WBS ومراجعته

ينبغي مراجعة WBS قبل أن يصبح أساسًا للتخطيط والتقارير. ومن أسئلة المراجعة المفيدة:

  • هل يغطي النطاق المتفق عليه بالكامل؟
  • هل يتبع منطق تفكيك واضحًا؟
  • هل الفروع واضحة وغير متداخلة؟
  • هل مستوى التفصيل عملي؟
  • هل يمكن ربط التكلفة والجدول والمسؤولية به؟
  • هل يفسر أصحاب المصلحة الفروع بالطريقة نفسها؟

غالبًا ما يتحسن WBS الجيد عبر التكرار. ومن الطبيعي تعديله بعد أن يختبره الفريق مقابل التخطيط أو العطاء أو تعريف الحزم أو تقارير التقدم.

WBS وجدولة المشروع

يرتبط WBS والجدولة ارتباطًا وثيقًا، لكنهما ليسا الشيء نفسه.

فـ WBS ينظم العمل، ثم يحول الجدول هذا الهيكل إلى أنشطة زمنية وتسلسلات ومدد وروابط منطقية وتواريخ.

عمليًا، غالبًا ما تصبح حزم العمل الجسر بين WBS والجدول. وقد تولد حزمة العمل نشاطًا واحدًا أو أكثر في الجدول، بحسب الطريقة التي يختارها المخطط لنمذجة التنفيذ.

وهنا تأتي أدوات الجدولة مثل مخططات Gantt وشبكات CPM. فـ WBS يساعد على تعريف وعاء النطاق المنطقي، بينما يضيف الجدول منطق التنفيذ.

وطريقة بسيطة لرؤية العلاقة هي:

  • WBS يجيب: ما العمل الموجود وكيف هو منظم
  • الجدول يجيب: متى وبأي تسلسل سيحدث العمل

WBS وتقدير التكاليف

يدعم WBS أيضًا تقدير التكاليف. فبمجرد تقسيم المشروع إلى حزم عملية، يمكن للفريق تقدير العمالة والمواد والمعدات والمقاولين الفرعيين ومكونات التكلفة الأخرى بانضباط أكبر.

ومن الطرق الشائعة التقدير من الأسفل إلى الأعلى:

  • التقدير على مستوى الحزمة الأدنى
  • تجميع التقديرات صعودًا إلى فروع WBS الأب
  • مراجعة الإجماليات في المستويات الأعلى

وهذا يجعل WBS مفيدًا في:

  • التقدير الأولي
  • تسعير الحزم
  • تجميع الميزانيات
  • دعم منطق التدفق النقدي

لكن هذا لا يعني أن WBS يجب أن يصبح دائمًا هيكل ميزانية ERP. بل يعني أن WBS يمكن أن يساعد في تقدير وتنظيم معلومات التكلفة.

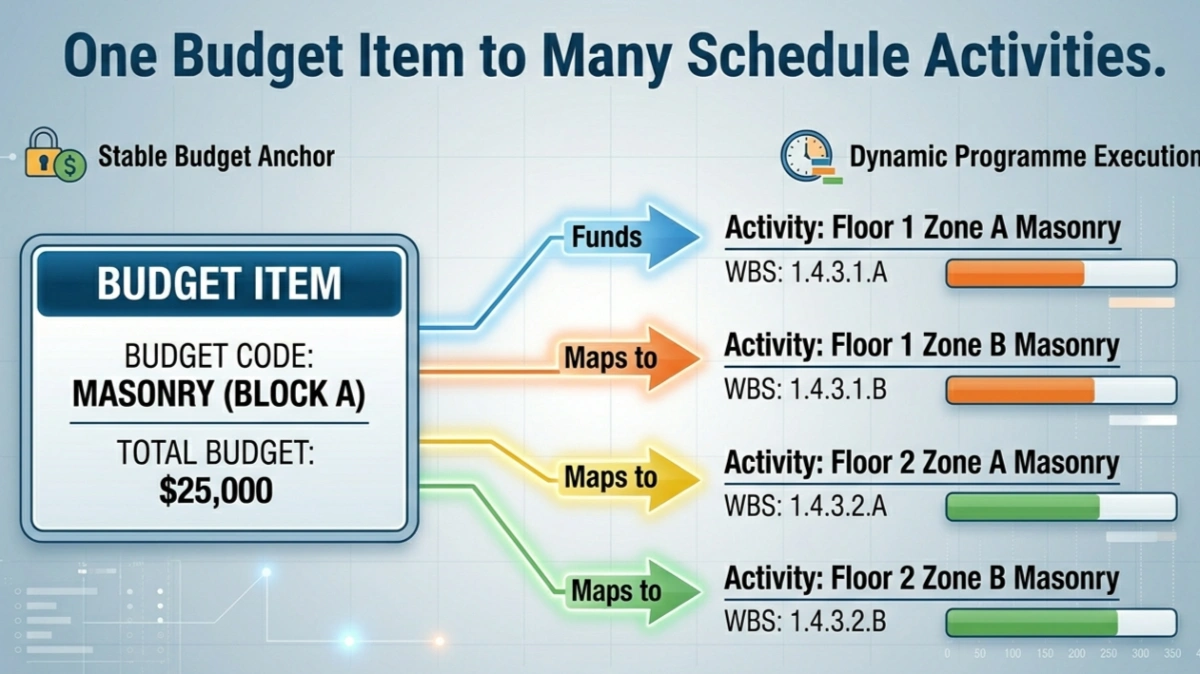

budget code to wbs quollnet

WBS وتوزيع المسؤوليات

يصبح WBS أكثر فائدة بكثير عندما يرتبط بتوزيع المسؤوليات.

وقد يحدث ذلك من خلال:

  • OBS أو هيكل تقسيم المنظمة
  • مصفوفة المسؤوليات
  • مصفوفة RACI
  • تعيين ملكية الحزمة

بعبارة بسيطة، بمجرد وجود حزمة عمل، ينبغي أن يكون لها مالك. فـ WBS يعطي الهيكل، بينما يمنح OBS أو RACI المساءلة.

وهذه إحدى الطرق التي ينتقل بها WBS من النظرية إلى الممارسة الإدارية.

WBS مقابل قوائم المهام والجداول وBOQ

غالبًا ما تختلط هذه المصطلحات، لكنها ليست الشيء نفسه.

WBS مقابل قائمة المهام

قائمة المهام تكون عادةً قائمة مسطحة أو منظمة بشكل فضفاض من الإجراءات. أما WBS فهو هرمي وقائم على النطاق.

WBS مقابل الجدول

يحتوي الجدول على الأنشطة والمدد والتواريخ والمنطق والتقويمات والتقدم. أما WBS فهو أحد الهياكل التي قد تدعم الجدول فقط.

WBS مقابل BOQ

BOQ هو مستند تجاري وقياسي. وقد يتوافق جزئيًا مع فروع WBS، لكنه ليس تلقائيًا الهيكل نفسه. وغالبًا ما يكون منطق BOQ مدفوعًا ببنود القياس وممارسات العطاء والمتطلبات التجارية، وليس بهرمية النطاق الخالصة.

مقارنة:

المستند التركيز الرئيسي يُنظَّم حسب وحدة القياس
WBS النطاق والمخرجات الهرمية/الأنظمة حزم العمل
الجدول الوقت والتسلسل التسلسل الزمني الأنشطة/الأيام
BOQ التكلفة والكمية التخصصات/المواد الوحدات (م2، م3، طن)
المخطط التنظيمي الأشخاص والسلطة الأدوار/التقارير المناصب/الأسماء

WBS مقابل أكواد الأنشطة في برامج التخطيط

في برامج التخطيط مثل Primavera، تُستخدم أكواد الأنشطة غالبًا لتجميع الأنشطة وفرزها وتصفيةها وإعداد التقارير عنها حسب المنطقة أو الطابق أو المرحلة أو المقاول الفرعي أو التخصص أو المنطقة.

لكن هذا لا يجعلها نفسها WBS.

فـ WBS هو الهيكل الرئيسي للنطاق أو البرنامج، بينما كود النشاط هو عادةً سمة تُسند إلى الأنشطة لتنظيمها بمرونة.

على سبيل المثال، قد يقع نشاط تحت فرع WBS يسمى أعمال المقاول الرئيسي > التشطيبات > الجدران الداخلية، ومع ذلك يحمل أكواد أنشطة منفصلة لـ Block A وLevel 2 وZone B وArchitectural.

يستخدم كثير من المخططين أكواد الأنشطة بطريقة تشبه WBS. وهذا عملي، لكن من حيث المفهوم هما أداتان مختلفتان.

WBS مقابل أكواد التكلفة وأكواد الميزانية وأكواد المواد

WBS هو أساسًا هيكل نطاق. أما كود التكلفة أو كود الميزانية فهو أساسًا تصنيف مالي. ويحدد كود المواد عنصرًا محددًا أو عائلة مواد للشراء أو ضبط المخزون.

على سبيل المثال:

  • WBS: أعمال العقد الرئيسي > المباني بالطوب
  • كود الميزانية: Block A / Masonry
  • كود المواد: Hollow Block 200 mm

هذه العناصر مترابطة، لكنها تخدم أغراضًا مختلفة. ويبدأ الالتباس عندما يُجبر نظام واحد على أداء دور الأنظمة الأخرى كلها.

لماذا تكون بنود الميزانية غالبًا أكثر استقرارًا من WBS البرنامج

في المشاريع الواقعية، يكون هيكل الميزانية عادةً أكثر استقرارًا من هيكل البرنامج الحي.

قد يتغير البرنامج بسبب:

  • التقسيم إلى مناطق
  • تدفق الفرق
  • إعادة التسلسل
  • زمن التحميل
  • تأخر الوصول
  • خطط التعافي

أما هيكل الميزانية فيبقى عادةً أبسط وأكثر استقرارًا، مثل:

  • مركز تكلفة
  • نشاط
  • كود مادة اختياري

ولهذا تتعامل كثير من فرق ضبط المشاريع مع بند الميزانية بوصفه المرساة المالية الأكثر استقرارًا.

ربط بنود الميزانية بـ WBS وأنشطة البرنامج

النموذج العملي القوي هو ربط بند الميزانية بـ WBS أو البرنامج، وليس العكس.

مثال:

  • بند الميزانية: Block A / Masonry
  • أنشطة الجدول المرتبطة: Masonry Floor 1 Zone 1، Masonry Floor 1 Zone 2، Masonry Floor 2 Zone 1، Masonry Floor 2 Zone 2

وهذا يسمح لنظام ERP أو ضبط التكاليف بالبقاء مستقرًا، مع منح المستخدم في الوقت نفسه رؤية على البرنامج الكامن خلف سطر الميزانية ذلك.

وغالبًا ما يكون هذا نموذجًا أفضل من محاولة فرض هيكل البرنامج الحي الكامل داخل هيكل ميزانية ERP.

لماذا لا ينبغي عادةً أن يصبح WBS البرنامج هيكل ميزانية ERP

هذا أحد أهم الحدود العملية لـ WBS.

فقد تتضمن هياكل البرنامج الحي:

  • الطابق
  • المنطقة
  • الفريق
  • التسلسل
  • منطق تحميل الموارد
  • منطق تحرير جبهة العمل المؤقتة

وهذا مفيد للتخطيط، لكنه غير عملي كهيكل مباشر لمعاملات ERP.

تخيل طلب بلوكات المباني باستخدام WBS قائم على التنفيذ الكامل. فقد ينتهي أمر الشراء بحمل حقول مثل نوع البلوك والطابق والمنطقة والفريق والتسلسل فقط لمطابقة منطق البرنامج الحي. وهذا غير واقعي في معظم عمليات الشراء والمخازن.

عادةً ما تعمل معاملات ERP بشكل أفضل مع مراجع مستقرة مثل:

  • مركز التكلفة
  • كود النشاط أو كود التكلفة
  • كود المادة
  • الكمية
  • تاريخ الحاجة
  • موقع التسليم

ولهذا يكون WBS غالبًا أفضل كمرجع مرتبط، لا كود المعاملة الرئيسي في ERP.

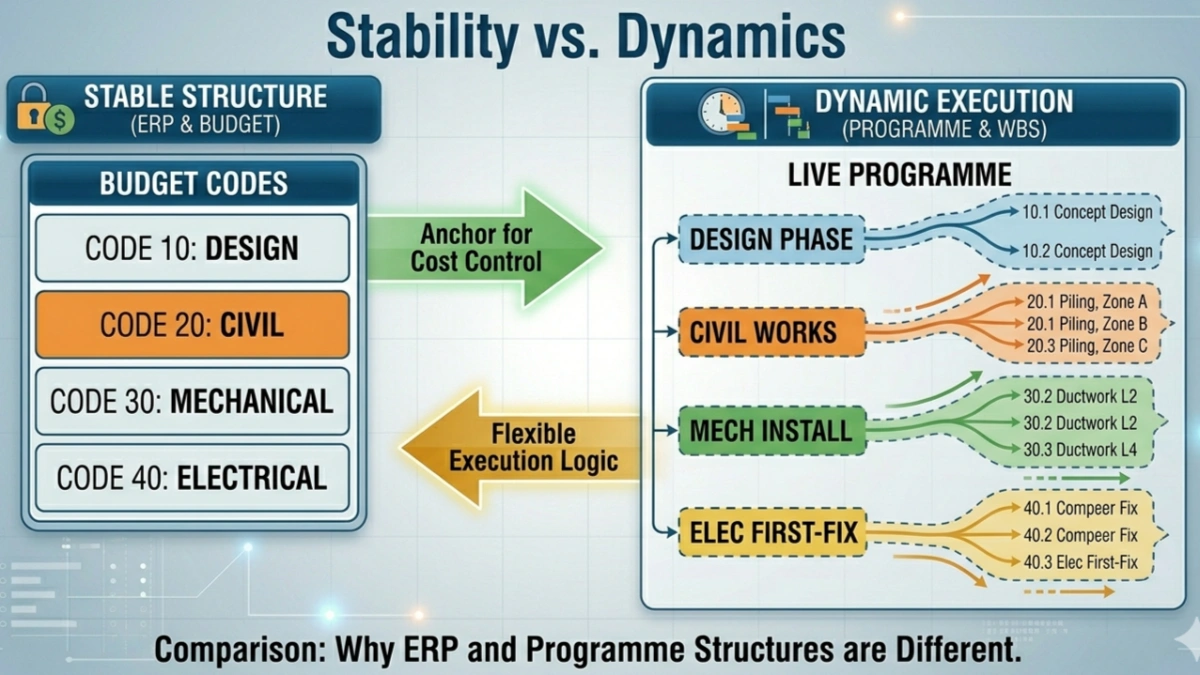

stability vs dynamics erp vs programme quollnet

WBS في البرامج الرئيسية والبرامج التفصيلية

غالبًا ما تبدأ المشاريع ببرنامج رئيسي عالي المستوى بدلًا من برنامج إنشائي تفصيلي عميق. وفي هذه المرحلة، قد يمثل WBS مراحل عامة مثل:

  • ما قبل التصميم
  • دراسة الجدوى
  • مرحلة التصميم 1
  • التصاريح
  • الأعمال التمهيدية
  • العطاء الرئيسي
  • أعمال المقاول الرئيسي
  • التسليم
  • DLP

لاحقًا، يمكن توسيع كل فرع من هذه الفروع الرئيسية إلى هياكل تخطيط أكثر تفصيلًا. وهذا أحد الأسباب التي تجعل WBS يبدأ على مستوى البرنامج الرئيسي ثم يتطور لاحقًا إلى فروع جدول أكثر تفصيلًا.

WBS من منظور PMC

من منظور PMC، يُستخدم WBS غالبًا أولًا لتنظيم دورة حياة المشروع الكلية. وقد يحتفظ الاستشاري ببرنامج رئيسي يضم فقط المراحل الرئيسية ونقاط القرار.

مثلًا:

  • 1 ما قبل التصميم
  • 2 التقدير الأولي
  • 3 دراسة الجدوى
  • 4 التصميم
  • 5 التصاريح والأعمال التمهيدية
  • 6 العطاء الرئيسي
  • 7 أعمال المقاول الرئيسي
  • 8 التسليم
  • 9 DLP

يمكن بعد ذلك أن يتطور التخطيط التفصيلي للمقاول تحت الفرع المناسب. وهذا يحافظ على الاستمرارية بين ضبط البرنامج الاستراتيجي والتخطيط التنفيذي التفصيلي.

WBS في برامج العطاء والبرامج الأساسية

في كثير من المشاريع، يقدم المقاول برنامج عطاء في مرحلة تقديم العرض. وبعد الترسية، يتم تطوير برنامج أساسي أكثر تفصيلًا وتقديمه للمراجعة أو الاعتماد.

وحتى يُعتمد هذا البرنامج التفصيلي، قد يكون برنامج العطاء أو البرنامج المؤقت هو المرجع التشغيلي للجدول. وبمجرد اعتماد البرنامج الأساسي التفصيلي، يصبح عادةً البرنامج الرئيسي المستخدم لمراقبة التقدم وتحليل التأخير وإعداد التقارير.

في هذه الحالات، يصبح هيكل WBS المستخدم في البرنامج مهمًا تشغيليًا حتى لو لم يناقش العقد WBS بوصفه مفهومًا قانونيًا مستقلًا.

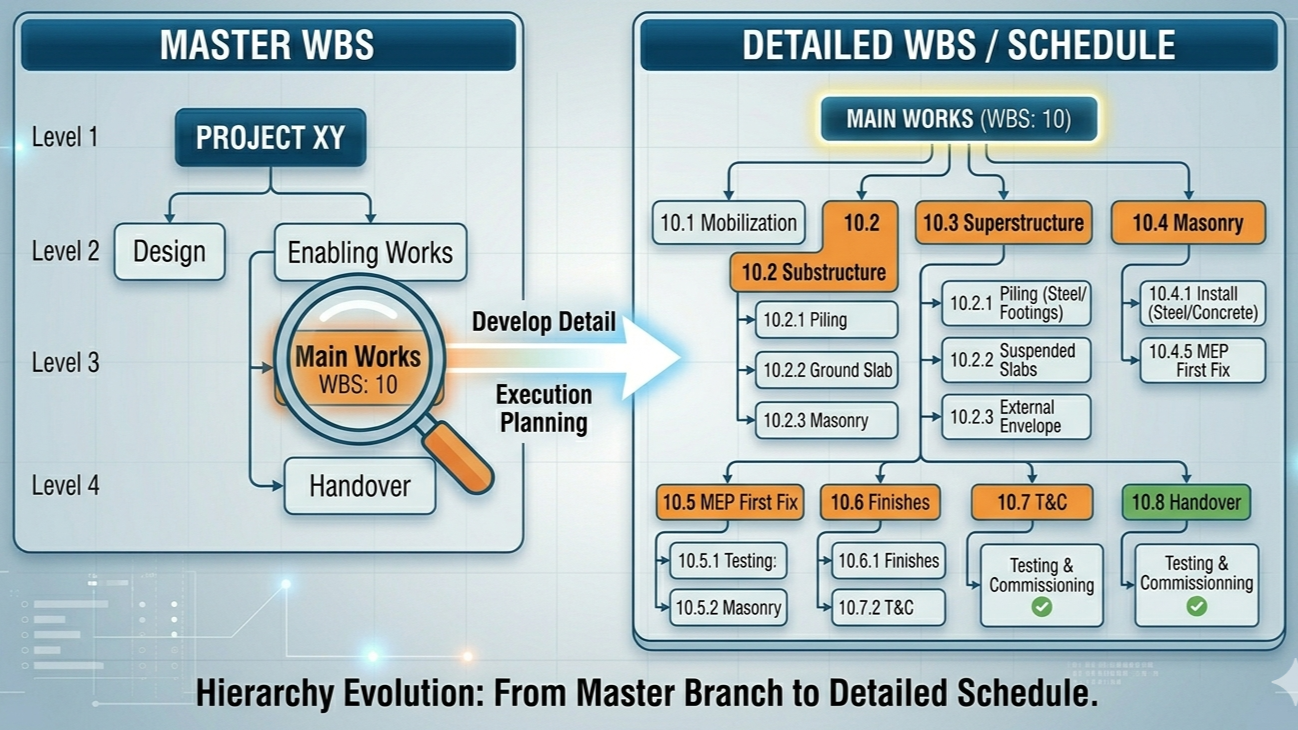

hierearchy evolution from master branch todetailed schedule

هل WBS تعاقدي؟

عادةً لا يكون WBS مفهومًا تعاقديًا مستقلًا بالمعنى نفسه الذي تكون به مدة الإنجاز أو المعالم أو التعويضات المحددة أو شروط الدفع.

ومع ذلك، يمكن أن يصبح ذا صلة تعاقدية من خلال البرنامج.

إذا كان العقد يتطلب تقديم برامج، وكان البرنامج المقبول منظمًا باستخدام فروع WBS، فإن هذا WBS يصبح جزءًا من الإطار التعاقدي العملي للجدولة. وفي المراسلات والمطالبات، قد يشير الأطراف إلى الفرع المتأثر، لكن القوة التعاقدية الحقيقية تأتي عادةً من البرنامج المعتمد والمعالم والمنطق، لا من نظرية WBS نفسها.

WBS في تقارير التقدم وتحليل التأخير وEOT

يُعد WBS مفيدًا في تقارير التقدم لأنه يوفر هيكلًا ثابتًا للتقارير. ويمكن تنظيم التقارير حسب الفروع الرئيسية أو الحزم أو الأنظمة أو المراحل.

في تحليل التأخير وEOT، تكون المراجع الرئيسية عادةً:

  • البرنامج المقبول
  • الأنشطة المتأثرة
  • روابط المنطق
  • المعالم
  • المسار الحرج أو المتأثر
  • الأثر على الإنجاز

إذا كانت هذه الأنشطة تقع تحت فرع WBS مثل أعمال المقاول الرئيسي أو التشطيبات، فقد يظهر هذا الفرع أيضًا في السرد والتحليل.

استكشف الطرق المختلفة لتقديم مطالبة تمديد الوقت.

مثال إنشائي كامل لتطوير WBS

فيما يلي مثال عملي لكيفية تطور WBS من هيكل رئيسي إلى هيكل إنشائي أكثر تفصيلًا.

المستوى الرئيسي

  • 1 ما قبل التصميم
  • 2 دراسة الجدوى
  • 3 التصميم
  • 4 التصاريح والأعمال التمهيدية
  • 5 أعمال العقد الرئيسي
  • 6 التسليم
  • 7 DLP

فرع العقد الرئيسي بعد التوسيع

  • 5 أعمال العقد الرئيسي
  • 5.1 التعبئة والتجهيز
  • 5.2 الأعمال التحتية
  • 5.3 الأعمال الفوقية
  • 5.4 المباني بالطوب
  • 5.5 أول تثبيت للأعمال الميكانيكية والكهربائية والسباكة
  • 5.6 التشطيبات
  • 5.7 الاختبار والتشغيل
  • 5.8 دعم التسليم

فرع المباني بالطوب بعد التوسيع

  • 5.4 المباني بالطوب
  • 5.4.1 أعمال البلوك الداخلية
  • 5.4.2 جدران الشافت
  • 5.4.3 المباني الخارجية
  • 5.4.4 إغلاقات المباني بالطوب

عند هذه النقطة، يظل WBS موجهًا للنطاق. وقد يحول المخطط لاحقًا أجزاء منه إلى أنشطة تنفيذية تفصيلية حسب الطابق والمنطقة والتسلسل، لكن منطق الجدول التفصيلي هذا لم يعد هو نفسه WBS الخالص.

الأدوات والبرامج لإنشاء WBS

يمكن إنشاء WBS في أدوات مختلفة بحسب تعقيد المشروع.

  • Excel: مناسب للمسودات السريعة، والترميز، والقواميس، والقوالب البسيطة
  • Microsoft Project: مفيد عندما يُطوَّر WBS قريبًا من الجدول
  • Primavera P6: شائع لبرامج الإنشاءات الكبيرة وهياكل البرامج الرسمية
  • أداة خرائط ذهنية أو Brainstrom مفيدة لورش العمل والعصف الذهني المبكر
  • أنظمة ERP أو ضبط التكاليف: مفيدة أساسًا عندما يرتبط WBS بالتقارير أو هياكل الحزم

تعتمد أفضل أداة على ما إذا كان الهدف هو المسودة أو الجدولة أو الميزنة أو التقارير أو التنسيق.

استخدام الذكاء الاصطناعي وMermaid لتصور WBS

الذكاء الاصطناعي مناسب جدًا لتوليد مسودة مبكرة لـ WBS لأن التحدي الأول يكون عادةً بناء هيكل منطقي بسرعة. أما Mermaid فهو مفيد لأنه قائم على النص، وسهل التوليد بواسطة الذكاء الاصطناعي، وسهل العرض في أدوات ويب خفيفة.

ويبدو مثال Mermaid البسيط كما يلي:

 flowchart TD
A["1 Project"]
A --> B ["1.1 Design"]
A --> C["1.2 Enabling Works"]
A --> D["1.3 Substructure"]
A --> E["1.4 Superstructure"]
E --> E1["1.4.1 Columns"]
E --> E2["1.4.2 Slabs"]
E --> E3["1.4.3 Stairs"]

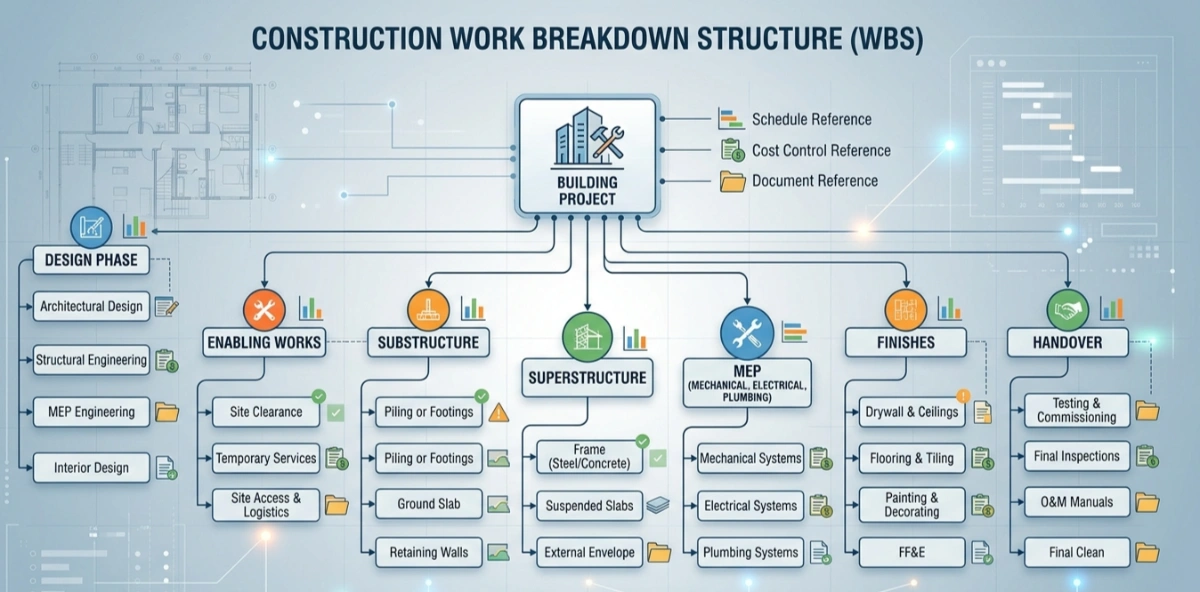

wbs chart by quollnet
هذا الشكل ليس الكود نفسه تمامًا أعلاه، لذا جرّبه على https://mermaid.live/edit

بالنسبة لمخططات WBS الصغيرة والمتوسطة، يكون هذا غالبًا كافيًا لإنتاج تصور مفيد بسرعة.

قريبًا: مولد WBS مجاني بالذكاء الاصطناعي

نحن نُعد أداة خفيفة لـ WBS بالذكاء الاصطناعي ستتيح للمستخدمين:

  • إدخال وصف قصير للمشروع
  • توليد مسودة WBS
  • الحصول على Mermaid code فورًا
  • معاينة المخطط
  • العودة لاحقًا إلى عمليات التوليد السابقة

سيركز الإصدار الأول على السرعة والفائدة. وقد تتضمن الإصدارات اللاحقة توسيع الفروع، وتوليد قاموس WBS، وميزات تصدير أفضل، وخيارات تحرير أغنى.

الأخطاء الشائعة عند إنشاء WBS

  • خلط المخرجات مع الأنشطة من دون منطق واضح
  • تجاهل قاعدة 100%
  • الإفراط في تفكيك الهيكل حتى يصبح ضوضاء مهام
  • عدم تفكيكه بما يكفي بحيث لا يدعم التقدير أو التخطيط
  • استخدام تسميات غامضة
  • افتراض أن BOQ والجدول وكود التكلفة وWBS كلها الشيء نفسه
  • فرض منطق التقسيم الحي والفرق على هياكل الميزانية الدائمة
  • عدم إعداد قاموس

أفضل الممارسات لبناء WBS مفيد

  • ابدأ من النطاق الكامل للمشروع
  • اختر منطق تفكيك واضحًا واحدًا في كل مستوى
  • طبّق قاعدة 100%
  • توقف عند مستوى حزمة العمل العملي
  • أعد قاموس WBS بسيطًا
  • اختبر WBS مقابل احتياجات الجدولة والتقدير والتقارير
  • افصل الترميز المالي وترميز الشراء حيث يلزم
  • اربط الأنظمة بدلًا من إجبارها على الاندماج في كود واحد

WBS المفيد ليس هو الذي يحتوي على أكبر عدد من الفروع، بل هو الذي يساعد فريق المشروع على اتخاذ قرارات أفضل والحفاظ على الاتساق عبر التخطيط والضبط.

الخلاصة

هيكل تقسيم العمل هو أساسًا هيكل للنطاق. فهو يساعد الفرق على تعريف أعمال المشروع وتنظيمها وتقديرها وتخطيطها وضبطها. وهو ليس تلقائيًا نفسه قائمة مهام أو جدولًا أو كود نشاط أو BOQ أو كود تكلفة أو كود مواد، رغم أن هذه الأنظمة قد تتفاعل معه عن قرب في الممارسة.

في الإنشاءات وضبط المشاريع، يصبح WBS أكثر فائدة عندما يكون واضحًا وهرميًا ومتحققًا منه ومدعومًا بقاموس. وهو قوي في تعريف النطاق، وتخطيط الحزم، وإعداد التقارير، وهيكل البرنامج. لكنه أضعف بكثير عندما يُجبر على التصرف ككود معاملة حي في ERP أو كنموذج منطق تنفيذ كامل. وفي المشاريع الواقعية، غالبًا ما تأتي أفضل النتائج عندما يتم ربط WBS والجدول والميزانية وترميز المواد بذكاء بدلًا من دمجها بشكل غير مدروس.

المراجع

  1. معهد إدارة المشاريع – المعيار العملي لهياكل تقسيم العمل: pmi.org
  2. NASA – دليل هيكل تقسيم العمل: تنزيل PDF
  3. WBDG – قائمة مراجعة مراجعة البرنامج الأساسي للمشروع: www.wbdg.org
  4. WBDG – قائمة مراجعة تحديث الجدول الشهري: www.wbdg.org
  5. RICS – تمديدات الوقت، الطبعة الأولى: www.rics.org
A
Aisha Khan
@AquaEngineerAisha
Jul 21, 2026
0
0
0
4

هيكل تقسيم العمل (WBS): ما هو، وما ليس هو، وكيف يُستخدم

Frequently Asked Questions


FAQ

Q: ما هو هيكل تقسيم العمل؟

A: هيكل تقسيم العمل هو تفكيك هرمي للنطاق الكلي للمشروع إلى أجزاء أصغر وأكثر قابلية للإدارة، ويُستخدم في التخطيط والضبط والتقدير والتقارير.

FAQ

Q: ما هي قاعدة 100% في WBS؟

A: تعني قاعدة 100% أن يغطي WBS 100% من نطاق المشروع المتفق عليه دون إغفال الأعمال الرئيسية ودون تداخل في النطاق بين الفروع.

FAQ

Q: ما هي حزمة العمل في WBS؟

A: حزمة العمل هي أدنى مستوى عملي في WBS يمكن عنده تقدير العمل وتعيينه وجدولته ومتابعته مباشرة.

FAQ

Q: هل WBS هو نفسه الجدول الزمني؟

A: لا. WBS ينظم العمل، بينما يضيف الجدول الزمني الأنشطة والمنطق والمدد والتواريخ وتحديثات التقدم.

FAQ

Q: هل WBS هو نفسه كود النشاط في Primavera؟

A: لا. أكواد الأنشطة هي حقول تصنيف تُستخدم لتجميع أنشطة الجدول وتصفيةها. قد تدعم الجدول، لكنها ليست WBS نفسه.

FAQ

Q: هل يمكن استخدام WBS في إعداد الميزانية؟

A: نعم. يمكن لـ WBS دعم التقدير وإعداد تقارير الميزانية، لكنه لا ينبغي عادةً أن يحل محل نموذج الترميز المالي الأساسي في ERP.

FAQ

Q: لماذا يصعب استخدام WBS مباشرة في معاملات ERP؟

A: لأن هياكل WBS الحية في البرنامج غالبًا ما تتضمن المناطق والفرق والتسلسل ومنطق التحميل، وهي تفاصيل متغيرة جدًا ومعقدة للشراء والمعاملات المخزنية عمليًا.

FAQ

Q: هل WBS تعاقدي؟

A: عادةً لا بوصفه مفهومًا مستقلًا. يصبح ذا صلة تعاقدية عندما يكون جزءًا من برنامج مطلوب ومقبول يُستخدم لضبط التقدم وتحليل التأخير.

FAQ

Q: هل يمكن للذكاء الاصطناعي إنشاء WBS؟

A: نعم. يمكن للذكاء الاصطناعي إنشاء مسودة أولية لـ WBS، واقتراح الفروع، وتعيين أكواد مسودة، وإنتاج Mermaid code للتصور السريع.

Related Checklists


Work Breakdown Structure: 100% Coverage Creation Checklist
✅ 27 items
Work breakdown structure is the foundation for organizing project scope into a clear, deliverable-based hierarchy. Also called a WBS, project breakdown, or scope decomposition, it helps teams transform a broad statement of work into manageable, measurable components. This checklist focuses on a deliverable-oriented, construction-ready approach applicable to any discipline and size, emphasizing the 100% rule, MECE thinking, and traceable work packages. By following these steps, you’ll prevent common risks such as double-counting, scope gaps, ambiguous ownership, and uncontrolled rework. You’ll also accelerate estimating, scheduling, cost control, and progress measurement by building a robust WBS dictionary and coding structure aligned to your organization. Use this interactive page to tick items, add comments for clarifications, and attach evidence (screenshots, matrices, approvals). When complete, export as PDF/Excel and authenticate the output via QR for fast sharing and audits.
Test façade installed glazing for water-tightness after sealing completion
✅ 24 items
Test façade installed glazing for water-tightness after sealing completion is a structured field procedure to confirm that perimeter seals, gaskets, and interface joints prevent interior water ingress. This checklist supports water penetration testing using a calibrated hose test or spray rack test on curtain wall or window wall glazing. It focuses strictly on post-sealant verification of installed façade glazing, not laboratory mock-ups or air infiltration testing. By validating sealant cure, equipment calibration, spray distance, angle, and dwell time, you reduce the risk of hidden moisture, warranty disputes, and downstream damage to finishes or insulation. Outcomes include documented compliance per approved project specifications and authority requirements, traceable measurements, and clear pass/fail evidence tied to locations. Use this interactive checklist to tick each step, add comments with photos, and export results to PDF/Excel with a secure QR link for project records.
Steel Material & Fabrication Inspection Checklist | Ensure Safety
✅ 15 items
Ensuring the quality and safety of steel materials and their fabrication is crucial before erection in any construction project. This comprehensive checklist provides detailed steps to assess the integrity, compliance, and suitability of steel components. By following this guide, inspectors and construction professionals can identify potential issues early, ensure adherence to industry standards, and ultimately contribute to the longevity and safety of the structure being erected.
Concrete Formwork and Reinforcement Inspection Checklist
✅ 15 items
This checklist is designed to guide engineers and site supervisors in conducting thorough inspections of concrete formwork and reinforcement before concrete placement. Ensuring the integrity of these components is crucial for the structural stability and safety of the construction project. This checklist covers key aspects including alignment, support, cleanliness, and compliance with design specifications, providing a practical tool to prevent costly errors and ensure high-quality outcomes.
Concrete Placement and Consolidation Inspection Checklist
✅ 14 items
This checklist is designed to guide professionals in inspecting concrete placement and consolidation during the pouring process. Ensuring the correct placement and consolidation of concrete is critical to the structural integrity and longevity of any concrete structure. This checklist provides a comprehensive series of tasks that help in maintaining the quality of concrete work, reduce worksite errors, and enhance safety. By following these detailed steps, inspectors can verify that all relevant standards are being met, ensuring that the concrete sets properly and achieves its designed strength.

Related Articles


Work Breakdown Structure Explained
⏳ 18 min read
Work Breakdown Structure (wbs): What It Is, What It Is Not, And How It Is Used
Learn what a Work Breakdown Structure (WBS) is, how to create one, how it differs from activity codes, cost codes, BOQs, and material codes, and how it is used in planning, reporting, budgeting, contracts, and construction project controls.
Construction Cashflow Prediction
⏳ 7 min read
التنبؤ بالتدفق النقدي لمشروع إنشائي
تعرف على كيفية التنبؤ بدقة بالتدفقات النقدية لمشاريع الإنشاء باستخدام نماذج رياضية مثل المنحنيات متعددة الحدود والأسية مع أهم التعديلات.
Method Statement Vs Risk Assessment Vs Itp
⏳ 8 min read
بيان الطريقة مقابل تقييم المخاطر مقابل Itp: ماذا يجب تضمينه قبل التقديم
شرح بيان الطريقة مقابل تقييم المخاطر مقابل ITP لفرق البناء. تعرّف على دور كل مستند وكيفية ارتباط WIR والقوائم المرجعية بسير العمل.
Purchase Order Legal Workflow Construction Template
⏳ 4 min read
أمر الشراء (po): المعنى القانوني، سير العمل، وأفضل الممارسات في الإنشاءات
تعرف على أمر الشراء (PO)، ومتى يصبح ملزماً قانونياً، وكيف يندرج ضمن سير المشتريات. حمّل قوالب مجانية بصيغ Excel وWord وPDF وWebP.
Prime Cost Sums Construction
⏳ 7 min read
مبالغ التكلفة الأولية في عقود البناء: المخاطر، أمثلة على جداول الكميات، واستراتيجية التسعير
تعلم كيف تؤثر مبالغ التكلفة الأولية على مخاطر المقاول، تعرض الهامش، واستراتيجية تسعير جداول الكميات. يتضمن أمثلة حقيقية من البناء، عناصر التكلفة الأولية المنفصلة مقابل المركبة، وإرشادات وضع النفقات العامة والأرباح.
